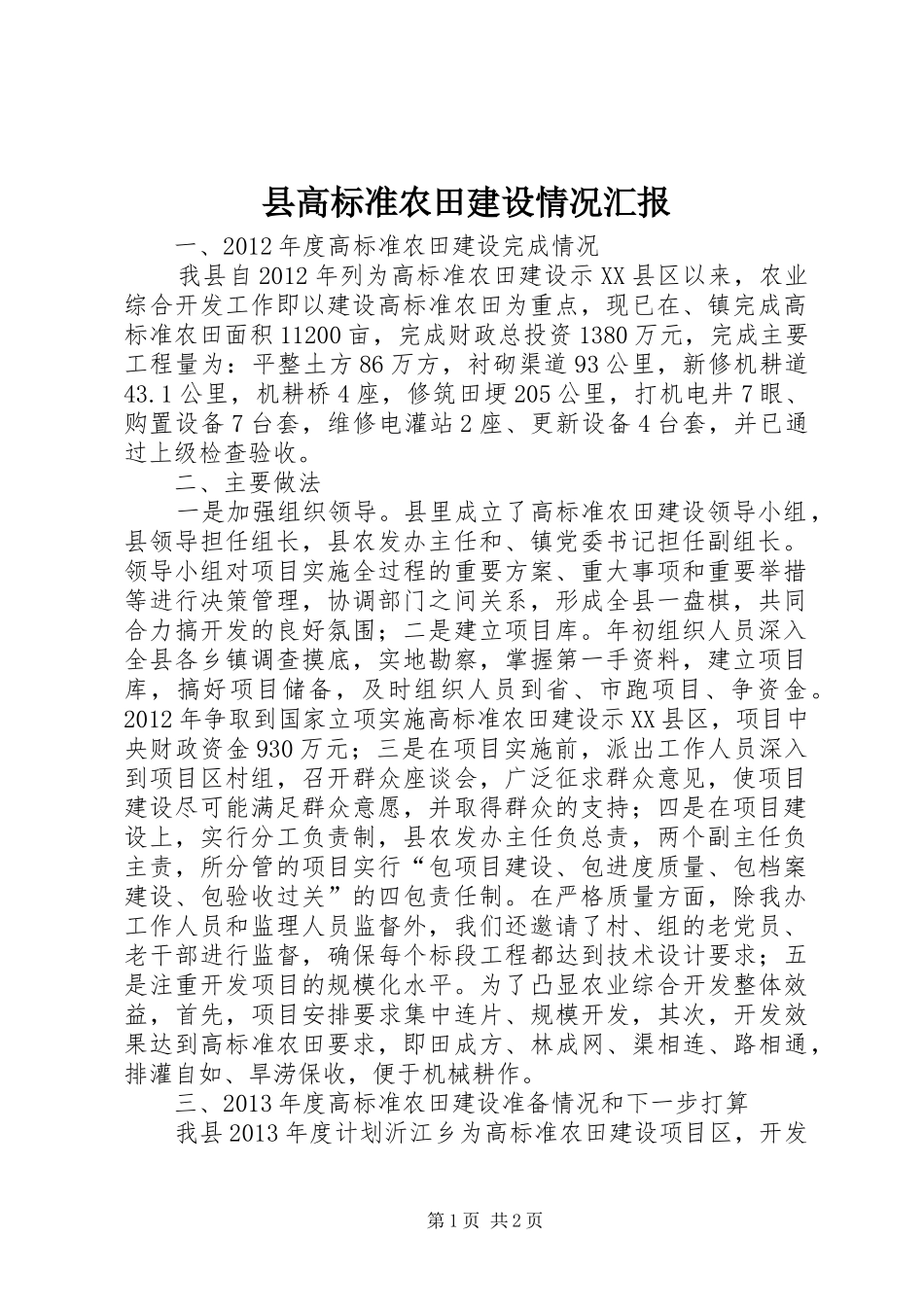

县高标准农田建设情况汇报一、2012年度高标准农田建设完成情况我县自2012年列为高标准农田建设示XX县区以来,农业综合开发工作即以建设高标准农田为重点,现已在、镇完成高标准农田面积11200亩,完成财政总投资1380万元,完成主要工程量为:平整土方86万方,衬砌渠道93公里,新修机耕道43
1公里,机耕桥4座,修筑田埂205公里,打机电井7眼、购置设备7台套,维修电灌站2座、更新设备4台套,并已通过上级检查验收
二、主要做法一是加强组织领导
县里成立了高标准农田建设领导小组,县领导担任组长,县农发办主任和、镇党委书记担任副组长
领导小组对项目实施全过程的重要方案、重大事项和重要举措等进行决策管理,协调部门之间关系,形成全县一盘棋,共同合力搞开发的良好氛围;二是建立项目库
年初组织人员深入全县各乡镇调查摸底,实地勘察,掌握第一手资料,建立项目库,搞好项目储备,及时组织人员到省、市跑项目、争资金
2012年争取到国家立项实施高标准农田建设示XX县区,项目中央财政资金930万元;三是在项目实施前,派出工作人员深入到项目区村组,召开群众座谈会,广泛征求群众意见,使项目建设尽可能满足群众意愿,并取得群众的支持;四是在项目建设上,实行分工负责制,县农发办主任负总责,两个副主任负主责,所分管的项目实行“包项目建设、包进度质量、包档案建设、包验收过关”的四包责任制
在严格质量方面,除我办工作人员和监理人员监督外,我们还邀请了村、组的老党员、老干部进行监督,确保每个标段工程都达到技术设计要求;五是注重开发项目的规模化水平
为了凸显农业综合开发整体效益,首先,项目安排要求集中连片、规模开发,其次,开发效果达到高标准农田要求,即田成方、林成网、渠相连、路相通,排灌自如、旱涝保收,便于机械耕作

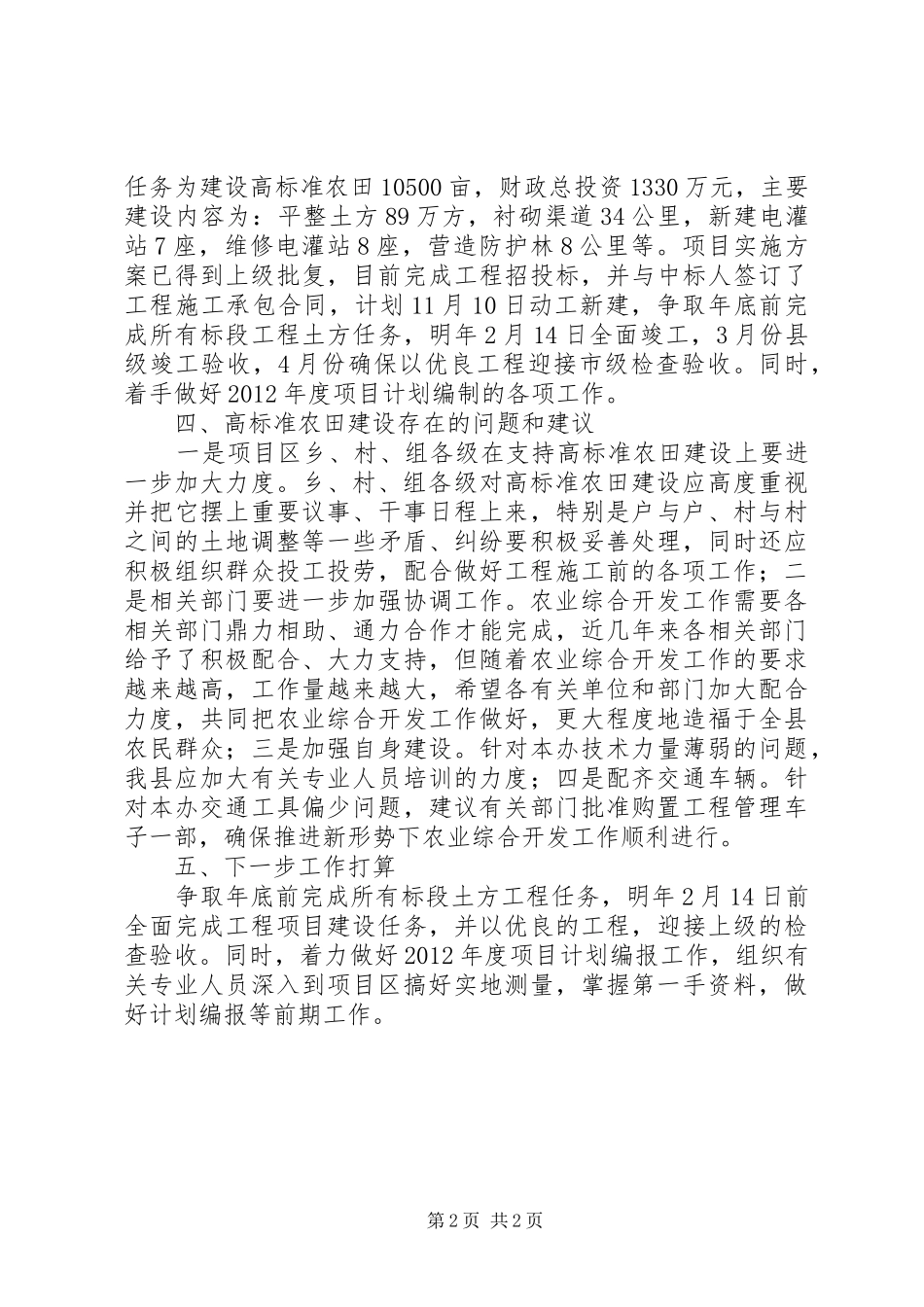

三、2013年度高标准农田建设准备情况和下一步打算我县2013年度计划沂江乡为高标准农田建设项目区,开
