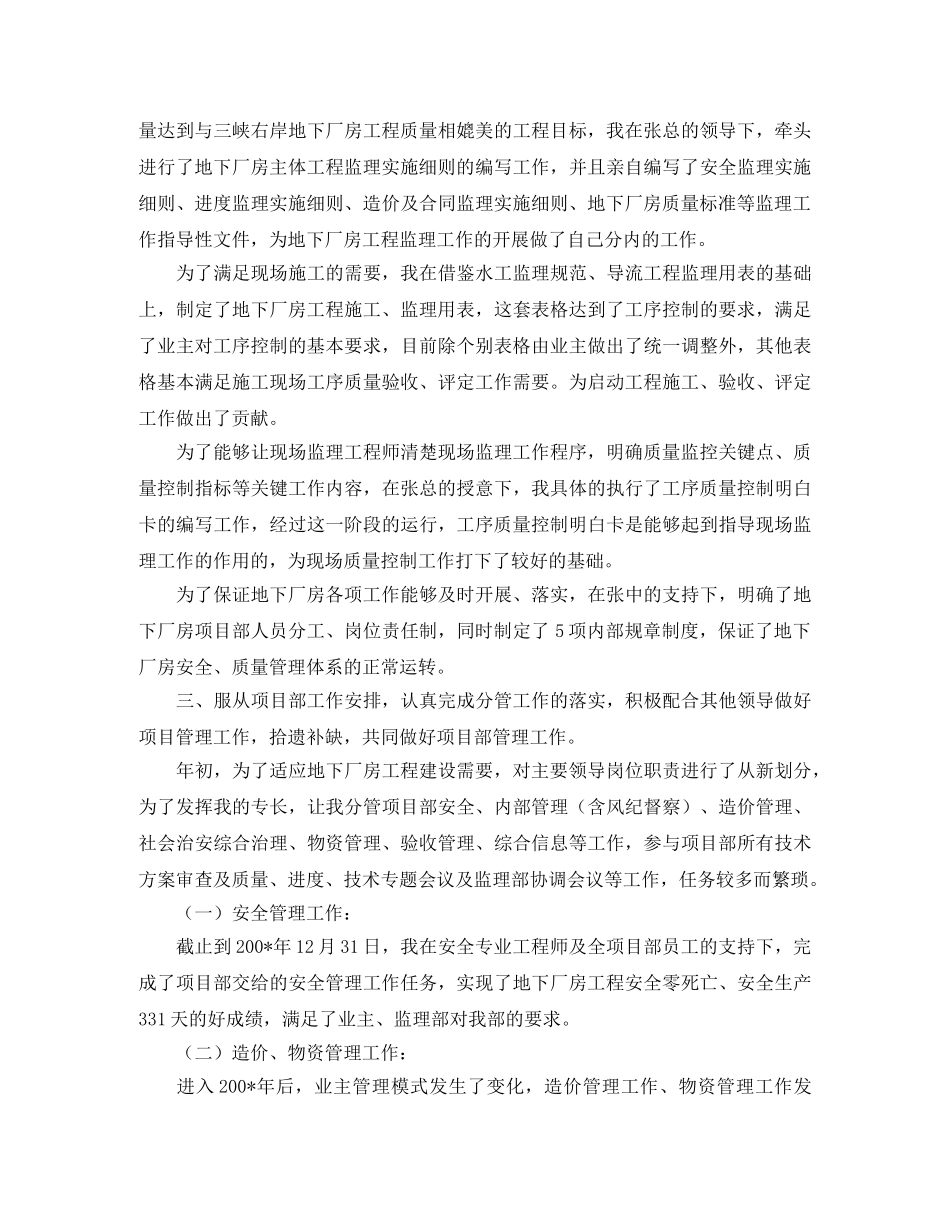

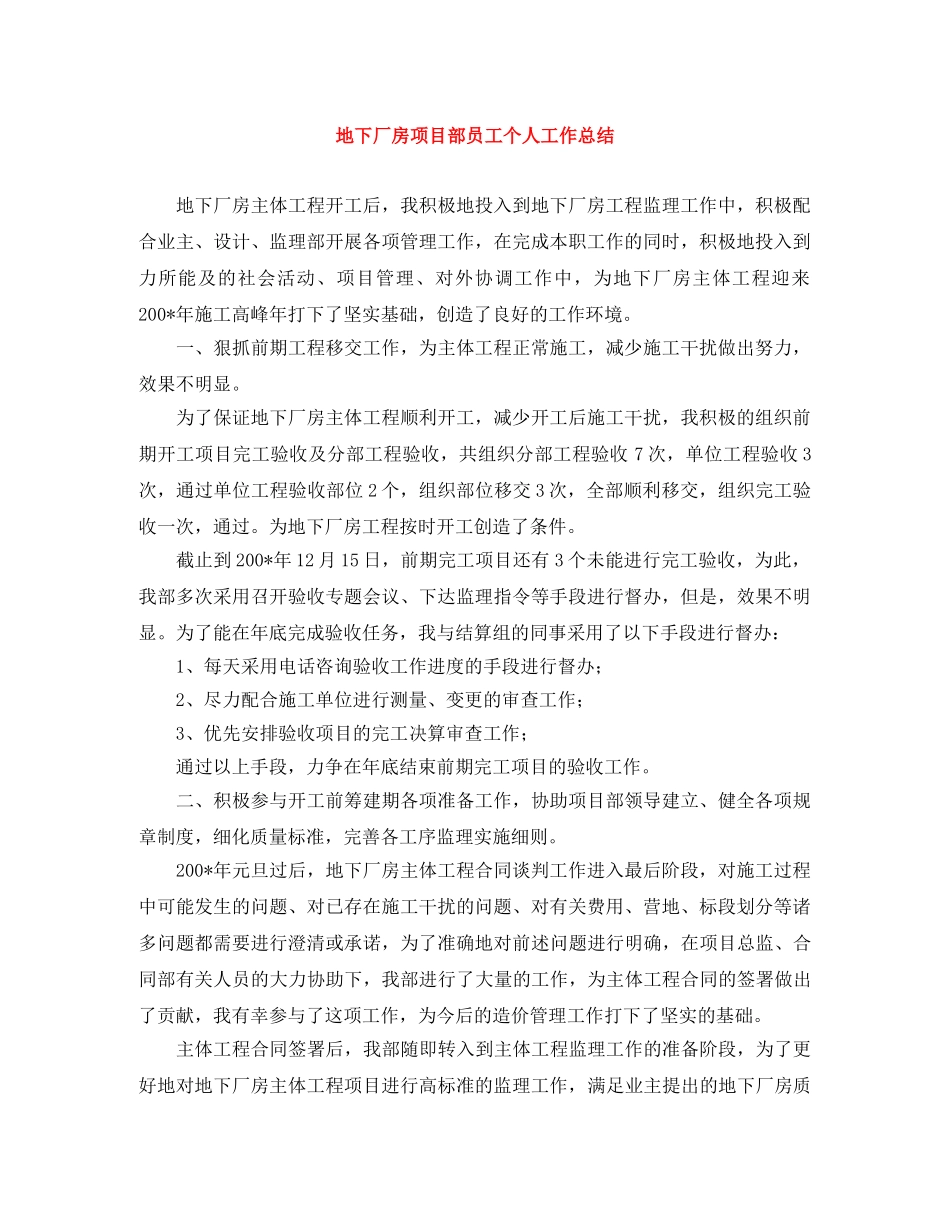

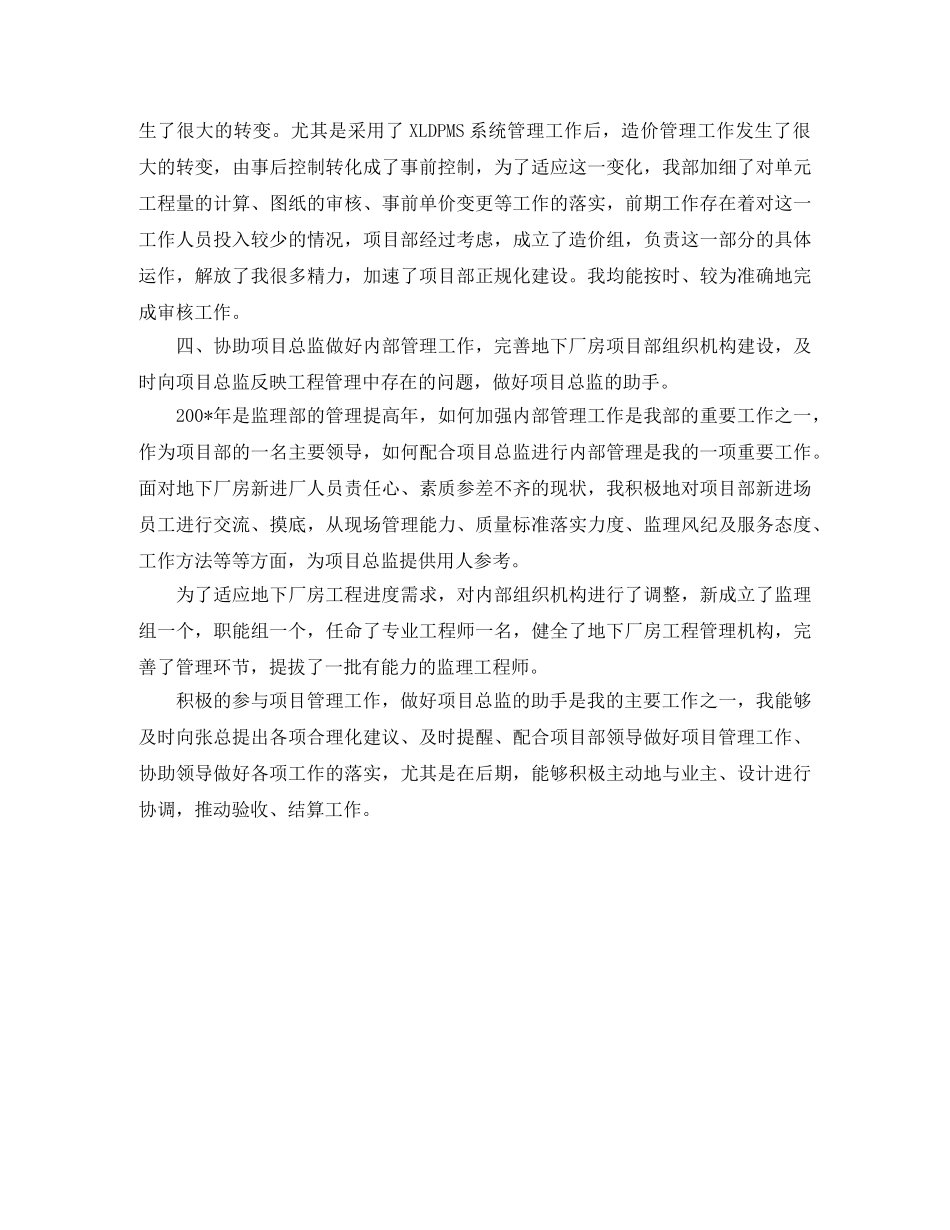

地下厂房项目部员工个人工作总结地下厂房主体工程开工后,我积极地投入到地下厂房工程监理工作中,积极配合业主、设计、监理部开展各项管理工作,在完成本职工作的同时,积极地投入到力所能及的社会活动、项目管理、对外协调工作中,为地下厂房主体工程迎来200*年施工高峰年打下了坚实基础,创造了良好的工作环境
一、狠抓前期工程移交工作,为主体工程正常施工,减少施工干扰做出努力,效果不明显
为了保证地下厂房主体工程顺利开工,减少开工后施工干扰,我积极的组织前期开工项目完工验收及分部工程验收,共组织分部工程验收7次,单位工程验收3次,通过单位工程验收部位2个,组织部位移交3次,全部顺利移交,组织完工验收一次,通过
为地下厂房工程按时开工创造了条件
截止到200*年12月15日,前期完工项目还有3个未能进行完工验收,为此,我部多次采用召开验收专题会议、下达监理指令等手段进行督办,但是,效果不明显
为了能在年底完成验收任务,我与结算组的同事采用了以下手段进行督办:1、每天采用电话咨询验收工作进度的手段进行督办;2、尽力配合施工单位进行测量、变更的审查工作;3、优先安排验收项目的完工决算审查工作;通过以上手段,力争在年底结束前期完工项目的验收工作
二、积极参与开工前筹建期各项准备工作,协助项目部领导建立、健全各项规章制度,细化质量标准,完善各工序监理实施细则
200*年元旦过后,地下厂房主体工程合同谈判工作进入最后阶段,对施工过程中可能发生的问题、对已存在施工干扰的问题、对有关费用、营地、标段划分等诸多问题都需要进行澄清或承诺,为了准确地对前述问题进行明确,在项目总监、合同部有关人员的大力协助下,我部进行了大量的工作,为主体工程合同的签署做出了贡献,我有幸参与了这项工作,为今后的造价管理工作打下了坚实的基础
