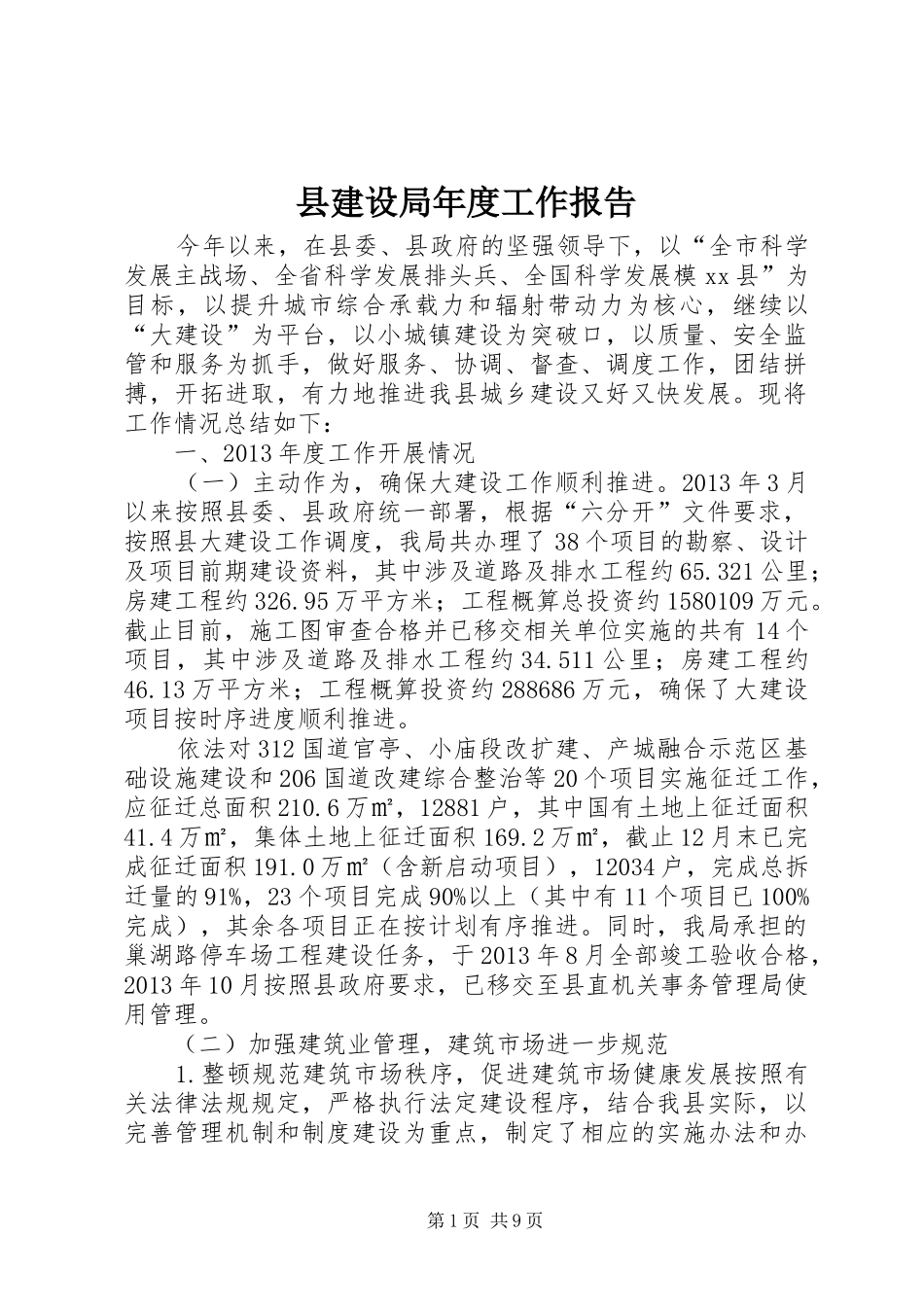

县建设局年度工作报告今年以来,在县委、县政府的坚强领导下,以“全市科学发展主战场、全省科学发展排头兵、全国科学发展模xx县”为目标,以提升城市综合承载力和辐射带动力为核心,继续以“大建设”为平台,以小城镇建设为突破口,以质量、安全监管和服务为抓手,做好服务、协调、督查、调度工作,团结拼搏,开拓进取,有力地推进我县城乡建设又好又快发展。现将工作情况总结如下:一、2013年度工作开展情况(一)主动作为,确保大建设工作顺利推进。2013年3月以来按照县委、县政府统一部署,根据“六分开”文件要求,按照县大建设工作调度,我局共办理了38个项目的勘察、设计及项目前期建设资料,其中涉及道路及排水工程约65.321公里;房建工程约326.95万平方米;工程概算总投资约1580109万元。截止目前,施工图审查合格并已移交相关单位实施的共有14个项目,其中涉及道路及排水工程约34.511公里;房建工程约46.13万平方米;工程概算投资约288686万元,确保了大建设项目按时序进度顺利推进。依法对312国道官亭、小庙段改扩建、产城融合示范区基础设施建设和206国道改建综合整治等20个项目实施征迁工作,应征迁总面积210.6万㎡,12881户,其中国有土地上征迁面积41.4万㎡,集体土地上征迁面积169.2万㎡,截止12月末已完成征迁面积191.0万㎡(含新启动项目),12034户,完成总拆迁量的91%,23个项目完成90%以上(其中有11个项目已100%完成),其余各项目正在按计划有序推进。同时,我局承担的巢湖路停车场工程建设任务,于2013年8月全部竣工验收合格,2013年10月按照县政府要求,已移交至县直机关事务管理局使用管理。(二)加强建筑业管理,建筑市场进一步规范1.整顿规范建筑市场秩序,促进建筑市场健康发展按照有关法律法规规定,严格执行法定建设程序,结合我县实际,以完善管理机制和制度建设为重点,制定了相应的实施办法和办第1页共9页事程序。截止目前,在全县范围内对新建、在建项目开展了4次拉网式巡查,依法受理查处违法违规行为项目63个,其中给予立案查处项目3个,依法责令停工项目为12个,依法下发预警告知58个,约90%违规项目依法履行了建设程序,有效地维护了市场秩序。每年开展了建设系统“打非治违”集中整治专项行动2次,针对检查中发现存在的问题和隐患,检查组下发整改通知书146份,约谈18个项目各参建责任主体单位负责人。给予通报批评和不良行为记录共30次,涉及建设单位4家,施工企业12家,监理企业8家,建造师和总监7人次。下半年建设系统“打非治违”集中整治专项行动于10月21日开展,预计于11月21日结束。2.贯彻落实扶持政策,保持建筑业平稳较快发展认真贯彻落实我县《关于进一步加快建筑业发展的若干意见》(肥政〔2010〕101号)文件精神。一是继续加大对我县建筑业骨干企业的扶持力度。对照文件精神,向县政府申请奖励资金,对2012年13家资质晋级企业和个人进行奖励。1-10份,成功申报新办企业资质11家,企业增项13家。成功申报市政总承包一级资质1家。正在申报总承包一级资质1家,二级资质4家;对我县46家三级总承包、专业承包及劳务企业进行资质监督检查,合格21家,其余正在整改中;开展我县建筑业高中级专业技术信息录入工作,共录入高级职称536人,中级职称1935人。二是通过市场手段维护农民工合法权益。截至10月份,收取农民工工资保障金2863.6万元。受理农民工工资投诉206次,涉及人员2800人,受理12345政府热线145次,涉及金额约6780万元,有效维护了农民工的合法权益。三是通过优质服务提高办事能力。截止10月底,共办理施工许可177件次497单体,发放质量监督手续161件次492单体,发放安全监督手续152件次458单体,单独办理质量安全监督手续40件次164单体。发放挖掘道路执照31件次;排水许可证12件次。截止9月份,全县累计完成建筑业总产值83.82亿元,房屋建筑面积950.68万平方米,利润总额约10亿元。预计2013年全县建筑业产值超百亿元。3.转变监督模式,不断提高工程质量安全管理水平遵循第2页共9页“企业自控、社会监理、政府监督”的监督模式,严格落实“末位待岗制”,全县建筑工程质量安全管理水平稳步提升。在建筑工程质量管理方面:...
