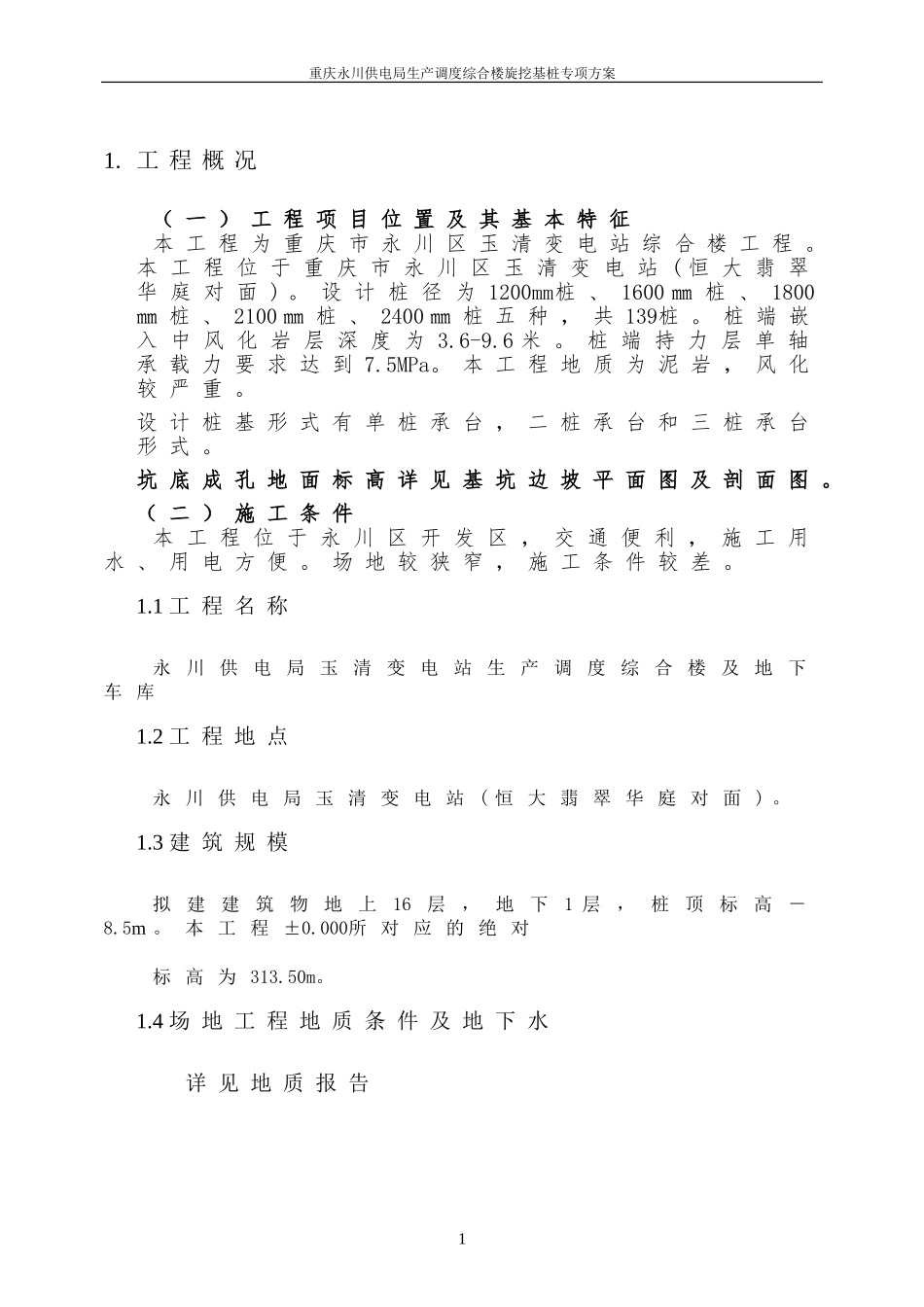

重庆永川供电局生产调度综合楼旋挖基桩专项方案1
工程概况(一)工程项目位置及其基本特征本工程为重庆市永川区玉清变电站综合楼工程
本工程位于重庆市永川区玉清变电站(恒大翡翠华庭对面)
设计桩径为1200mm桩、1600㎜桩、1800㎜桩、2100㎜桩、2400㎜桩五种,共139桩
桩端嵌入中风化岩层深度为3
桩端持力层单轴承载力要求达到7
本工程地质为泥岩,风化较严重
设计桩基形式有单桩承台,二桩承台和三桩承台形式
坑底成孔地面标高详见基坑边坡平面图及剖面图

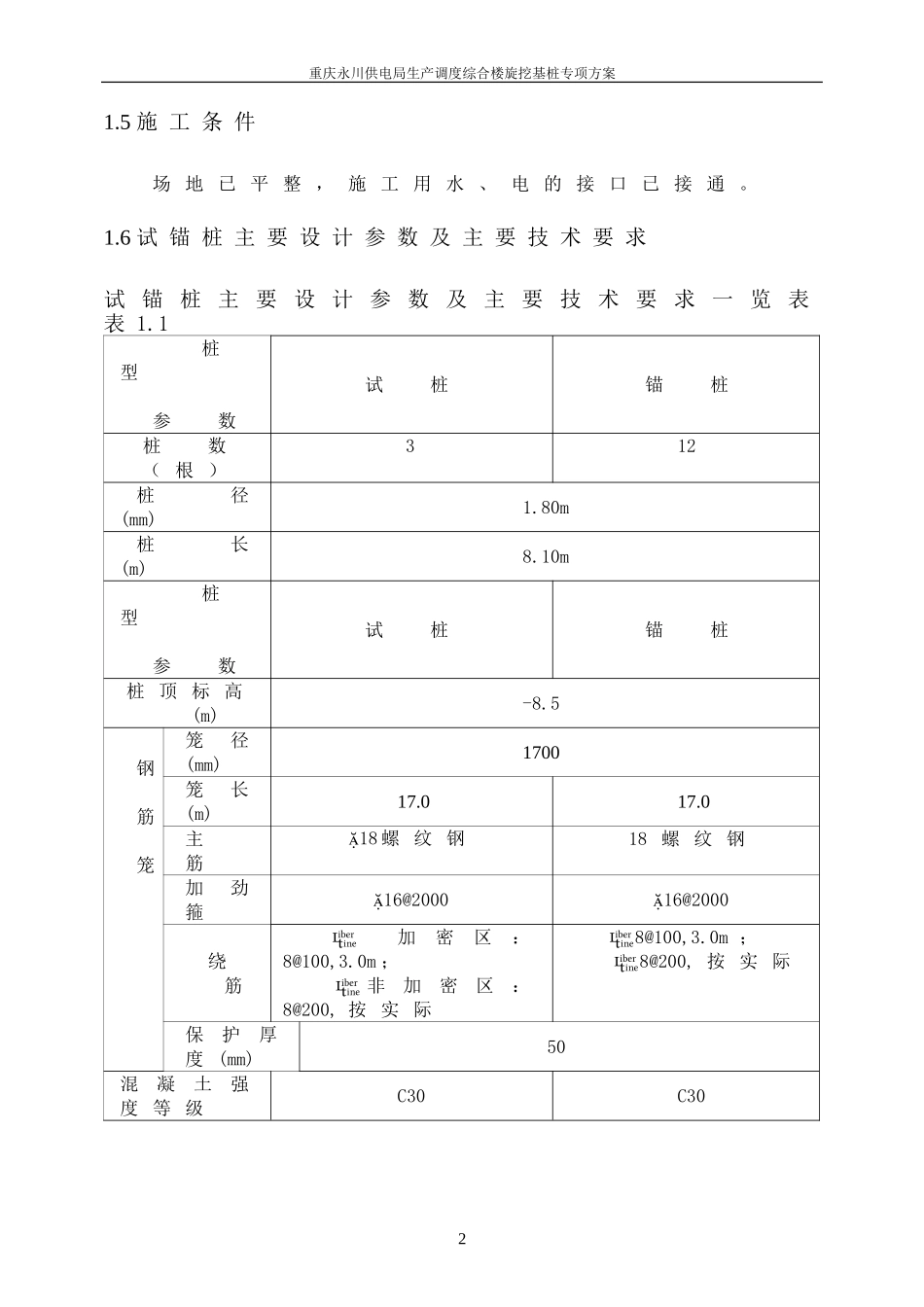

(二)施工条件本工程位于永川区开发区,交通便利,施工用水、用电方便
场地较狭窄,施工条件较差
1工程名称永川供电局玉清变电站生产调度综合楼及地下车库1
2工程地点永川供电局玉清变电站(恒大翡翠华庭对面)
3建筑规模拟建建筑物地上16层,地下1层,桩顶标高-8
000所对应的绝对标高为313
4场地工程地质条件及地下水详见地质报告1重庆永川供电局生产调度综合楼旋挖基桩专项方案1
5施工条件场地已平整,施工用水、电的接口已接通

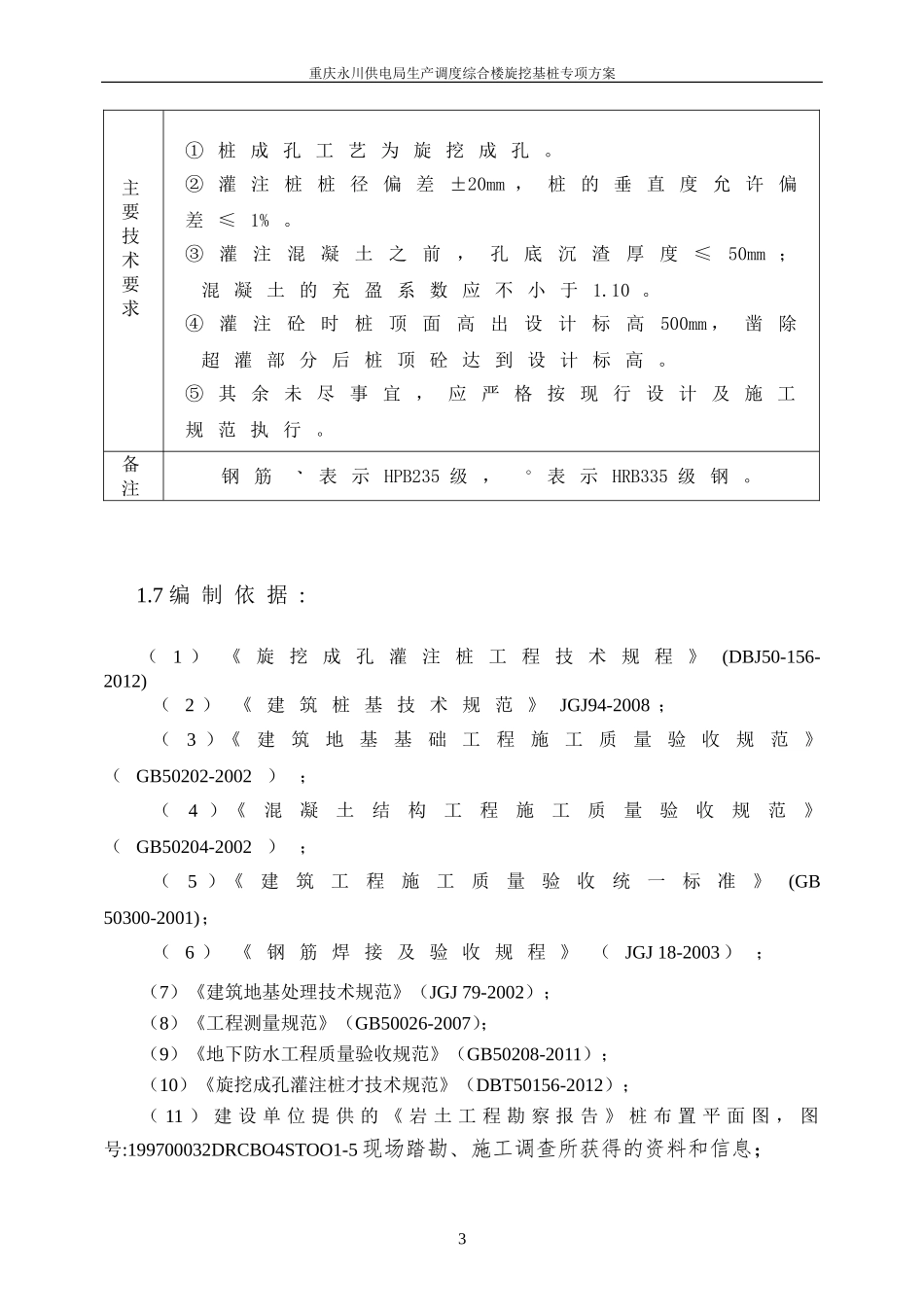

6试锚桩主要设计参数及主要技术要求试锚桩主要设计参数及主要技术要求一览表表1
1桩型参数试桩锚桩桩数(根)312桩径(mm)1
80m桩长(m)8
10m桩型参数试桩锚桩桩顶标高(m)-8
5钢筋笼笼径(mm)1700笼长(m)17
0主筋18螺纹钢18螺纹钢加劲箍16@200016@2000绕筋加密区:8@100,3
0m;非加密区:8@200,按实际8@100,3
0m;8@200,按实际保护厚度(mm)50混凝土强度等级C30C302重庆永川供电局生产调度综合楼旋挖基桩专项方案主要技术要求①桩成孔工艺为旋挖成孔
②灌注桩桩径偏差±20mm,桩的垂直度允许偏差≤1%
③灌注混凝土之前,孔底沉渣厚度≤50mm;混
