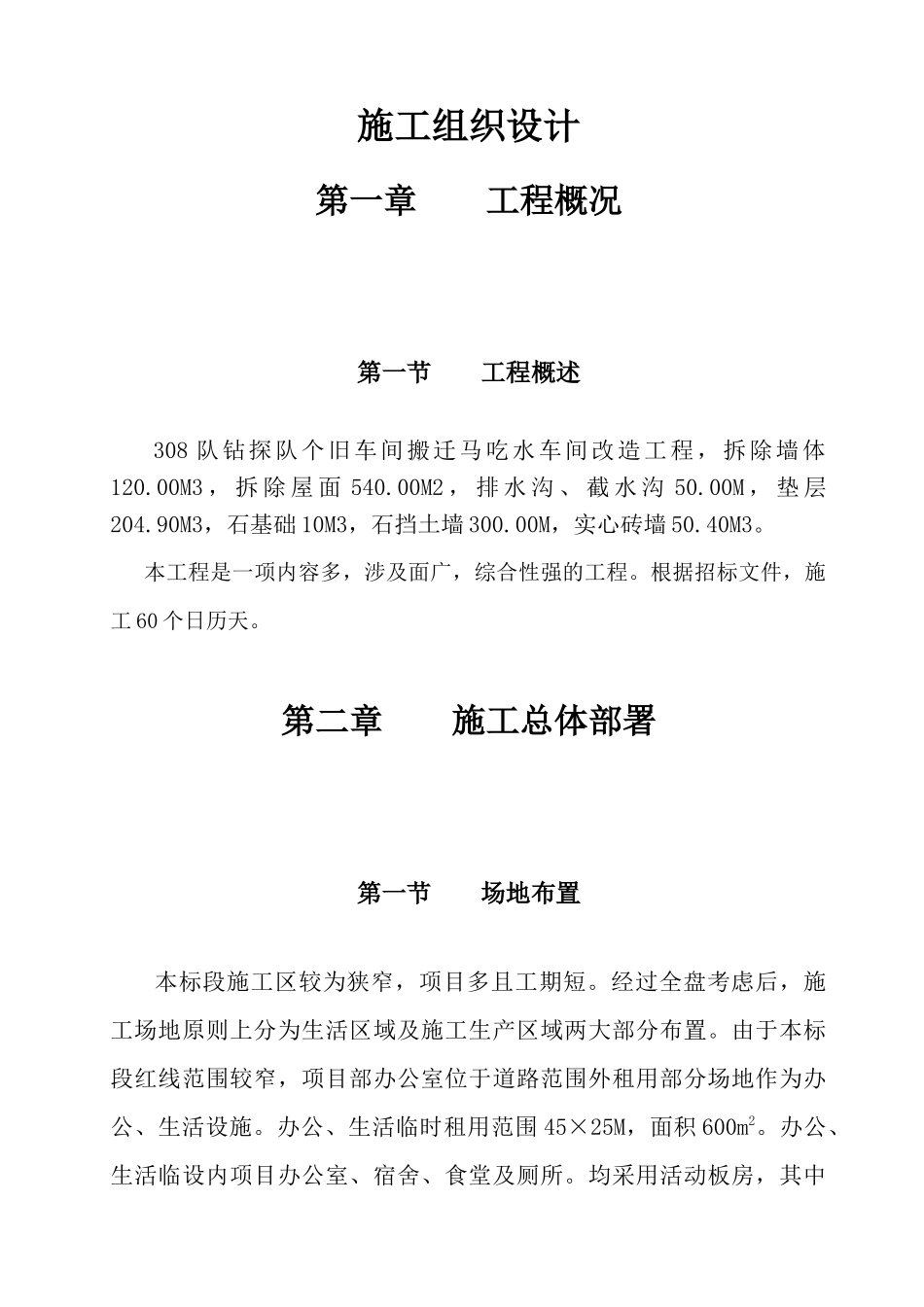

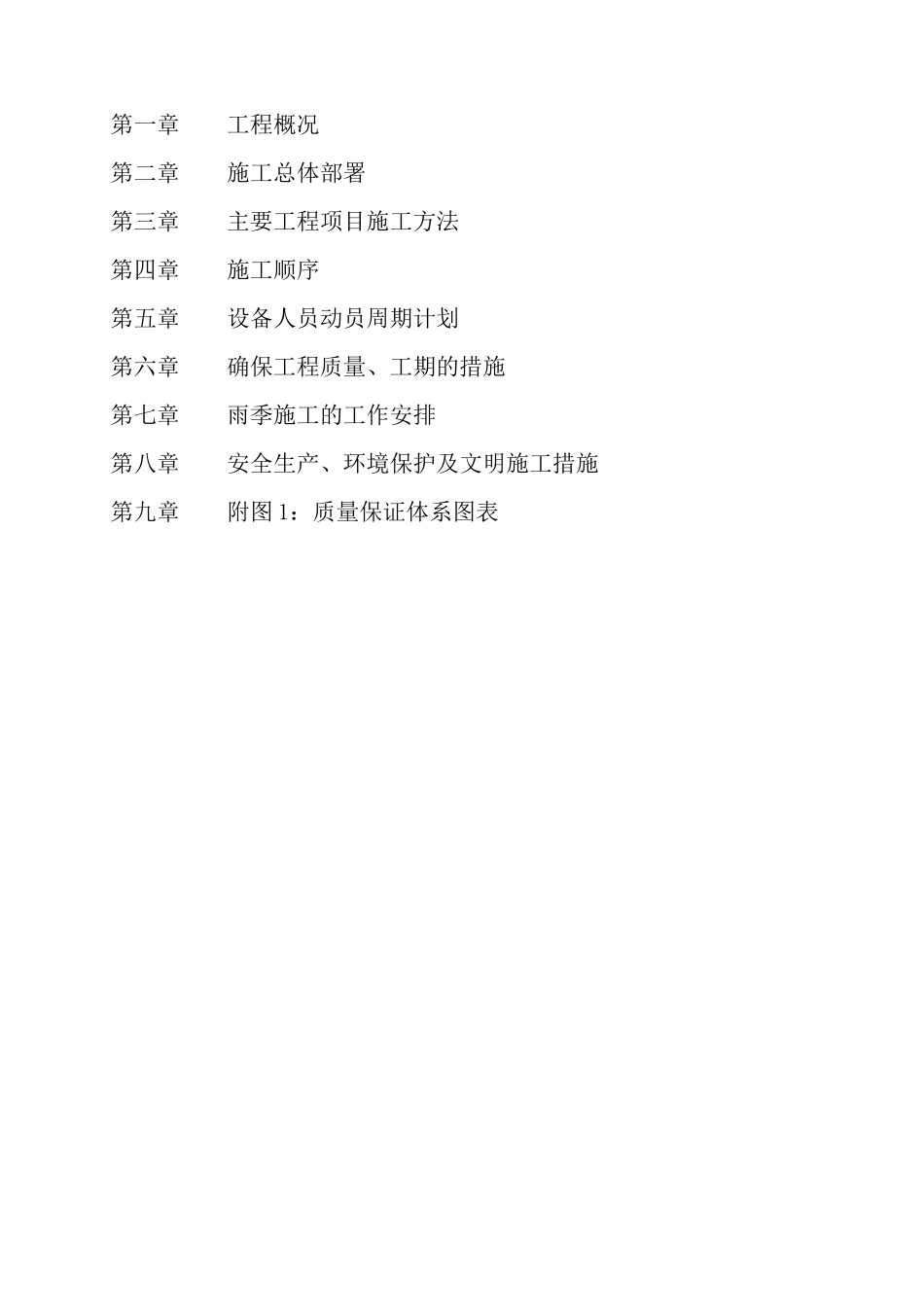

308队钻探队个旧车间搬迁马吃水车间改造工程施工组织设计石屏建筑工程有限公司目录第一章工程概况第二章施工总体部署第三章主要工程项目施工方法第四章施工顺序第五章设备人员动员周期计划第六章确保工程质量、工期的措施第七章雨季施工的工作安排第八章安全生产、环境保护及文明施工措施第九章附图1:质量保证体系图表施工组织设计第一章工程概况第一节工程概述308队钻探队个旧车间搬迁马吃水车间改造工程,拆除墙体120
00M3,拆除屋面540
00M2,排水沟、截水沟50
00M,垫层204
90M3,石基础10M3,石挡土墙300
00M,实心砖墙50
本工程是一项内容多,涉及面广,综合性强的工程
根据招标文件,施工60个日历天
第二章施工总体部署第一节场地布置本标段施工区较为狭窄,项目多且工期短
经过全盘考虑后,施工场地原则上分为生活区域及施工生产区域两大部分布置
由于本标段红线范围较窄,项目部办公室位于道路范围外租用部分场地作为办公、生活设施
办公、生活临时租用范围45×25M,面积600m2
办公、生活临设内项目办公室、宿舍、食堂及厕所
均采用活动板房,其中项目办公室及宿舍采用两层活动板房,项目办公室占地范围25×6M,内设项目经理办公室、总公室、工程技术部、质安部、材料部、资料室、会议室及监理工程师等部门的用房
宿舍占地面积300m2,办公、生活临设四周采用砖墙围蔽,墙高2米
此外,临设内设置材料仓库及发电机房,工地仓库及发电机房采用砖墙结构,本工程现场设混凝土搅拌站,所有的混凝土均进行现场拌和
第二节现场组织安排本公司为确保工程安全、优质、高效地完成,现场的人员组织、劳动力配备情况如下:1、组建精干高效的现场项目经理部(见承包人工地组织机构图)
从公司抽调经验丰富、技术业务精通、事业心和责任感强的技术人员充实各部门,使整个经理部的职责是:高度集中、统一指挥、内外协调、全面
