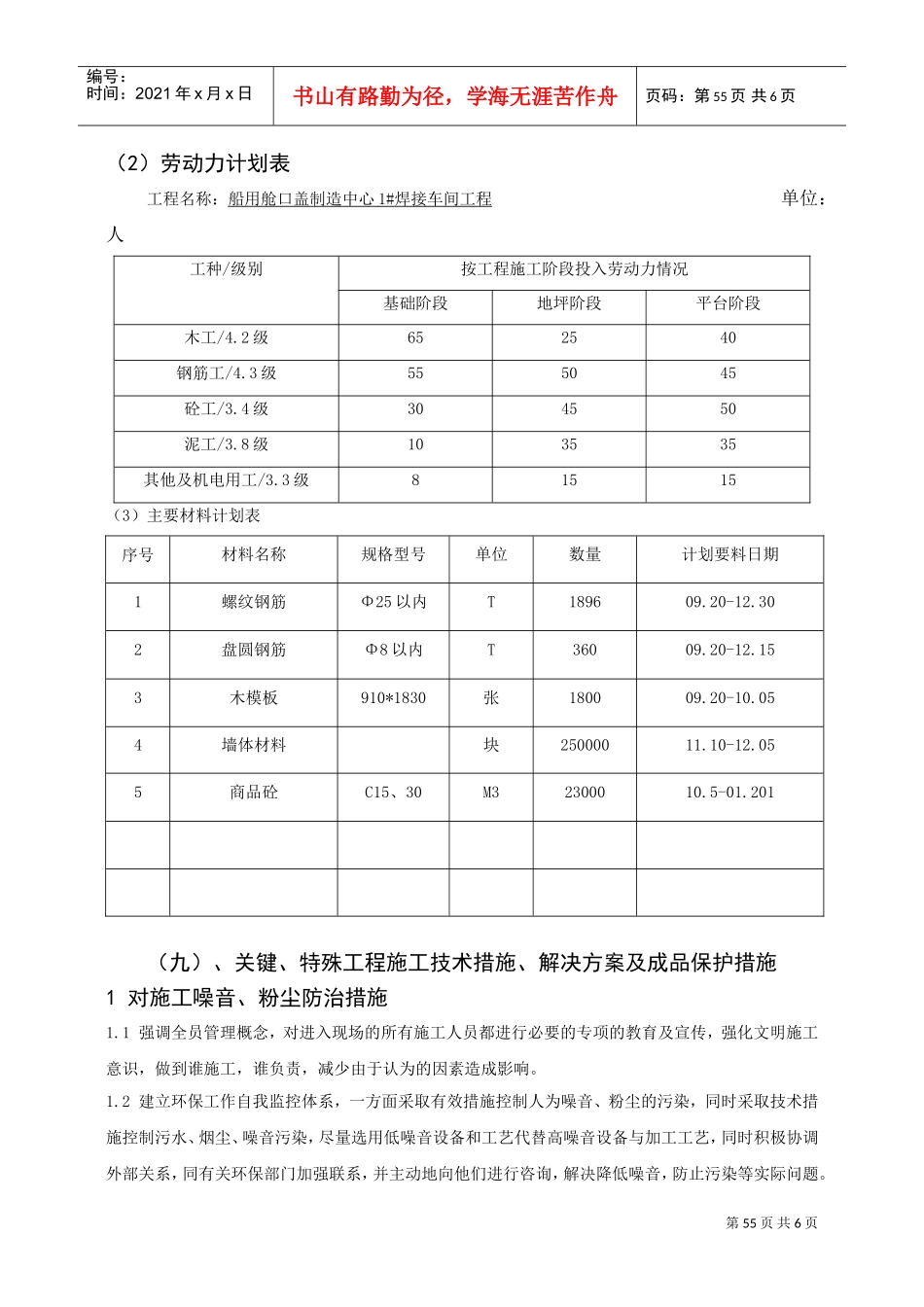

第55页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第55页共6页(2)劳动力计划表工程名称:船用舱口盖制造中心1#焊接车间工程单位:人工种/级别按工程施工阶段投入劳动力情况基础阶段地坪阶段平台阶段木工/4
2级652540钢筋工/4
3级555045砼工/3
4级304550泥工/3
8级103535其他及机电用工/3
3级81515(3)主要材料计划表序号材料名称规格型号单位数量计划要料日期1螺纹钢筋Φ25以内T189609
302盘圆钢筋Φ8以内T36009
153木模板910*1830张180009
054墙体材料块25000011
055商品砼C15、30M32300010
201(九)、关键、特殊工程施工技术措施、解决方案及成品保护措施1对施工噪音、粉尘防治措施1
1强调全员管理概念,对进入现场的所有施工人员都进行必要的专项的教育及宣传,强化文明施工意识,做到谁施工,谁负责,减少由于认为的因素造成影响
2建立环保工作自我监控体系,一方面采取有效措施控制人为噪音、粉尘的污染,同时采取技术措施控制污水、烟尘、噪音污染,尽量选用低噪音设备和工艺代替高噪音设备与加工工艺,同时积极协调外部关系,同有关环保部门加强联系,并主动地向他们进行咨询,解决降低噪音,防止污染等实际问题

第56页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第56页共6页1
3施工前准备工作充分,熟悉施工图纸和施工方案,并根据尽可能多的采用成型产品,如成型钢筋等,以减少现场加工的工作量
4施工过程中,采取合理的施工方案,选用性能良好的施工机械,减少和避免噪声、粉尘对环境的影响
2防台防汛施工措施及紧急预案2

1目的通过制定本预案,明确在施工过程中遭到台风、暴雨、潮汛的侵袭时避免人员伤
