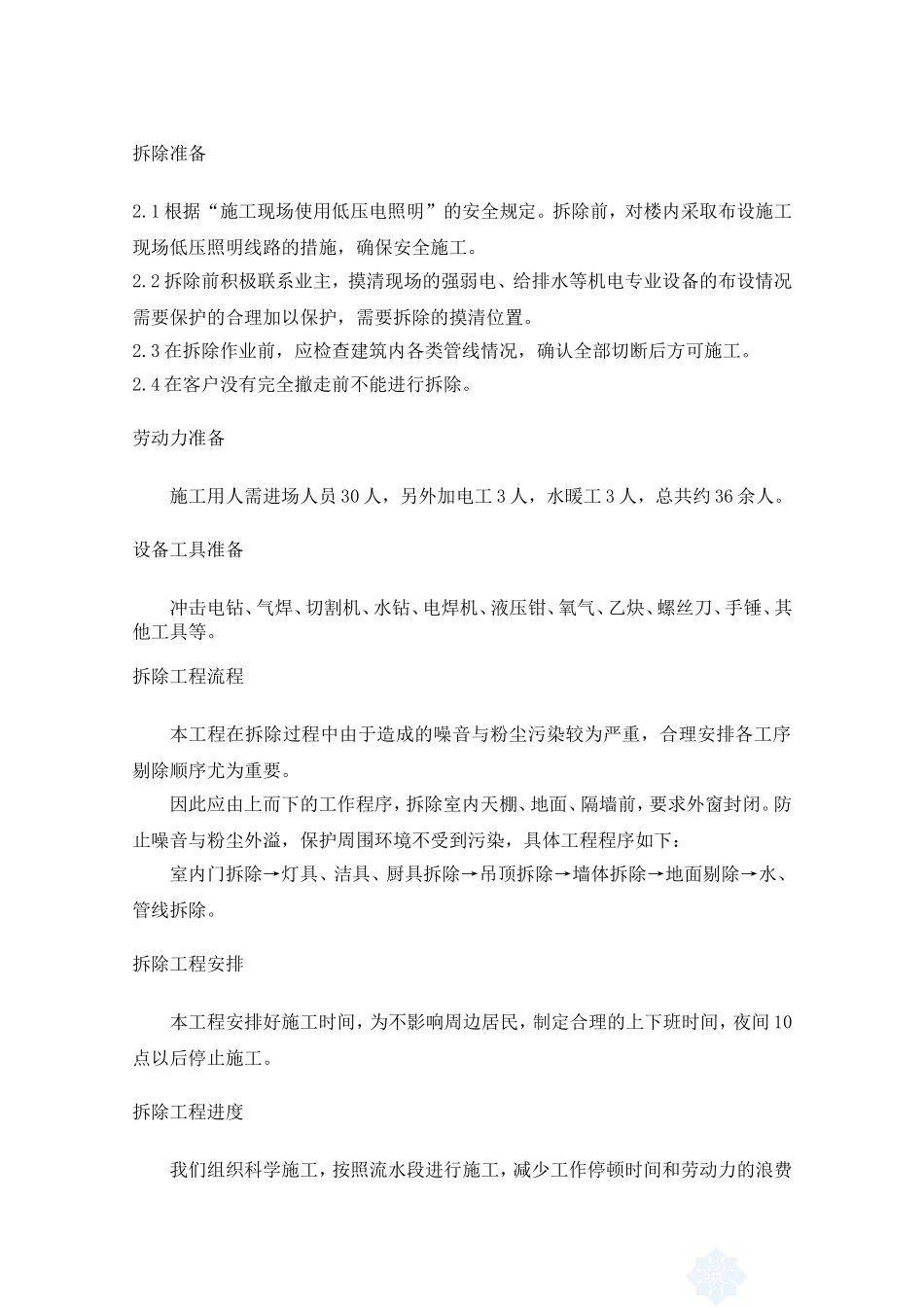

1根据“施工现场使用低压电照明”的安全规定
拆除前,对楼内采取布设施工现场低压照明线路的措施,确保安全施工
2拆除前积极联系业主,摸清现场的强弱电、给排水等机电专业设备的布设情况需要保护的合理加以保护,需要拆除的摸清位置
3在拆除作业前,应检查建筑内各类管线情况,确认全部切断后方可施工
4在客户没有完全撤走前不能进行拆除
劳动力准备施工用人需进场人员30人,另外加电工3人,水暖工3人,总共约36余人
设备工具准备冲击电钻、气焊、切割机、水钻、电焊机、液压钳、氧气、乙炔、螺丝刀、手锤、其他工具等
拆除工程流程本工程在拆除过程中由于造成的噪音与粉尘污染较为严重,合理安排各工序剔除顺序尤为重要
因此应由上而下的工作程序,拆除室内天棚、地面、隔墙前,要求外窗封闭
防止噪音与粉尘外溢,保护周围环境不受到污染,具体工程程序如下:室内门拆除→灯具、洁具、厨具拆除→吊顶拆除→墙体拆除→地面剔除→水、管线拆除
拆除工程安排本工程安排好施工时间,为不影响周边居民,制定合理的上下班时间,夜间10点以后停止施工
拆除工程进度我们组织科学施工,按照流水段进行施工,减少工作停顿时间和劳动力的浪费第1页共131页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共131页使各项工作均衡进行,保证总工期目标的实现
主要工程拆除措施墙、顶、地拆除石膏板、铝扣板吊顶拆除,要安顺序一块一块拆掉;墙面拆除严禁采用掏掘或推倒的方法,要用手锤一块一块拆;地面拆除不可大面积拆除以免砸坏地面结构
灯具、洁具、厨具拆除首先由水电专业工人断掉水、电总闸,将灯具、洁具拆除
在拆除灯具时将线头用绝缘胶布包好以防漏电
洁具拆除先将水管中存水放干净,将阀门关闭卸下浴盆,浴盆开关拆除后安装堵头以防漏水,在拆除坐便器及下水管后将与污水总管连接处堵死,在拆除中尽量保持洁具基本不破碎以免污染环境
