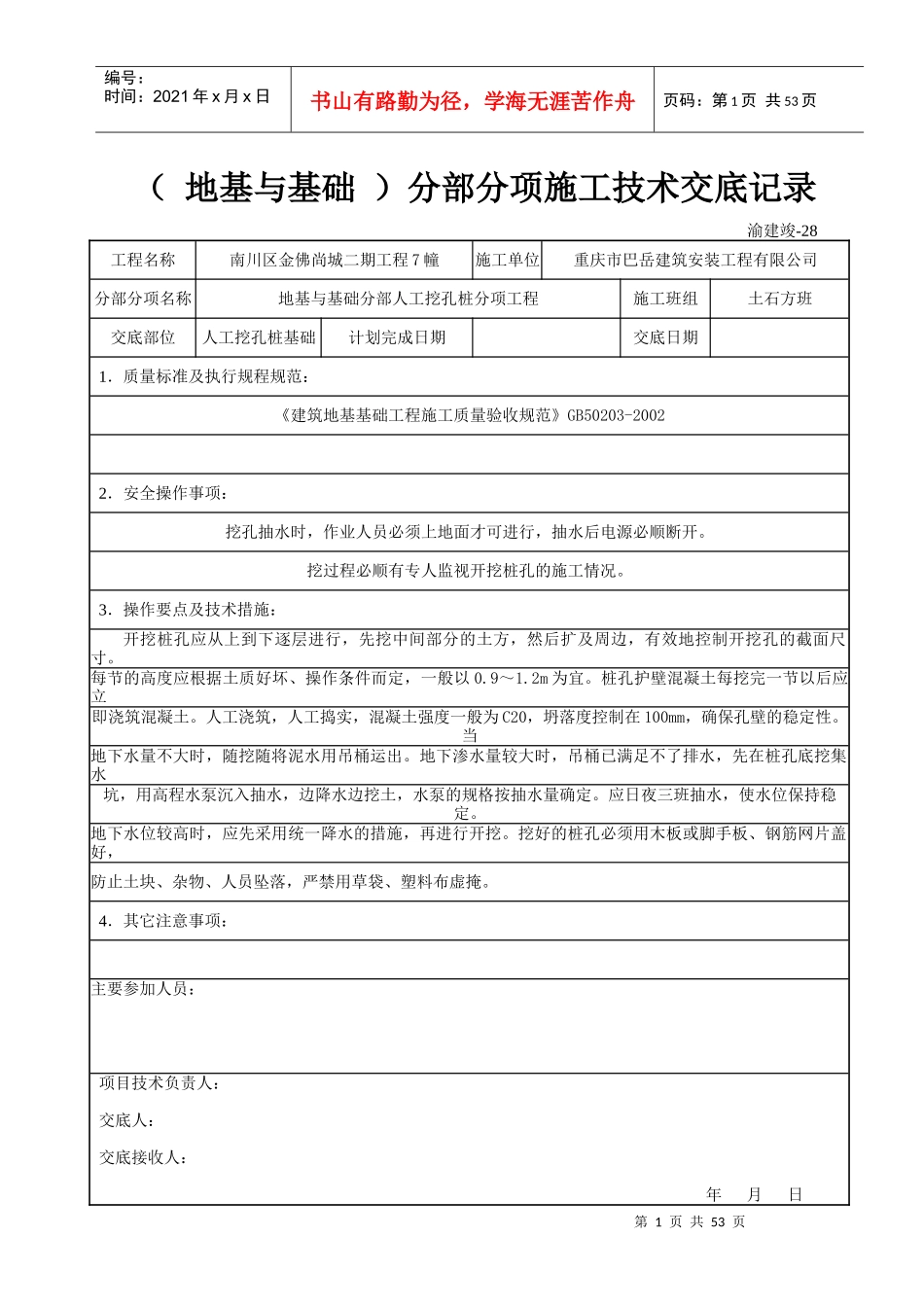

第1页共53页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共53页(地基与基础)分部分项施工技术交底记录渝建竣-28工程名称南川区金佛尚城二期工程7幢施工单位重庆市巴岳建筑安装工程有限公司分部分项名称地基与基础分部人工挖孔桩分项工程施工班组土石方班交底部位人工挖孔桩基础计划完成日期交底日期1.质量标准及执行规程规范:《建筑地基基础工程施工质量验收规范》GB50203-20022.安全操作事项:挖孔抽水时,作业人员必须上地面才可进行,抽水后电源必顺断开
挖过程必顺有专人监视开挖桩孔的施工情况
3.操作要点及技术措施:开挖桩孔应从上到下逐层进行,先挖中间部分的土方,然后扩及周边,有效地控制开挖孔的截面尺寸
每节的高度应根据土质好坏、操作条件而定,一般以0
桩孔护壁混凝土每挖完一节以后应立即浇筑混凝土
人工浇筑,人工捣实,混凝土强度一般为C20,坍落度控制在100mm,确保孔壁的稳定性
当地下水量不大时,随挖随将泥水用吊桶运出
地下渗水量较大时,吊桶已满足不了排水,先在桩孔底挖集水坑,用高程水泵沉入抽水,边降水边挖土,水泵的规格按抽水量确定
应日夜三班抽水,使水位保持稳定
地下水位较高时,应先采用统一降水的措施,再进行开挖
挖好的桩孔必须用木板或脚手板、钢筋网片盖好,防止土块、杂物、人员坠落,严禁用草袋、塑料布虚掩
4.其它注意事项:主要参加人员:项目技术负责人:交底人:交底接收人:年月日第2页共53页第1页共53页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共53页(地基与基础)分部分项施工技术交底记录渝建竣-28工程名称南川区金佛尚城二期工程7幢施工单位重庆市巴岳建筑安装工程有限公司分部分项名称地基与基础分部桩基础钢筋笼制安分项工程施工班组钢筋工班交底部位桩基础钢筋笼计划完成日期交底日期1.质量标准及执
