第1页共69页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共69页施工技术交底1
2交底工程名称晨光佳苑住宅小区二期工程地下车库交底时间2009
施工单位乌市建工集团工种砼工(基础)(自拌砼)交底内容:工程概况:晨光佳苑住宅小区二期工程地下车库,框架结构,地下一层,建筑面积:1205
建筑高度为3
一、施工准备1
1材料及主要机具1
1水泥;用普通32
5和普通32
2砂:含泥量不大于5%
3石子:用粒径5-40mm卵石或碎石含泥量不大于2%
4外加剂:根据要求选用早强剂和减水剂等
掺用时必须有试验依据
2.作业条件(1)模板牢固、稳定,标高尺寸符合要求,模板缝隙最大不得超过2
5毫米,过大者应堵严,并办完预检手续
(2)钢筋并办完隐检手续
(3)接搓处的松散混凝土应剔除模板内杂物清除干净
(4)常温施工时,在混凝土浇灌前,墙体、木模应提前适量浇水湿润,但不得有积水

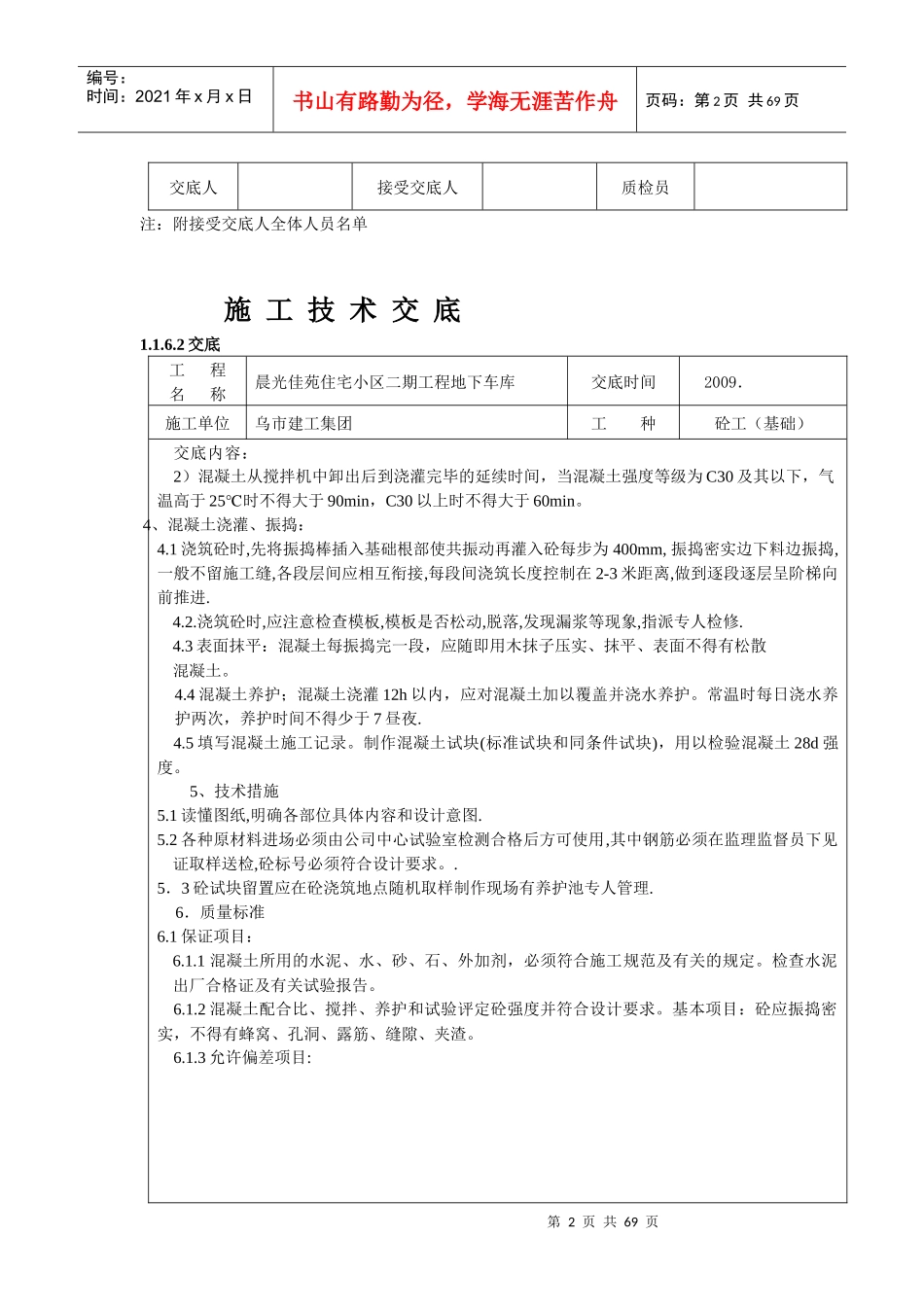

3.操作工艺工艺流程:作业准备→混凝土搅拌→混凝土运输→混凝土浇灌、振捣→混凝土养护(1)混凝土搅拌:1)根据测定的砂石含水率调整配合比中的用水量
雨天应增加测定次数
2)根据搅拌机每盘各种材料用量及车皮重量,分别固定好水泥(散装)、砂、石各个磅称的标量
(水泥进场时,抽查重量)磅称应定期校验、维护,以保证计量的准确
搅拌机棚应设置混凝土配合比标志板
3)正式搅拌前搅拌机先空车试运行,正常后方可正式装料搅拌
4)砂、石、水泥(散装)必须严格按需用量分别过称
加水也须严格计量
5)投料顺序:一般先倒石子,再倒水泥,后倒砂子,最后加水
如掺入粉煤灰等掺合料,应在倒水泥时一并倒入
如需要掺外加剂,应按定量与水同时加入
6)搅拌第一盘混凝土可在装料时适当少装一些石子或适当增加水泥和水

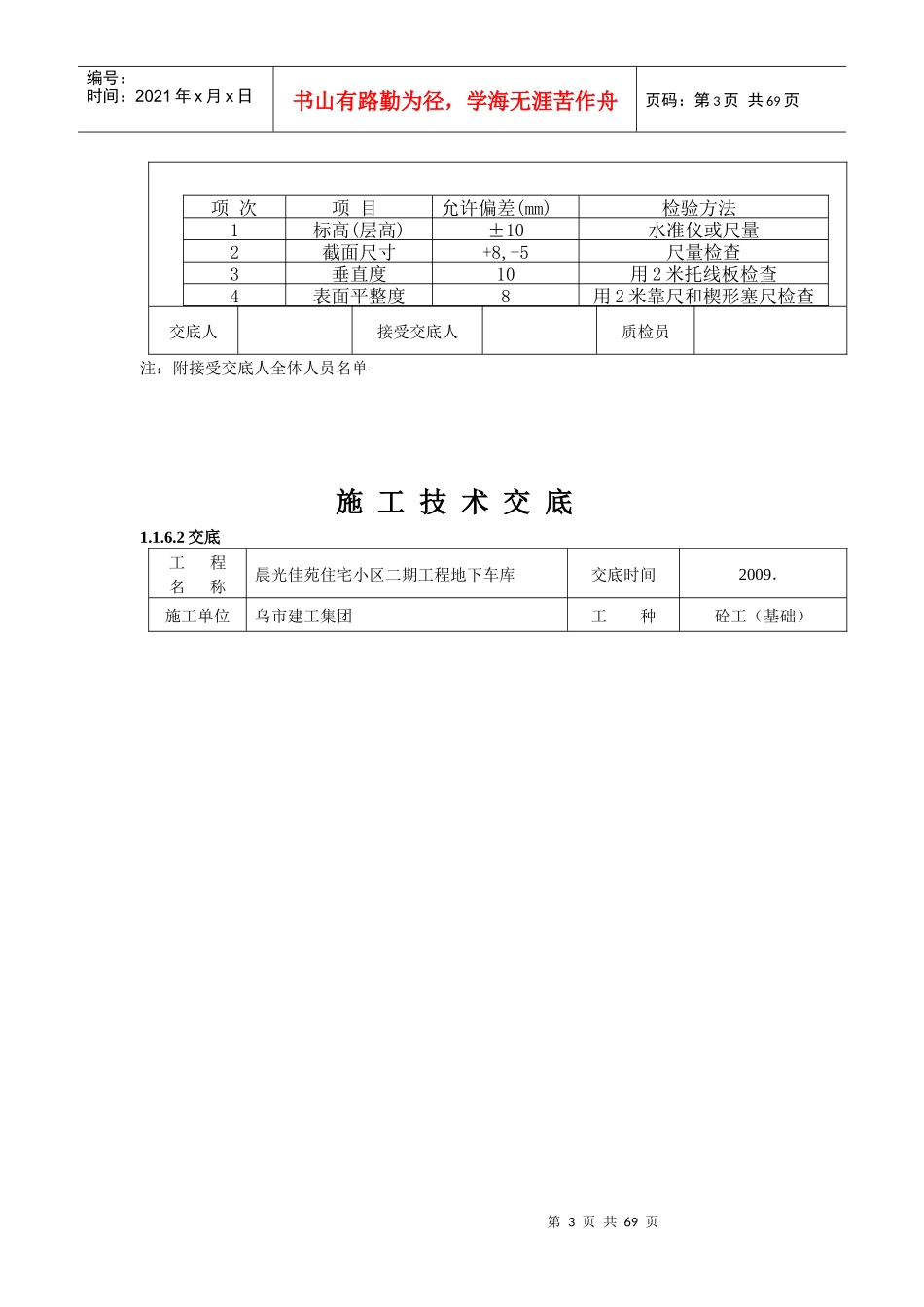

7)混凝土搅拌时间,400L自落式搅拌机一般不应
