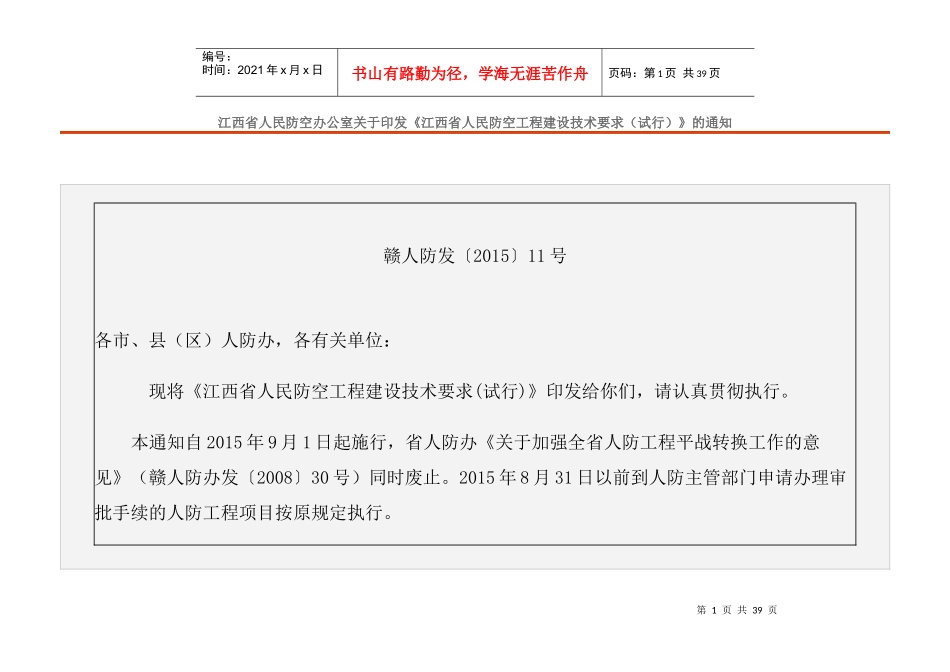

第1页共39页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共39页江西省人民防空办公室关于印发《江西省人民防空工程建设技术要求(试行)》的通知赣人防发〔2015〕11号各市、县(区)人防办,各有关单位:现将《江西省人民防空工程建设技术要求(试行)》印发给你们,请认真贯彻执行
本通知自2015年9月1日起施行,省人防办《关于加强全省人防工程平战转换工作的意见》(赣人防办发〔2008〕30号)同时废止
2015年8月31日以前到人防主管部门申请办理审批手续的人防工程项目按原规定执行

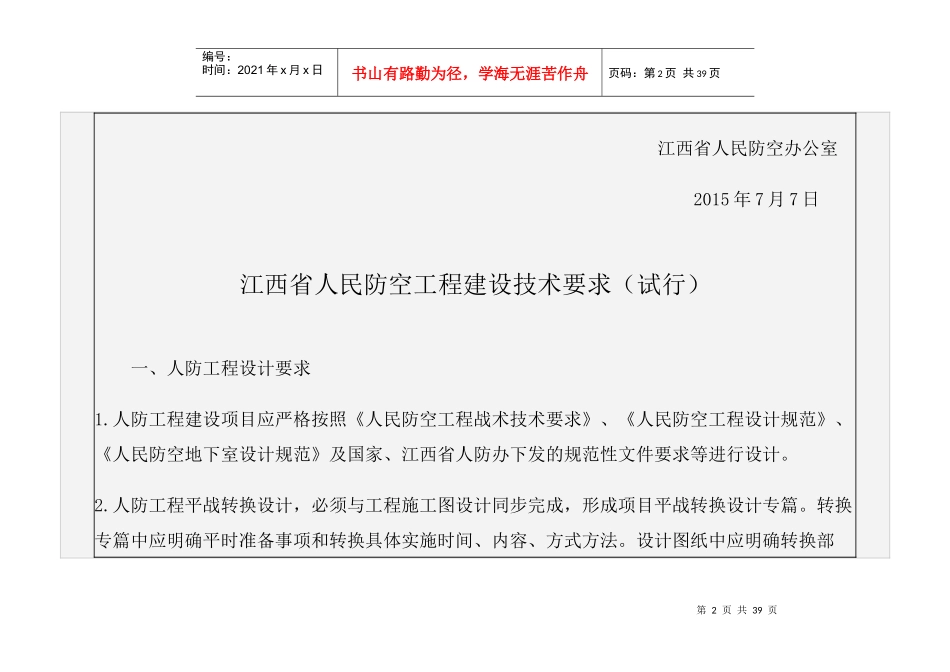

第2页共39页第1页共39页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共39页江西省人民防空办公室2015年7月7日江西省人民防空工程建设技术要求(试行)一、人防工程设计要求1
人防工程建设项目应严格按照《人民防空工程战术技术要求》、《人民防空工程设计规范》、《人民防空地下室设计规范》及国家、江西省人防办下发的规范性文件要求等进行设计
人防工程平战转换设计,必须与工程施工图设计同步完成,形成项目平战转换设计专篇
转换专篇中应明确平时准备事项和转换具体实施时间、内容、方式方法

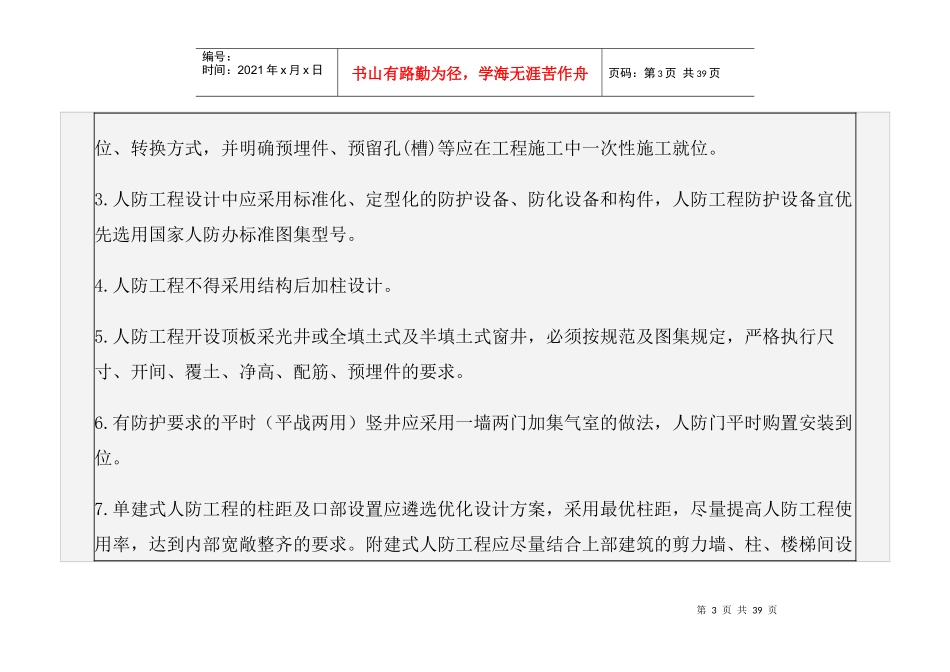

设计图纸中应明确转换部第3页共39页第2页共39页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共39页位、转换方式,并明确预埋件、预留孔(槽)等应在工程施工中一次性施工就位
人防工程设计中应采用标准化、定型化的防护设备、防化设备和构件,人防工程防护设备宜优先选用国家人防办标准图集型号
人防工程不得采用结构后加柱设计
人防工程开设顶板采光井或全填土式及半填土式窗井,必须按规范及图集规定,严格执行尺寸、开间、覆土、净高、配筋、预埋件的要求
有防护要求的平时(平战两用)竖井应采用一墙两门加集气室的做法,人防门平时购置安装到位
