第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共7页兰新铁路LXTJ5标段路基工程编号:重锤地基处理施工作业指导书单位:中铁二局兰新铁路第二双线项目部三工区编制:审核:批准:中铁二局兰新铁路第二双线项目部三工区2010年3月30日1
编制目的明确重锤夯施工作业的工艺流程、操作要点和相应的工艺标准,指导、规范路基地基处理施工

编制依据《客运专线铁路路基工程施工质量验收暂行标准》铁建设[2005]160号第2页共7页第1页共7页平整场地测量放样确定工艺参数设备就位测量锤顶高程夯锤起吊夯实夯实完毕换夯点编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共7页《客运专线铁路路基工程施工技术指南》(TZ212-2005)《新建铁路兰新第二双线工程施工图》3.适用范围适用于兰新第二双线铁路LXTJ5标段路基地基处理,处理深度<3
4.作业准备4
1内业技术准备作业指导书编制后,应在开工前组织技术人员认真学习实施性施工组织设计,阅读、审核施工图纸,澄清有关技术问题,熟悉规范和技术标准
制定施工安全保证措施,提出应急预案
对施工人员进行技术交底,对参加施工人员进行上岗前技术培训,考核合格后持证上岗
2外业技术准备施工作业层中所涉及的各种外部技术数据收集
修建生活房屋,配齐生活、办公设施,满足主要管理、技术人员进场生活、办公需要
5.技术要求在大面积施工前,在选取有代表性的地段进行试夯,确定重锤夯实的锺重、锤底直径、落距、夯击遍数,并将形成成果报监理单位确认
6.施工程序与工艺流程6
1施工程序施工程序为:施工准备→施工试验段→确定工艺参数→夯击施工→质量检验6

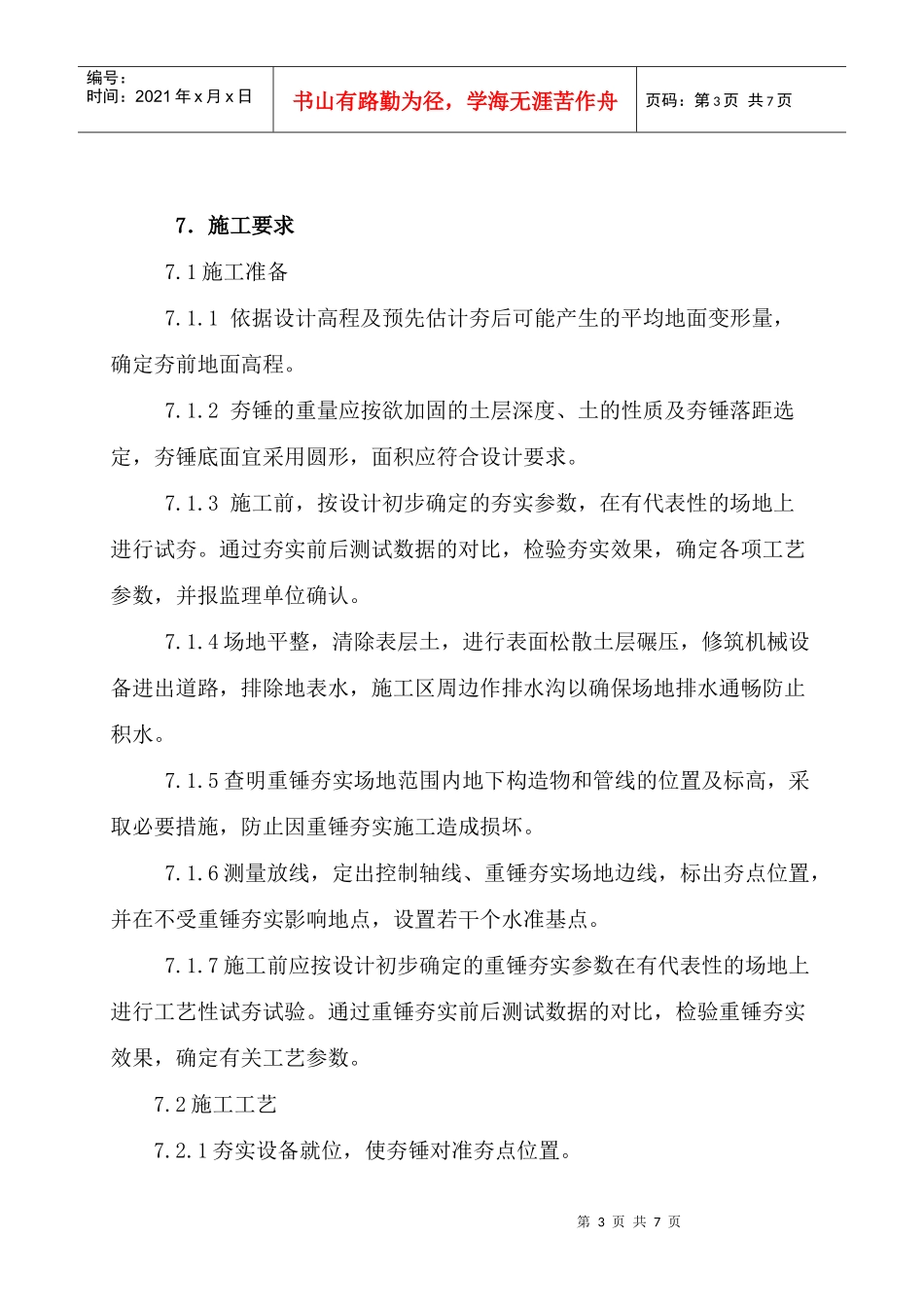

2工艺流程第3页共7页第2页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共7页7.施工要求7
1施工准备7
1依据设计高
