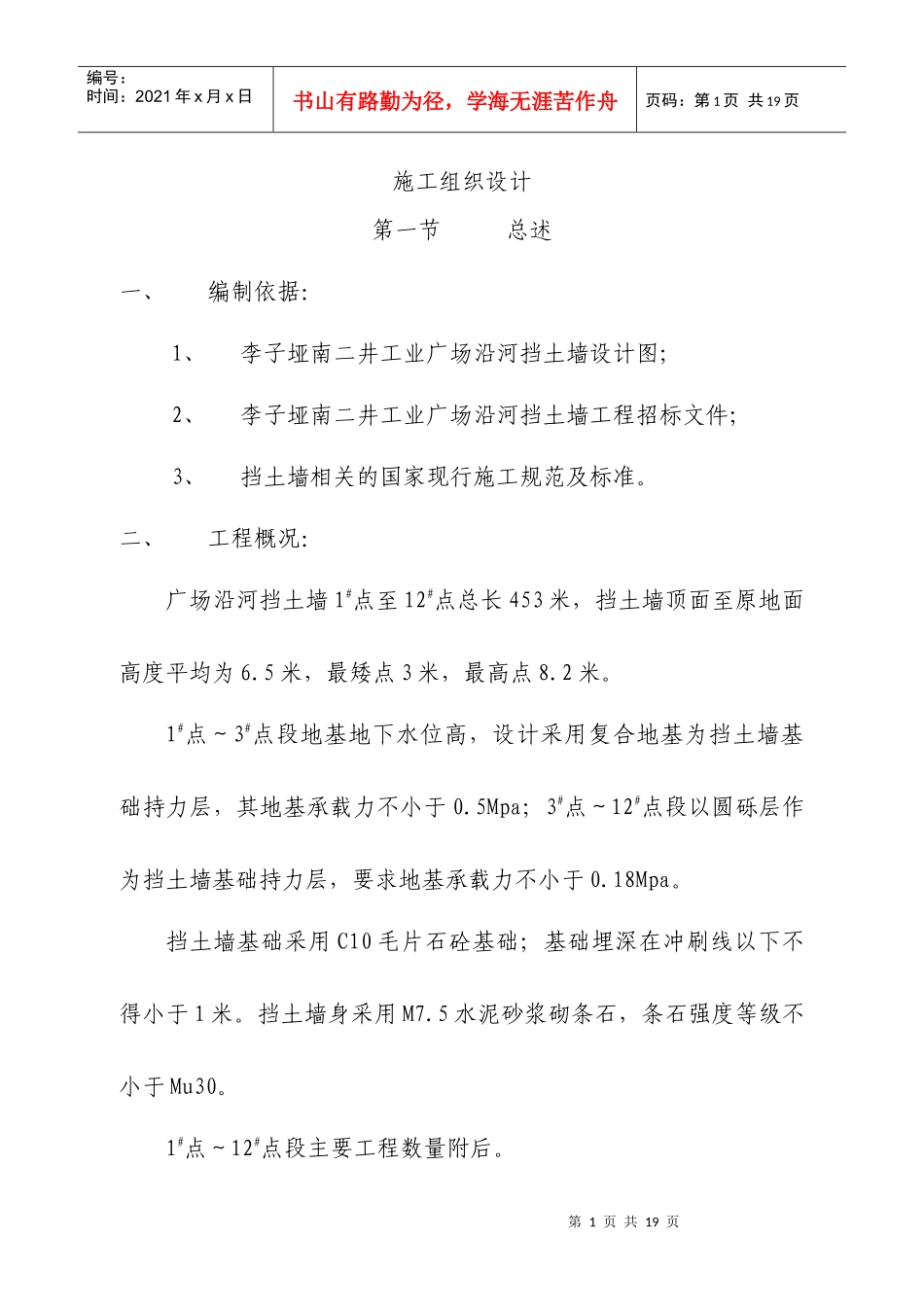

第1页共19页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共19页施工组织设计第一节总述一、编制依据:1、李子垭南二井工业广场沿河挡土墙设计图;2、李子垭南二井工业广场沿河挡土墙工程招标文件;3、挡土墙相关的国家现行施工规范及标准
二、工程概况:广场沿河挡土墙1#点至12#点总长453米,挡土墙顶面至原地面高度平均为6
5米,最矮点3米,最高点8
1#点~3#点段地基地下水位高,设计采用复合地基为挡土墙基础持力层,其地基承载力不小于0
5Mpa;3#点~12#点段以圆砾层作为挡土墙基础持力层,要求地基承载力不小于0
挡土墙基础采用C10毛片石砼基础;基础埋深在冲刷线以下不得小于1米
挡土墙身采用M7
5水泥砂浆砌条石,条石强度等级不小于Mu30
1#点~12#点段主要工程数量附后

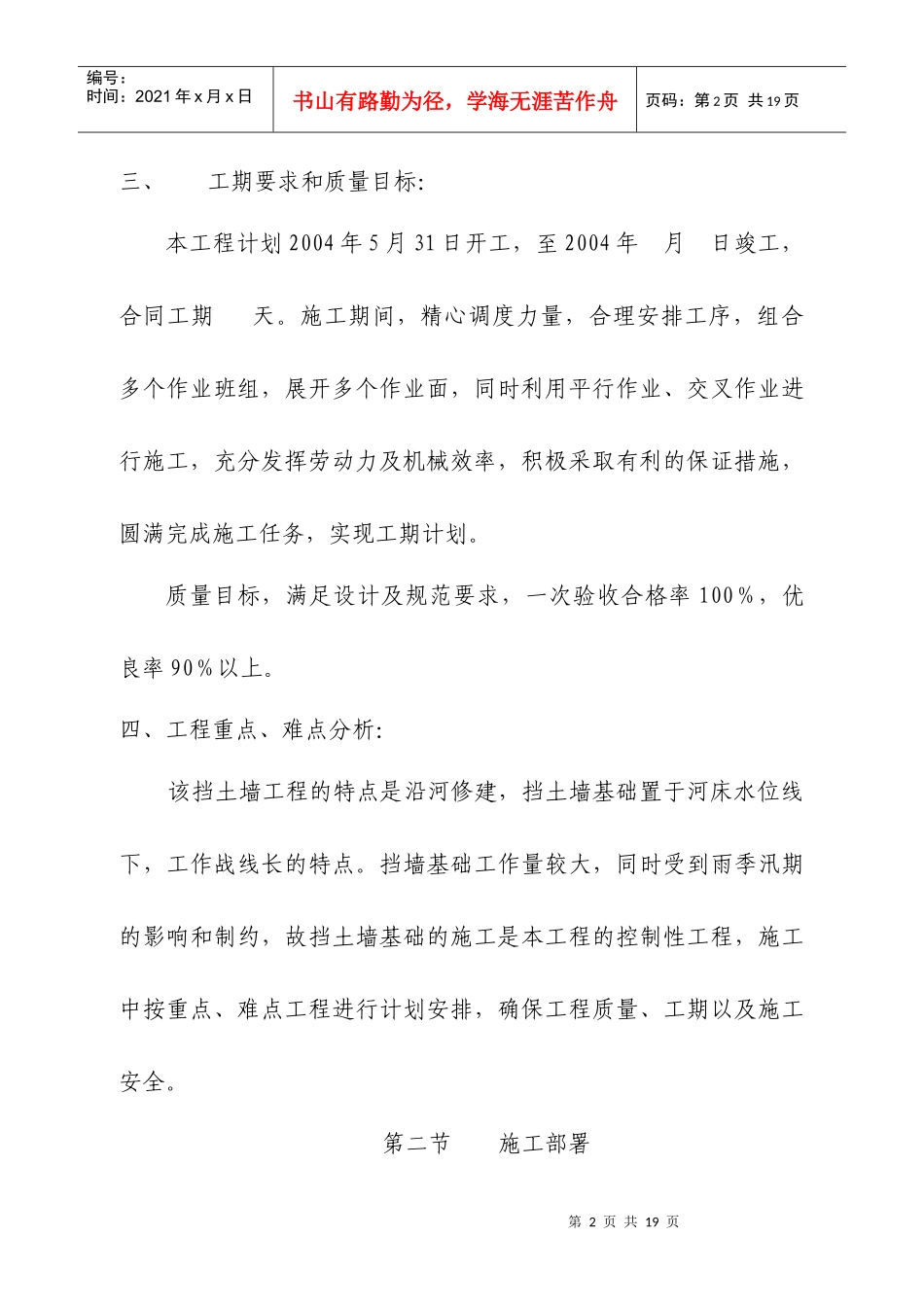

第2页共19页第1页共19页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共19页三、工期要求和质量目标:本工程计划2004年5月31日开工,至2004年月日竣工,合同工期天
施工期间,精心调度力量,合理安排工序,组合多个作业班组,展开多个作业面,同时利用平行作业、交叉作业进行施工,充分发挥劳动力及机械效率,积极采取有利的保证措施,圆满完成施工任务,实现工期计划
质量目标,满足设计及规范要求,一次验收合格率100%,优良率90%以上
四、工程重点、难点分析:该挡土墙工程的特点是沿河修建,挡土墙基础置于河床水位线下,工作战线长的特点
挡墙基础工作量较大,同时受到雨季汛期的影响和制约,故挡土墙基础的施工是本工程的控制性工程,施工中按重点、难点工程进行计划安排,确保工程质量、工期以及施工安全

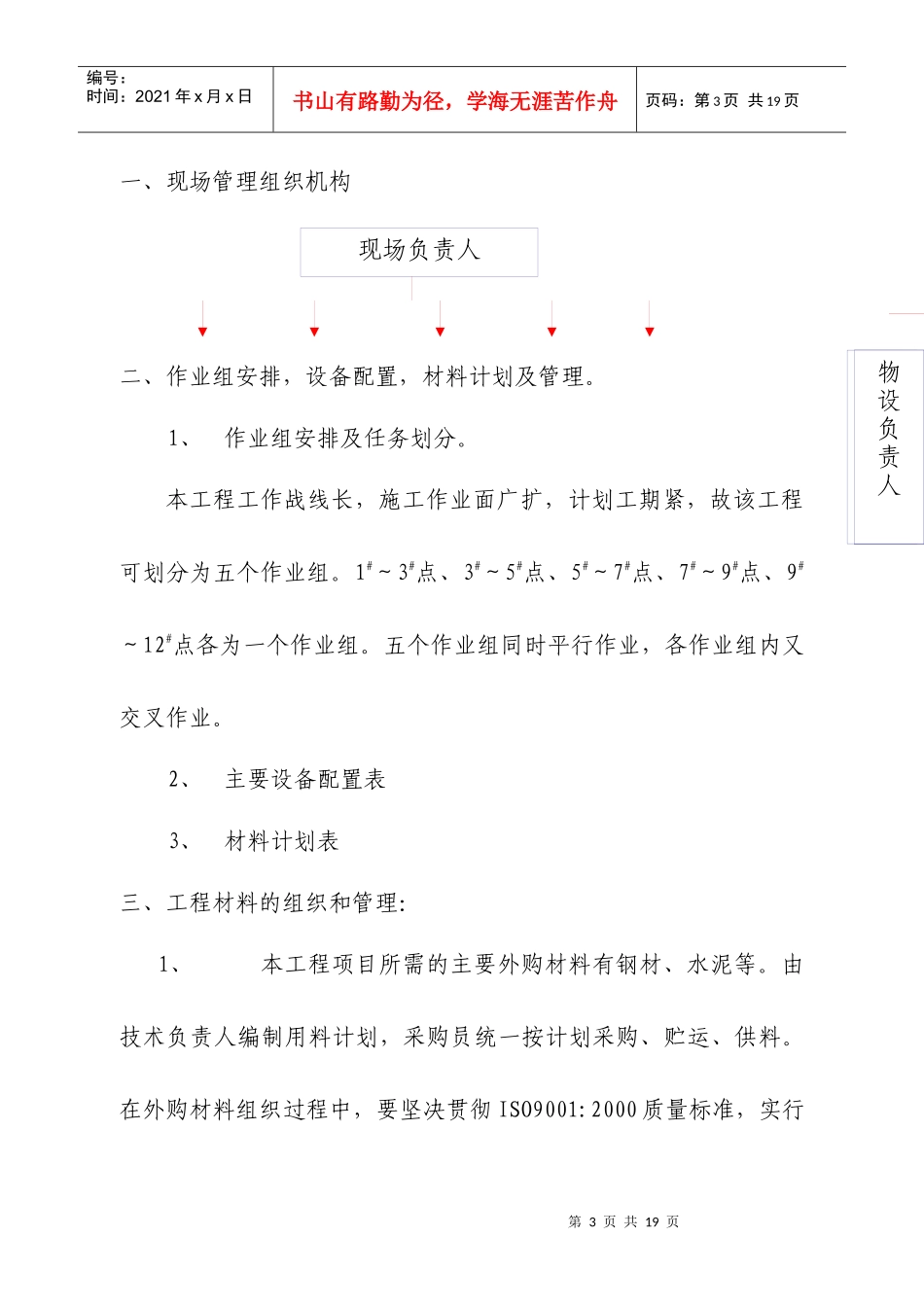

第二节施工部署第3页共19页第2页共19页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共19页一、现场管理组织机构
