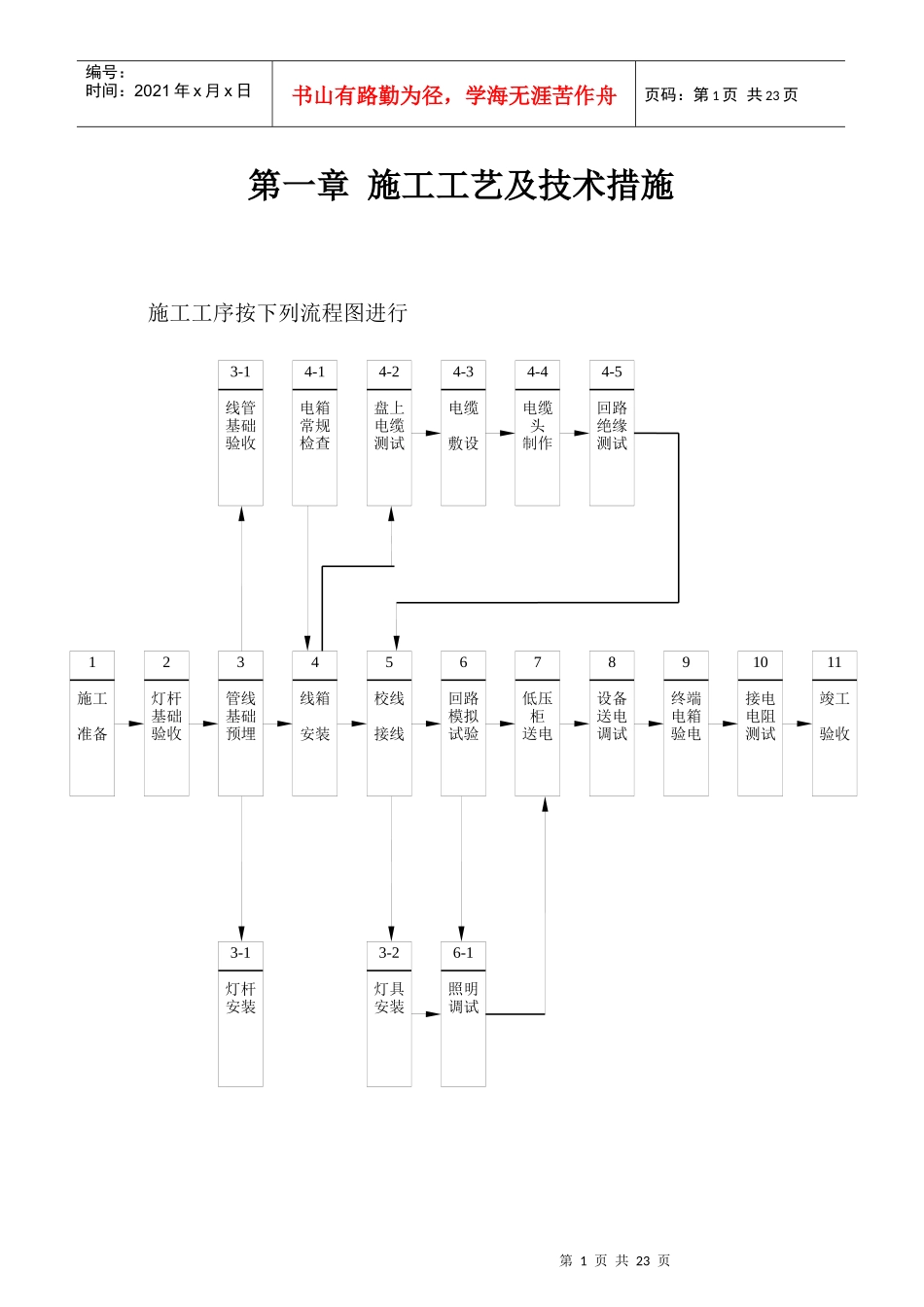

第1页共23页3-1线管基础验收4-1电箱常规检查4-2盘上电缆测试4-3电缆敷设4-4电缆头制作4-5回路绝缘测试1施工准备2灯杆基础验收3管线基础预埋4线箱安装5校线接线6回路模拟试验7低压柜送电8设备送电调试9终端电箱验电10接电电阻测试11竣工验收3-1灯杆安装3-2灯具安装6-1照明调试编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共23页第一章施工工艺及技术措施施工工序按下列流程图进行第2页共23页第1页共23页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共23页1、电缆沟施工1)线路测量及放线按施工图及业主提供的基准点、基准线、基准标高,从开始端用标杆,向前方逐渐定位,移动标杆,使其与路基距离符合要求,用线固定于两标尺之间,以放好的线为中心,按技术文件要求电缆沟宽度画出施工线。2)挖电缆沟设计要求电缆埋地深度大于0.7m,开挖土量较少,采用人工开挖方法。开挖时,一般以1:0.2的坡度下挖。坑深检查以直尺及拉线方式,应使电缆沟宽度及深度符合要求并平直。挖出的土应放于电缆沟旁边,第3页共23页第2页共23页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共23页但不应使土掉入电缆沟中,挖出的土于敷设完电缆后回填。2、电缆敷设该路灯工程电缆敷设方式主要为在100mm厚的细砂垫层上敷设,敷设电缆后在电缆上面铺设一层100mm厚的细砂垫层,然后覆盖混凝土保护板。绝大部分电缆是沿新建道路边挖沟埋地敷设,小量电缆沿建筑梁板明敷设。根据设计,路灯的间距一般为30多米(高杆灯和吸顶灯除外),故灯与灯之间的线管为直接连通,中间不设线盒,套管两端在灯位处以90度向上弯出。此外,所有的路灯低压电源线路,也是采用电缆直接敷设达至各路段负荷。电缆埋地敷设工艺应注意如下几点:(1)地暗敷设的电缆,其地沟的开挖的深度要符合设计和规范要求,管沟的底部要平整,要清除对电缆有损害的锋尖形硬物,并在底部铺设细砂层,使电缆放置受力均匀。电缆穿越涵洞时,用大一级的钢套管进行保护(做法参照设计大样图)。(2)电缆松放和穿管要自然平直,不要扭曲。敷设前,要进行绝缘检查和线路通断检查,敷设后再进行绝缘检查。由于施工过程管道第4页共23页第3页共23页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共23页和电缆置于露天环境,故套管口和电缆端头要做好防水包扎措施,穿保护套管完成后要及时做好管口的沥青浇注封堵工作。3、灯具安装该工程采用的灯具为防水放尘型高效光源的钠灯灯具。设计的安装高度大都为9.5m、12m、30m等。其特点是安装高度高,安装后不利于检测和维修,因而灯具的安装质量甚为重要。为确保质量,安装灯具必须注意下面几点:(3)灯具到货后要认真做好验收检查工作,检查其产品的合格证明书和检测报告,产品运输过程是否完好无损,零配件是否齐全。(4)灯具从工地存放到运至现场安装均须小心放置和搬运,防止碰撞、振动和挤压令灯具变形受损。(5)灯具的装配和安装要正确,如说明书有要求的,要按说明书要求的方法进行装配安装。灯具构件连接要紧固,防水胶圈要安装严密。电气连接触点(触片)必须紧密可靠。灯具与电线连接,其L、N、E线要按灯具标志连接,不要错反。各灯具与灯杆的安装高度和方向要一致。为提高施工效率,本工程拟采取灯具与灯杆第5页共23页第4页共23页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共23页组合装配后一齐起吊安装,故起吊前务必对装配好的灯具和灯杆部分的线路进行绝缘检查和临时通电试验,符合要求才进行起吊安装。4、拼装及吊装基础检验:路灯杆安装之前应对灯杆基础进行检验。检验可用直尺及水准仪进行,主要检验基础水平度及地脚螺栓位置,如不符合要求应采取一定措施进行整改,直到符合有关技术文件要求才可进行灯杆安装。路灯杆拼装及吊装:路灯杆安装位置有安装于立交桥上及平地上,灯杆的安装分普通杆与高灯杆。1)灯杆的安装灯杆到货后,先检验灯杆的直线度、长度、直径等尺寸,运输到安装现场旁边。把灯具按要求安装到路灯杆上,通电检验安装质量如符合要求就可准备吊装。第6...
