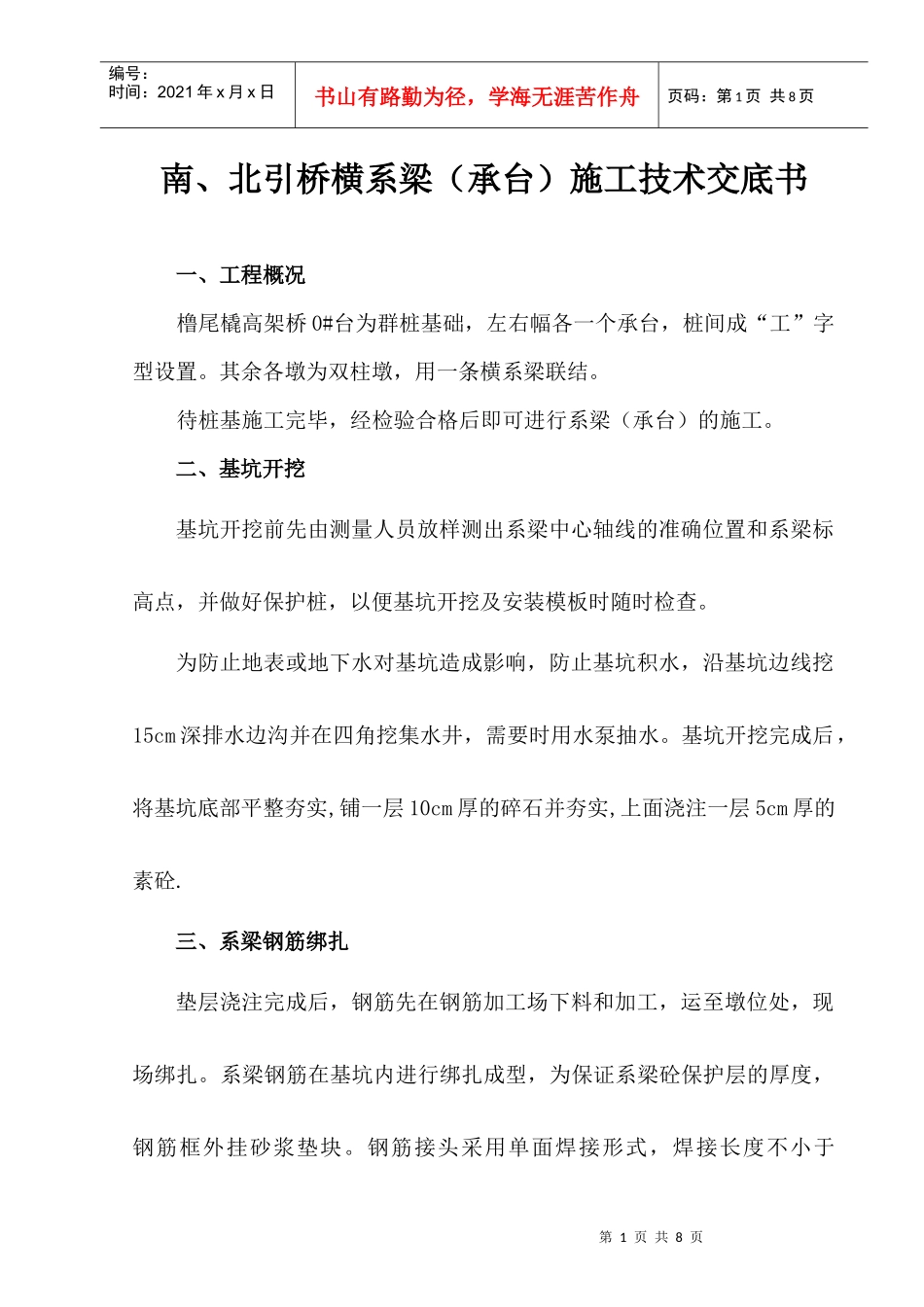

第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共8页南、北引桥横系梁(承台)施工技术交底书一、工程概况橹尾橇高架桥0#台为群桩基础,左右幅各一个承台,桩间成“工”字型设置
其余各墩为双柱墩,用一条横系梁联结
待桩基施工完毕,经检验合格后即可进行系梁(承台)的施工
二、基坑开挖基坑开挖前先由测量人员放样测出系梁中心轴线的准确位置和系梁标高点,并做好保护桩,以便基坑开挖及安装模板时随时检查
为防止地表或地下水对基坑造成影响,防止基坑积水,沿基坑边线挖15cm深排水边沟并在四角挖集水井,需要时用水泵抽水
基坑开挖完成后,将基坑底部平整夯实,铺一层10cm厚的碎石并夯实,上面浇注一层5cm厚的素砼
三、系梁钢筋绑扎垫层浇注完成后,钢筋先在钢筋加工场下料和加工,运至墩位处,现场绑扎
系梁钢筋在基坑内进行绑扎成型,为保证系梁砼保护层的厚度,钢筋框外挂砂浆垫块

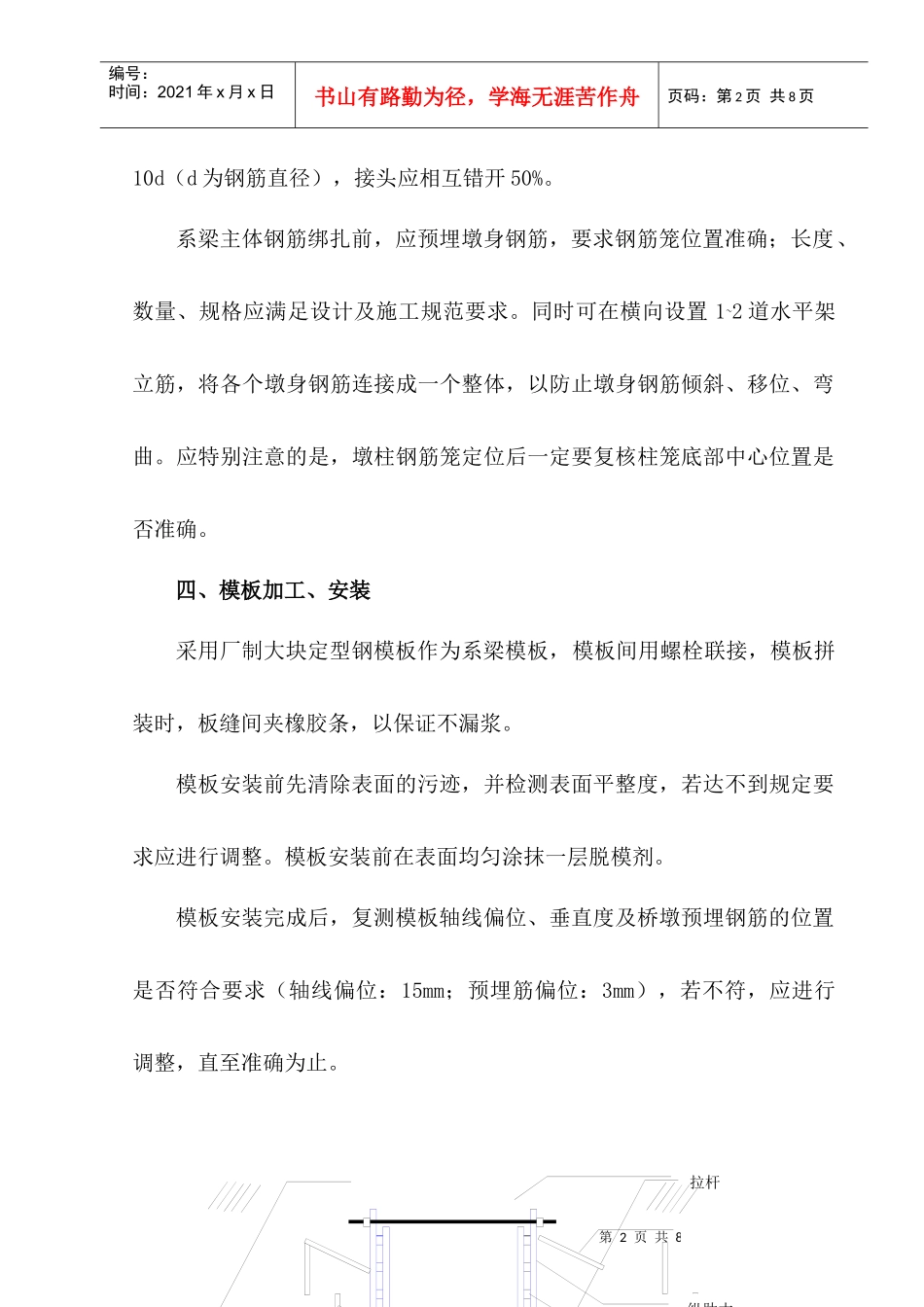

钢筋接头采用单面焊接形式,焊接长度不小于第2页共8页第1页共8页纵肋木横肋木拉杆编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共8页10d(d为钢筋直径),接头应相互错开50%
系梁主体钢筋绑扎前,应预埋墩身钢筋,要求钢筋笼位置准确;长度、数量、规格应满足设计及施工规范要求
同时可在横向设置1~2道水平架立筋,将各个墩身钢筋连接成一个整体,以防止墩身钢筋倾斜、移位、弯曲
应特别注意的是,墩柱钢筋笼定位后一定要复核柱笼底部中心位置是否准确
四、模板加工、安装采用厂制大块定型钢模板作为系梁模板,模板间用螺栓联接,模板拼装时,板缝间夹橡胶条,以保证不漏浆
模板安装前先清除表面的污迹,并检测表面平整度,若达不到规定要求应进行调整
模板安装前在表面均匀涂抹一层脱模剂
模板安装完成后,复测模板轴线偏位、垂直度及桥墩预埋钢筋的位置是否符合要求(轴线偏位:15mm;预埋筋偏位:3mm
