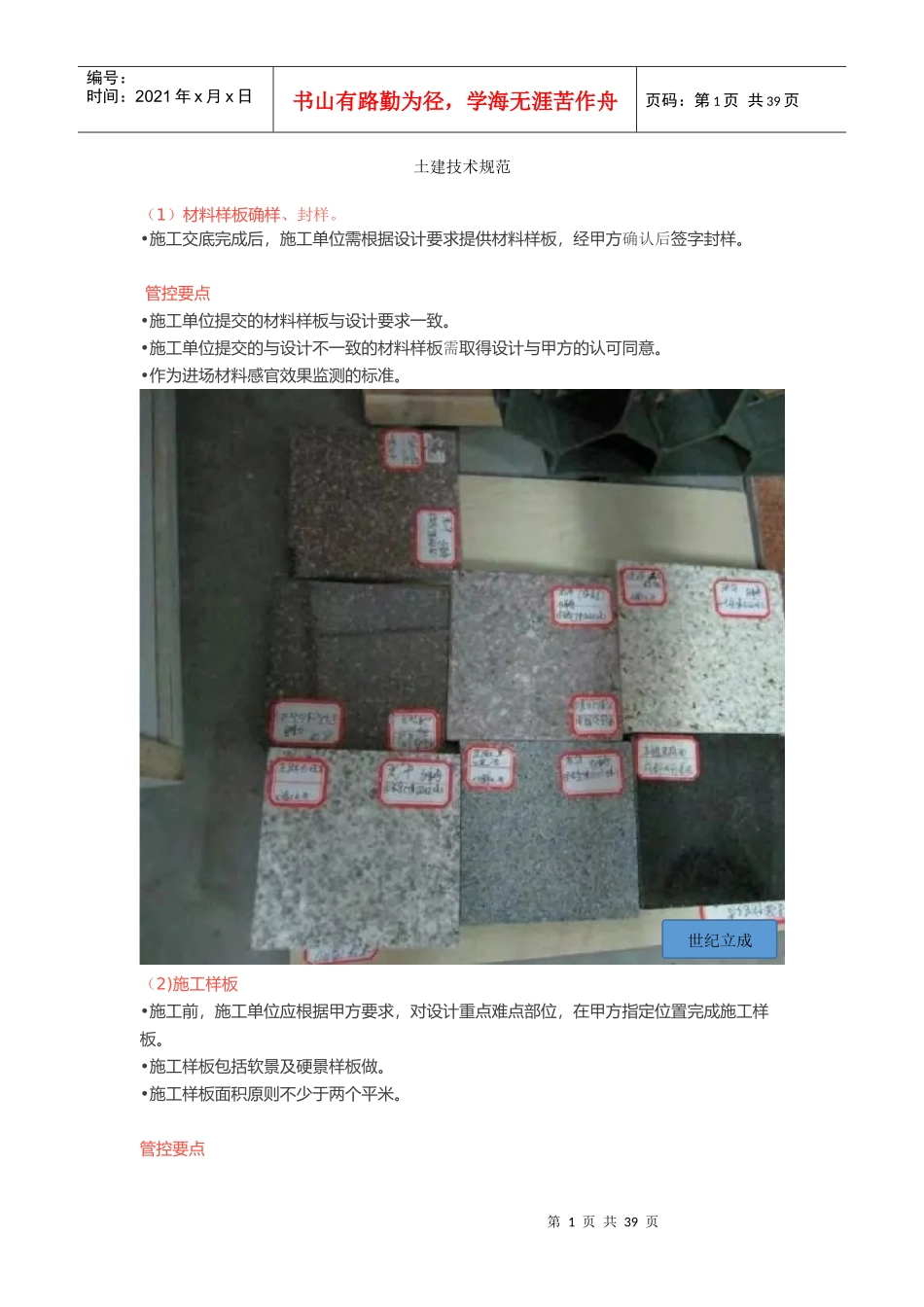

第1页共39页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共39页土建技术规范(1)材料样板确样、封样。•施工交底完成后,施工单位需根据设计要求提供材料样板,经甲方确认后签字封样。管控要点•施工单位提交的材料样板与设计要求一致。•施工单位提交的与设计不一致的材料样板需取得设计与甲方的认可同意。•作为进场材料感官效果监测的标准。(2)施工样板•施工前,施工单位应根据甲方要求,对设计重点难点部位,在甲方指定位置完成施工样板。•施工样板包括软景及硬景样板做。•施工样板面积原则不少于两个平米。管控要点世纪立成第2页共39页第1页共39页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共39页•硬景施工样板应注意,面材的材质、色彩、质感、线型等组合关系,平面及平立面留缝、碰角等边界处理。•软景施工样板应注意,植物空间层次,辅材及修剪养护工艺。世纪立成第3页共39页第2页共39页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共39页(3)进场材料要求•甲方工程师及监理必须对进场材料的几何尺寸、色差、纹理等指标严格检查,签字确认。•水景及立面石材需保护剂需做六面防护(高标准项目必须做六面防护,进场石材不允许现场切割)。•规格板材必须采用红外切割。世纪立成世纪立成第4页共39页第3页共39页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共39页(4)施工排版深化通过排版,将对缝、留缝宽度等问题在图纸上先行解决,严禁“边铺边排,铺了再说”的施工工序,必须通过排版进行预控。(电子排版确认单)铺装排版时,结合现场实际情况,以中心线为基准向两侧扩展,尽量保证有对称的效果,大面铺装板材规格应尽量统一,在局部允许出现小板(小于1/3可以理解为小板),过小的板可以采用和相邻板整合成大板。园路转角的板尽量保持大小一致,在允许的条件下转角板采用L型板异型切割,保证完整性。▲在不同铺装交接处,为达到对缝效果,往往需要对每一铺装板进行细化排版。世纪立成第5页共39页第4页共39页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共39页▲排版前▲排版后考虑走边的对缝和弹石的方向世纪立成世纪立成第6页共39页第5页共39页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第6页共39页▲尽量保证转角板的规格一致▲转角对称世纪立成世纪立成第7页共39页第6页共39页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第7页共39页▲未排版▲排版后▲斜拼边界处理世纪立成世纪立成第8页共39页第7页共39页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第8页共39页▲排版不到位▲排版到位▲不规则收边排版▲精细排版世纪立成世纪立成世纪立成第9页共39页第8页共39页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第9页共39页▲走边板精确计算,保证斜铺也全部对缝;▲转角或交接位置用T型板,有效解决不均分的问题;▲无须过分拘泥于数字,要尽可能根据板材的模数去指导实际施工,以保证园路、铺装施工便利性和完整性;世纪立成世纪立成第10页共39页第9页共39页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第10页共39页▲施工现场的预排版、试铺(5)弧型及拼花铺装施工工艺•施工前必须按图等比例定位放线。•面层铺装必须采用木工模板,定位铺贴。•弧线型铺装要保证弧线的顺滑优美,留缝的宽度要一致。(6)、泳池部分世纪立成世纪立成第11页共39页第10页共39页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第11页共39页▲室外泳池防水方案世纪立成世纪立成第12页共39页第11页共39页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第12页共39页▲外侧采用柔性聚氨酯防水▲马赛克立面和底面交接圆滑、一气呵成进水口、灯具等用马赛克走边更加精致世纪立成世纪立成世纪立成第13页共39页第12页共39页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第13页共39页▲出水口定制马赛克同色材...
