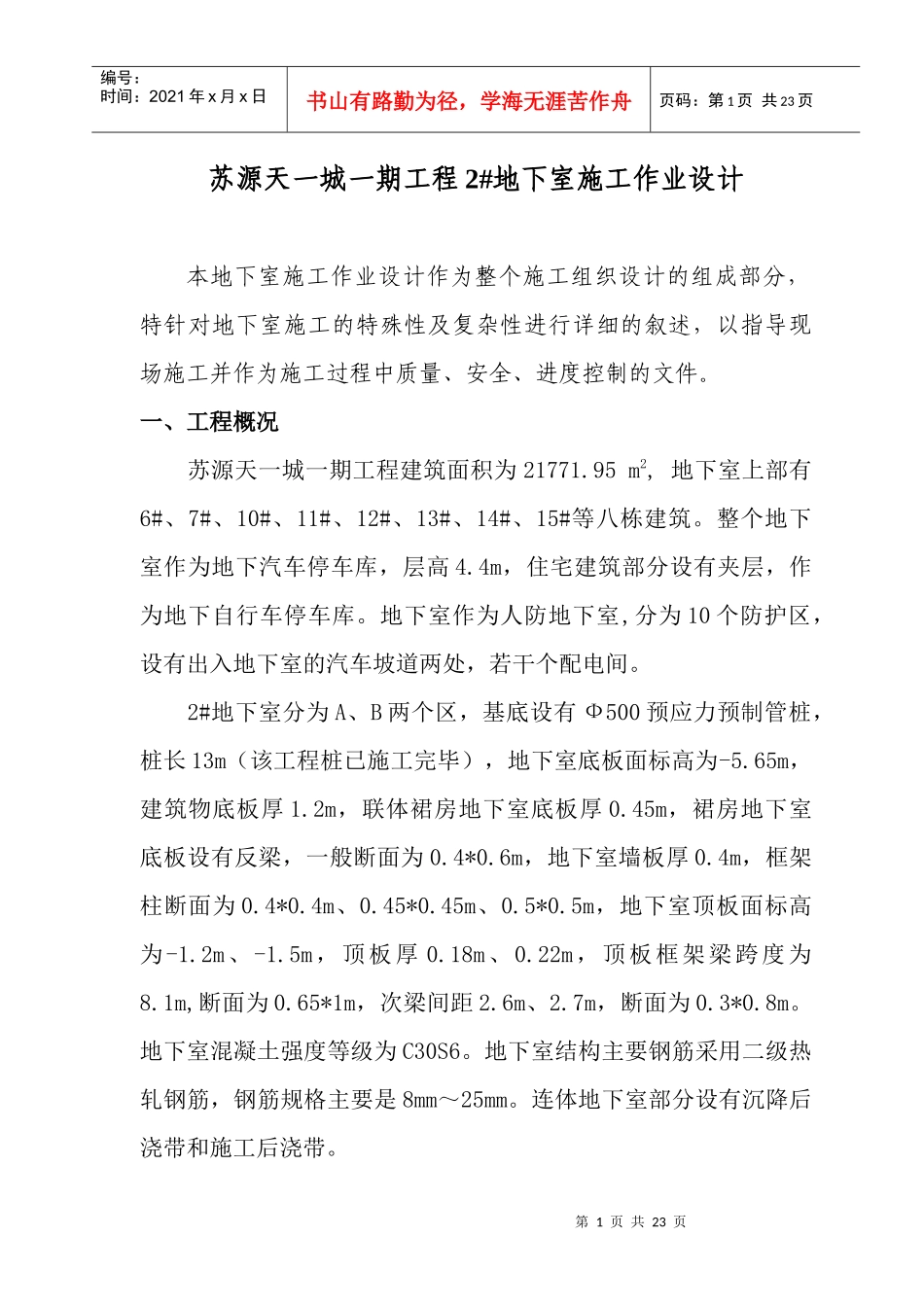

第1页共23页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共23页苏源天一城一期工程2#地下室施工作业设计本地下室施工作业设计作为整个施工组织设计的组成部分,特针对地下室施工的特殊性及复杂性进行详细的叙述,以指导现场施工并作为施工过程中质量、安全、进度控制的文件
一、工程概况苏源天一城一期工程建筑面积为21771
95m2,地下室上部有6#、7#、10#、11#、12#、13#、14#、15#等八栋建筑
整个地下室作为地下汽车停车库,层高4
4m,住宅建筑部分设有夹层,作为地下自行车停车库
地下室作为人防地下室,分为10个防护区,设有出入地下室的汽车坡道两处,若干个配电间
2#地下室分为A、B两个区,基底设有Ф500预应力预制管桩,桩长13m(该工程桩已施工完毕),地下室底板面标高为-5
65m,建筑物底板厚1
2m,联体裙房地下室底板厚0
45m,裙房地下室底板设有反梁,一般断面为0
6m,地下室墙板厚0
4m,框架柱断面为0
5m,地下室顶板面标高为-1
5m,顶板厚0
22m,顶板框架梁跨度为8
1m,断面为0
65*1m,次梁间距2
7m,断面为0
地下室混凝土强度等级为C30S6
地下室结构主要钢筋采用二级热轧钢筋,钢筋规格主要是8mm~25mm
连体地下室部分设有沉降后浇带和施工后浇带

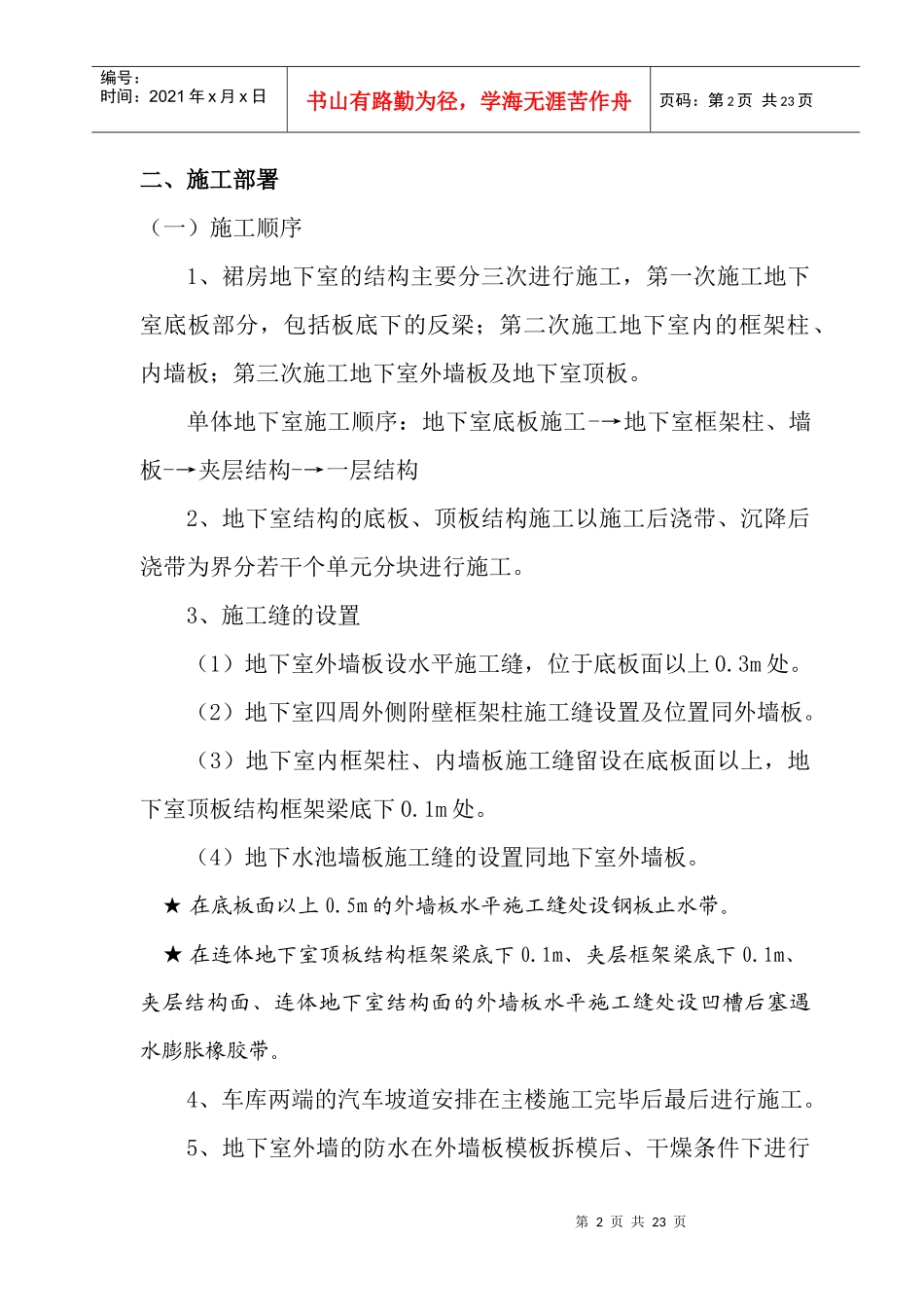

第2页共23页第1页共23页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共23页二、施工部署(一)施工顺序1、裙房地下室的结构主要分三次进行施工,第一次施工地下室底板部分,包括板底下的反梁;第二次施工地下室内的框架柱、内墙板;第三次施工地下室外墙板及地下室顶板
单体地下室施工顺序:地下室底板施工-→地下室框架柱、墙板-→夹
