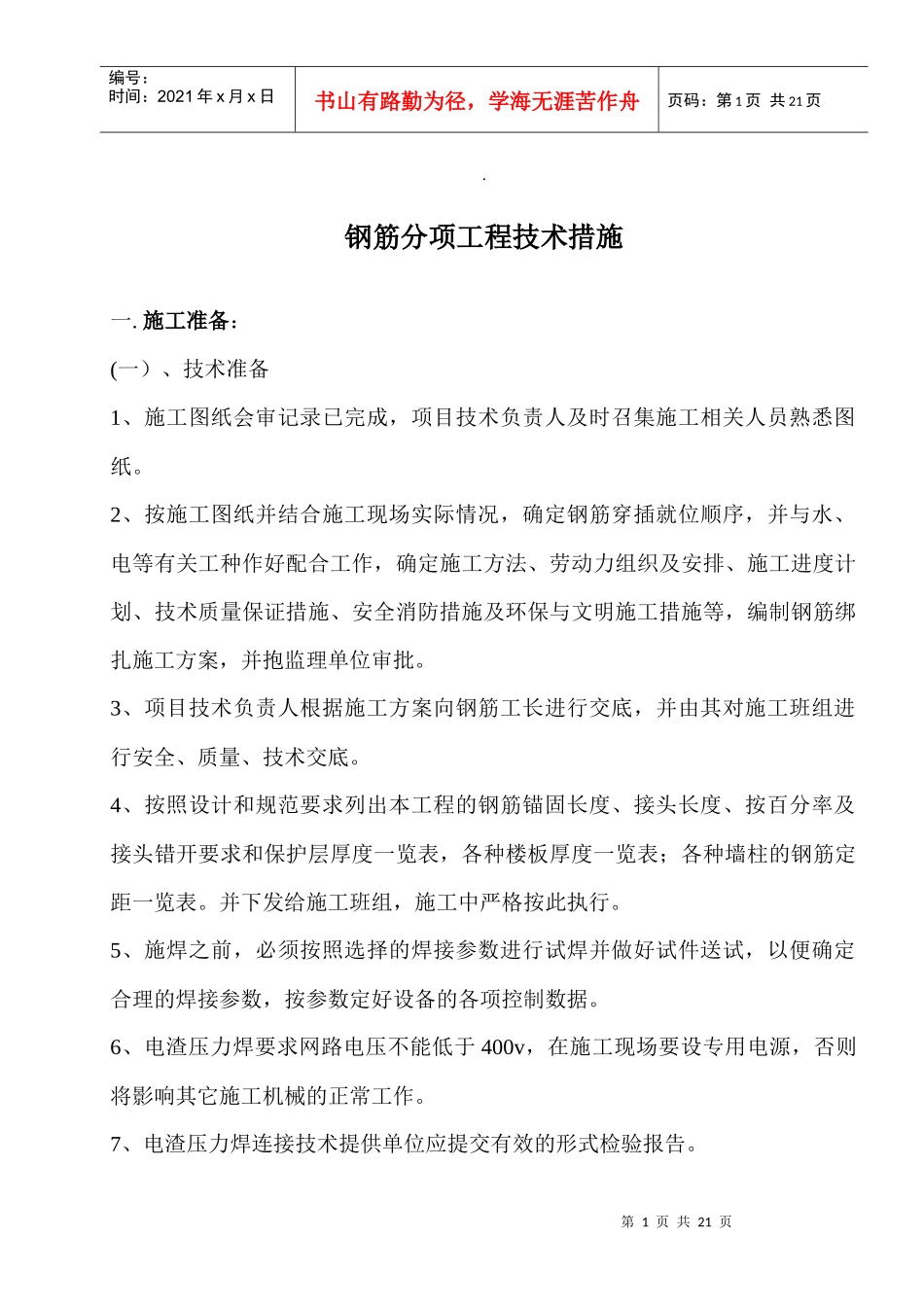

第1页共21页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共21页.钢筋分项工程技术措施一.施工准备:(一)、技术准备1、施工图纸会审记录已完成,项目技术负责人及时召集施工相关人员熟悉图纸。2、按施工图纸并结合施工现场实际情况,确定钢筋穿插就位顺序,并与水、电等有关工种作好配合工作,确定施工方法、劳动力组织及安排、施工进度计划、技术质量保证措施、安全消防措施及环保与文明施工措施等,编制钢筋绑扎施工方案,并抱监理单位审批。3、项目技术负责人根据施工方案向钢筋工长进行交底,并由其对施工班组进行安全、质量、技术交底。4、按照设计和规范要求列出本工程的钢筋锚固长度、接头长度、按百分率及接头错开要求和保护层厚度一览表,各种楼板厚度一览表;各种墙柱的钢筋定距一览表。并下发给施工班组,施工中严格按此执行。5、施焊之前,必须按照选择的焊接参数进行试焊并做好试件送试,以便确定合理的焊接参数,按参数定好设备的各项控制数据。6、电渣压力焊要求网路电压不能低于400v,在施工现场要设专用电源,否则将影响其它施工机械的正常工作。7、电渣压力焊连接技术提供单位应提交有效的形式检验报告。第2页共21页第1页共21页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共21页8、核对有编号的布筋图纸加工单与成品数量。(二)材料要求1、根据设计要求,工程所用钢筋种类、规格必须符合要求,并经检验合格。2、钢筋及半成品符合设计及规范要求。3、钢筋绑扎用的铁丝可采用20-22镀锌铁丝,其中22铁丝只用于绑扎直径12mm以下的钢筋。4、焊剂的性能应符合GB5293碳素钢埋弧焊用焊剂的规定。焊剂型号为HJ401,常用的为熔炼型高锰高硅低氟焊剂或中锰高硅低氟焊剂。焊剂应存放在干燥的库房内,防止受潮。使用前须经250℃-300℃烘焙2h。使用中回收的焊剂,应除去熔渣和杂物,并应与新焊剂混合均匀使用。焊剂应有出厂合格证。(三)主要机械1、钢筋绑扎工具钢丝钩、小撬棒、钢筋扳子、绑扎架、钢丝刷子、粉笔、石笔、手推车、墨斗、弯曲机、切断器。2、钢筋电渣压力焊接机具焊接电源、控制箱、电渣压力焊机、焊接卡具。(四)作业条件1、钢筋进场后检查有出厂合格证明书、复试报告,并按施工现场平面图中指定的位置,按规格、使用部位、编号分别将垫木堆放。2、钢筋绑扎前,对有锈蚀的钢筋,除锈之后再运至绑扎处。对于钢筋套管及钢筋挤压部位的锈污、砂浆等杂物已清理干净。第3页共21页第2页共21页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共21页3、熟悉图纸、按设计要求放样,下达钢筋加工任务单,检查已加工好的钢筋规格、形状、数量全部正确。4、做好抄平放线工作,弹好水平线及柱、墙、梁外皮尺寸线。5、按设计、规范要求列出本工程墙、柱的接头钢筋锚固长度、接头长度、按百分率及接头错开要求和保护层厚度一览表,各种楼板厚度一览表;各种墙柱的钢筋定距一览表。如不符合要求时,要进行处理。帮扎前对保护层偏位者按1:6调整伸出的搭接筋,并将锈蚀、水泥砂浆等污垢清理干净。6、检查下一层伸出搭接处的混凝土表面标高(柱顶、墙顶)在剔除上部浮浆到露石子后(并冲洗干净,不留明水)宜比楼板高3~5mm。7、模板安装完毕并办理预检,将模板内杂物清理干净。8、按要求搭好脚手架并验收合格。9、机具设备应符合使用要求。焊接夹具应有足够的刚度,在最大允许荷载下应移动灵活,操作方便。焊剂罐的直径与所焊钢筋直径相适应,不致在焊接过程中烧坏。电压表、时间显示器应配备齐全,以便操作者准确掌握各项焊接数据。10、电源应符合要求。当电源电压下降大于5%时,不宜进行焊接。11、作业场地应有安全防护措施,制定和执行安全技术措施,加强焊工的劳动保护,防止发生烧伤、触电、火灾、爆炸以及烧坏机器等事故。12、钢筋端头已用无锯切割、且端头要平;第一组接头距楼地面大于等于500mm;第一、二组接头相互错开35d且500mm。13、对于钢筋焊接部位和电极钳口接触的(150mm区段内)钢筋表面必须洁净。第4页共21页第3页共21页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码...
