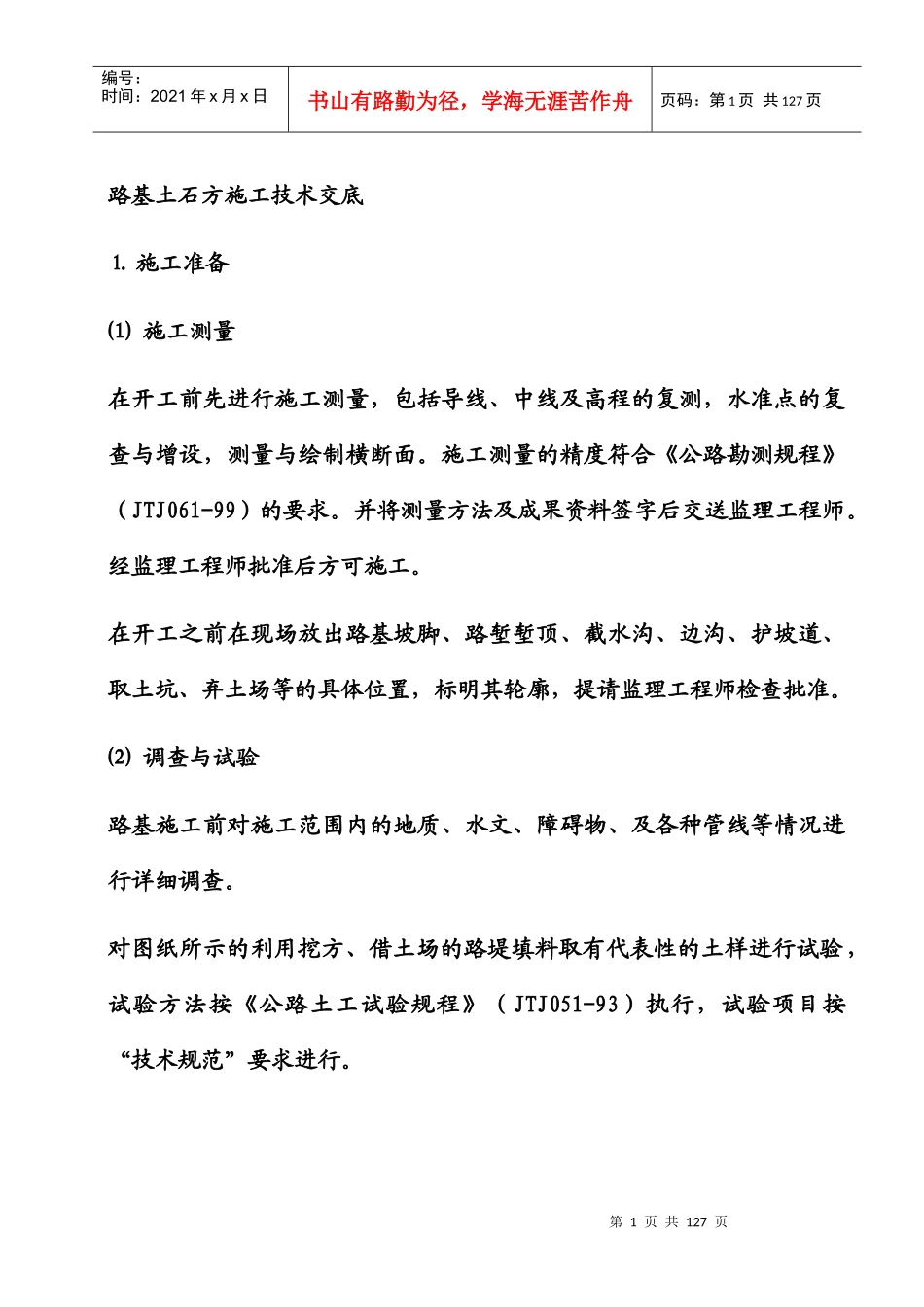

第1页共127页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共127页路基土石方施工技术交底⒈施工准备⑴施工测量在开工前先进行施工测量,包括导线、中线及高程的复测,水准点的复查与增设,测量与绘制横断面
施工测量的精度符合《公路勘测规程》(JTJ061-99)的要求
并将测量方法及成果资料签字后交送监理工程师
经监理工程师批准后方可施工
在开工之前在现场放出路基坡脚、路堑堑顶、截水沟、边沟、护坡道、取土坑、弃土场等的具体位置,标明其轮廓,提请监理工程师检查批准
⑵调查与试验路基施工前对施工范围内的地质、水文、障碍物、及各种管线等情况进行详细调查
对图纸所示的利用挖方、借土场的路堤填料取有代表性的土样进行试验,试验方法按《公路土工试验规程》(JTJ051-93)执行,试验项目按“技术规范”要求进行
第2页共127页第1页共127页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共127页⑶防水、排水施工前做好路基的各种防、排水设施,挖设排水沟,并保持其处于良好的排水状态
⑷清理场地路基工程施工前,清除施工范围内的树木、灌木、原地面以下100-300mm内的草皮、农作物的根系和表土
且堆放在弃土场内或经监理工程师认可地点
场地清理完成后,全面进行填前碾压,使其密实度达到规定的要求
⑸雨季施工雨季施工前,根据现场具体情况确定可进行雨季施工地段,严格按照《公路路基施工技术规范》(JTJO33-95)中雨季施工的有关规定执行,并编制实施性的雨季施工组织计划,提交监理工程师审查批准
雨季填筑路堤时,随挖、随运、随填、随压
每层填土表面筑2-3%的横坡,并在雨前和收工前将铺填的松土碾压密实
⒉路基挖方施工第3页共127页第2页共127页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共127页对于较长的路堑采用纵挖
