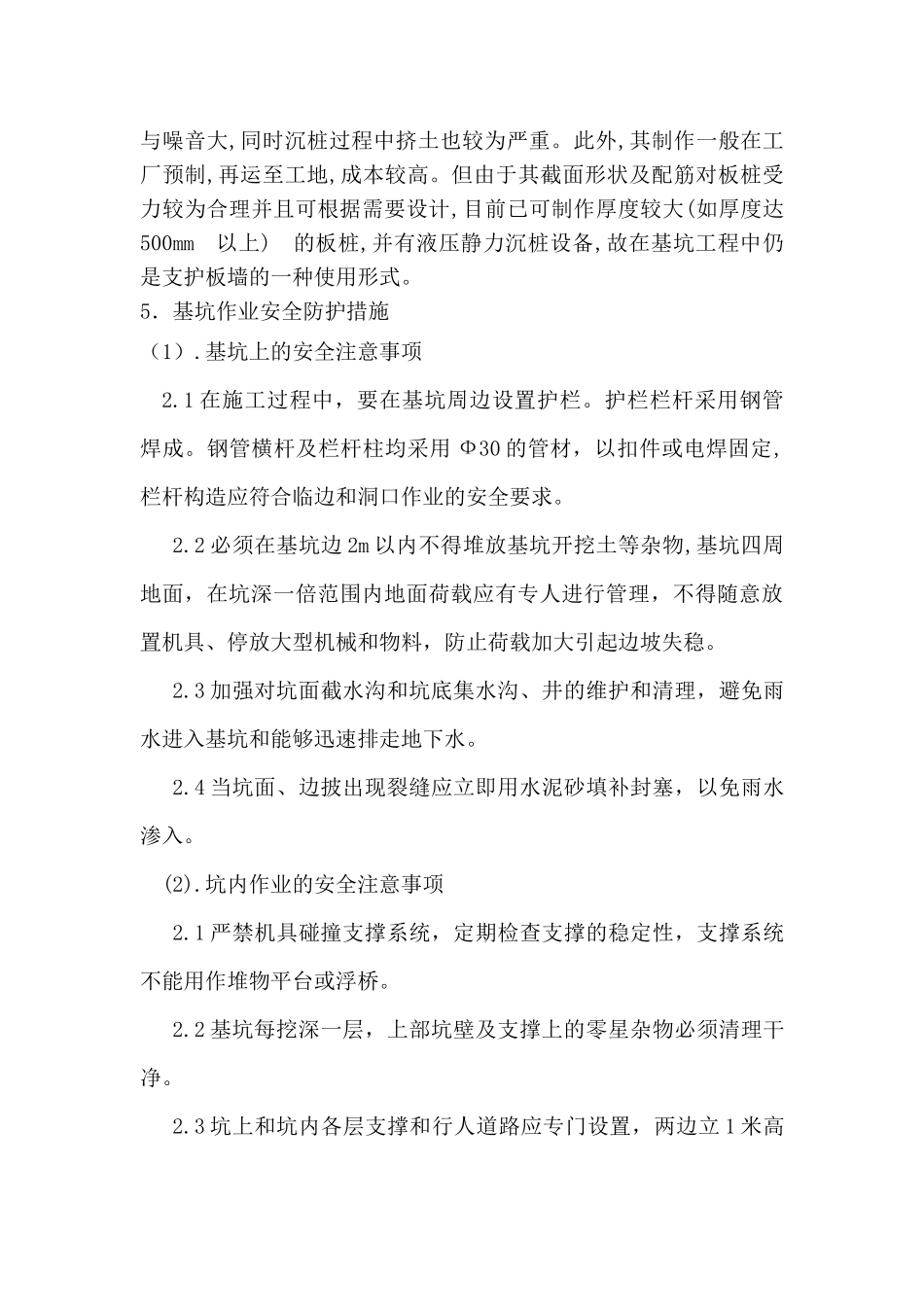

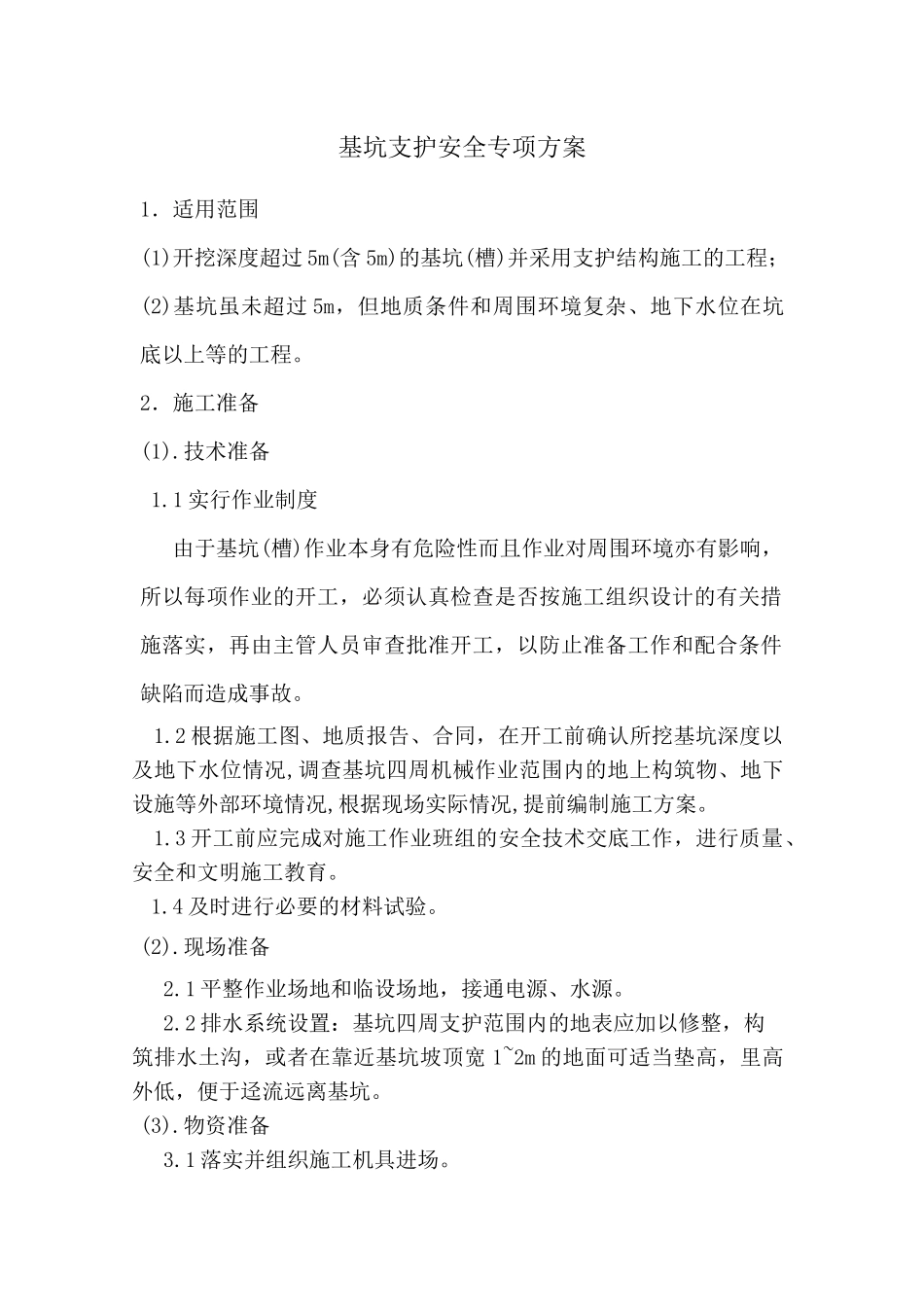

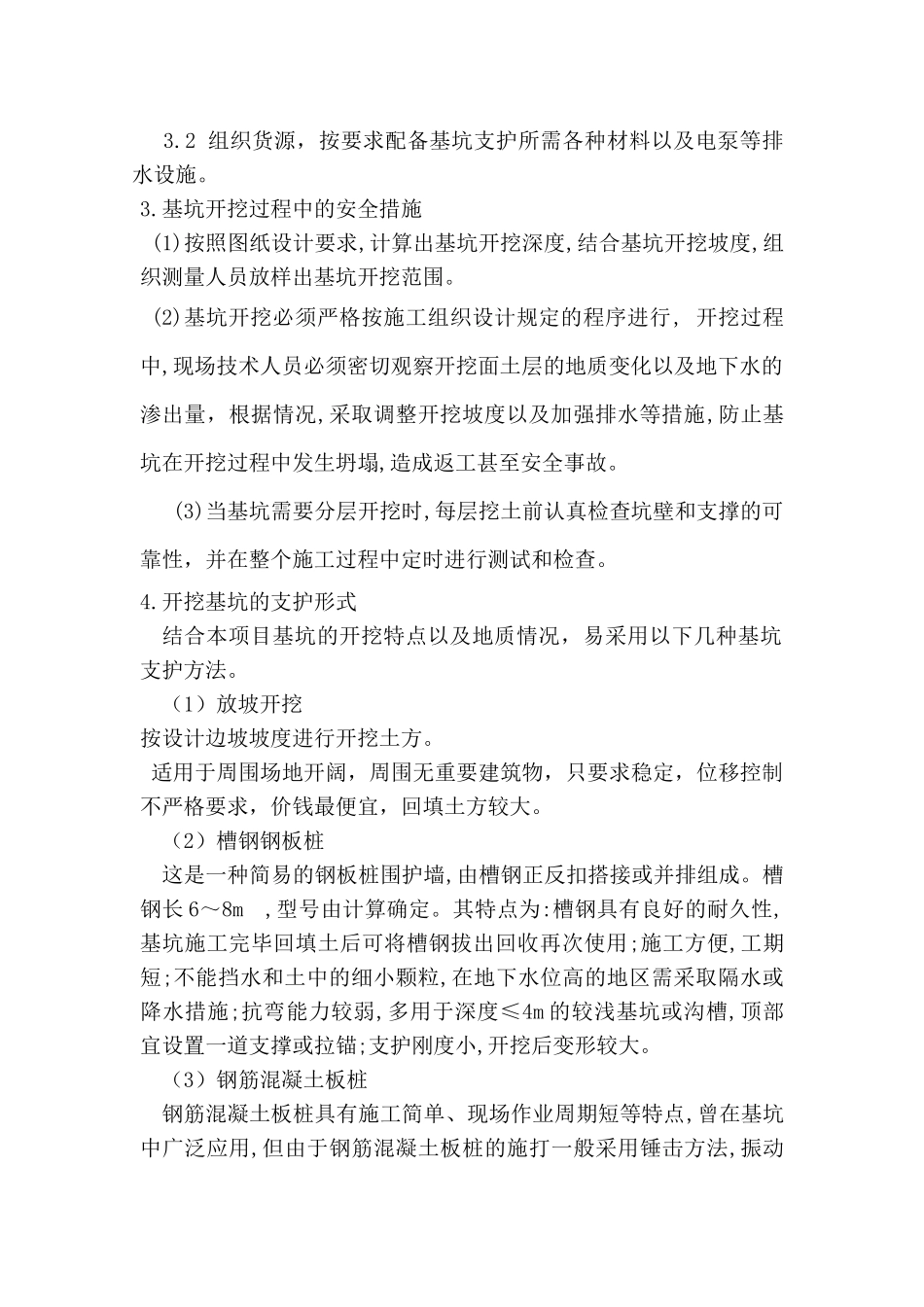

基坑支护安全专项方案1.适用范围(1)开挖深度超过5m(含5m)的基坑(槽)并采用支护结构施工的工程;(2)基坑虽未超过5m,但地质条件和周围环境复杂、地下水位在坑底以上等的工程
2.施工准备(1)
1实行作业制度由于基坑(槽)作业本身有危险性而且作业对周围环境亦有影响,所以每项作业的开工,必须认真检查是否按施工组织设计的有关措施落实,再由主管人员审查批准开工,以防止准备工作和配合条件缺陷而造成事故
2根据施工图、地质报告、合同,在开工前确认所挖基坑深度以及地下水位情况,调查基坑四周机械作业范围内的地上构筑物、地下设施等外部环境情况,根据现场实际情况,提前编制施工方案
3开工前应完成对施工作业班组的安全技术交底工作,进行质量、安全和文明施工教育
4及时进行必要的材料试验
1平整作业场地和临设场地,接通电源、水源
2排水系统设置:基坑四周支护范围内的地表应加以修整,构筑排水土沟,或者在靠近基坑坡顶宽1~2m的地面可适当垫高,里高外低,便于迳流远离基坑
1落实并组织施工机具进场
2组织货源,按要求配备基坑支护所需各种材料以及电泵等排水设施
基坑开挖过程中的安全措施(1)按照图纸设计要求,计算出基坑开挖深度,结合基坑开挖坡度,组织测量人员放样出基坑开挖范围
(2)基坑开挖必须严格按施工组织设计规定的程序进行,开挖过程中,现场技术人员必须密切观察开挖面土层的地质变化以及地下水的渗出量,根据情况,采取调整开挖坡度以及加强排水等措施,防止基坑在开挖过程中发生坍塌,造成返工甚至安全事故
(3)当基坑需要分层开挖时,每层挖土前认真检查坑壁和支撑的可靠性,并在整个施工过程中定时进行测试和检查
开挖基坑的支护形式结合本项目基坑的开挖特点以及地质情况,易采用以下几种基坑支护方法
(1)放坡开挖按设计边坡坡度进行开挖土
