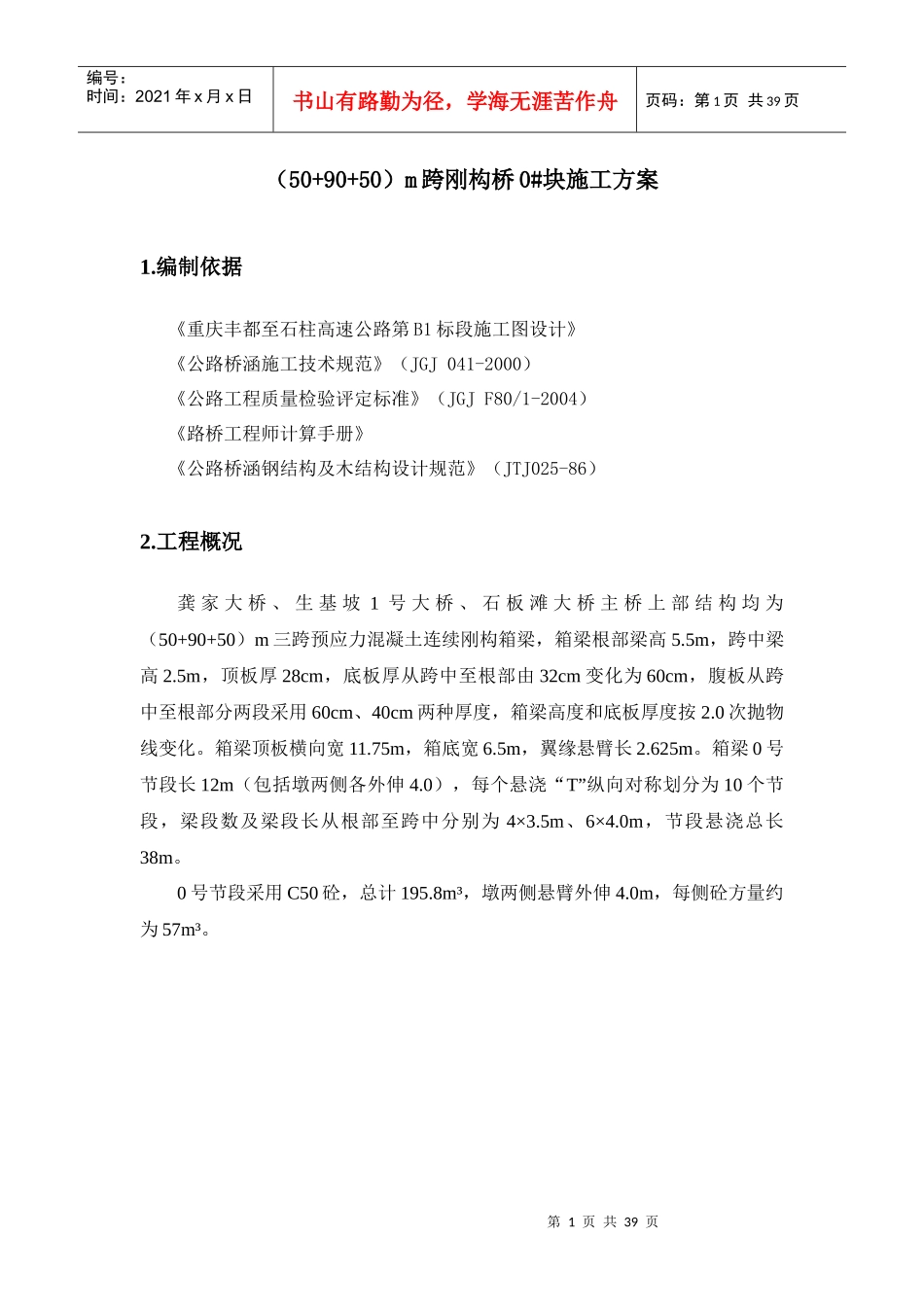

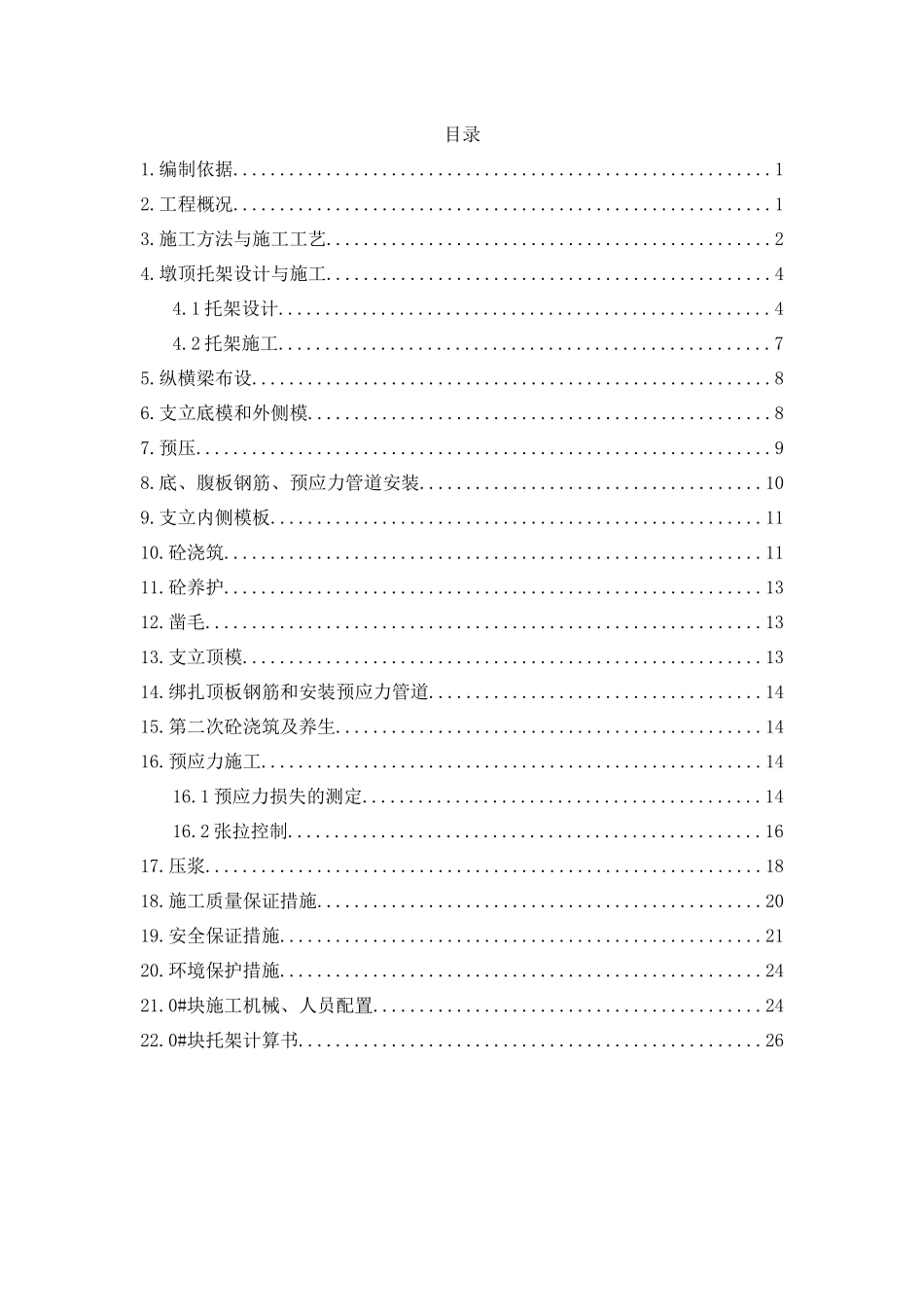

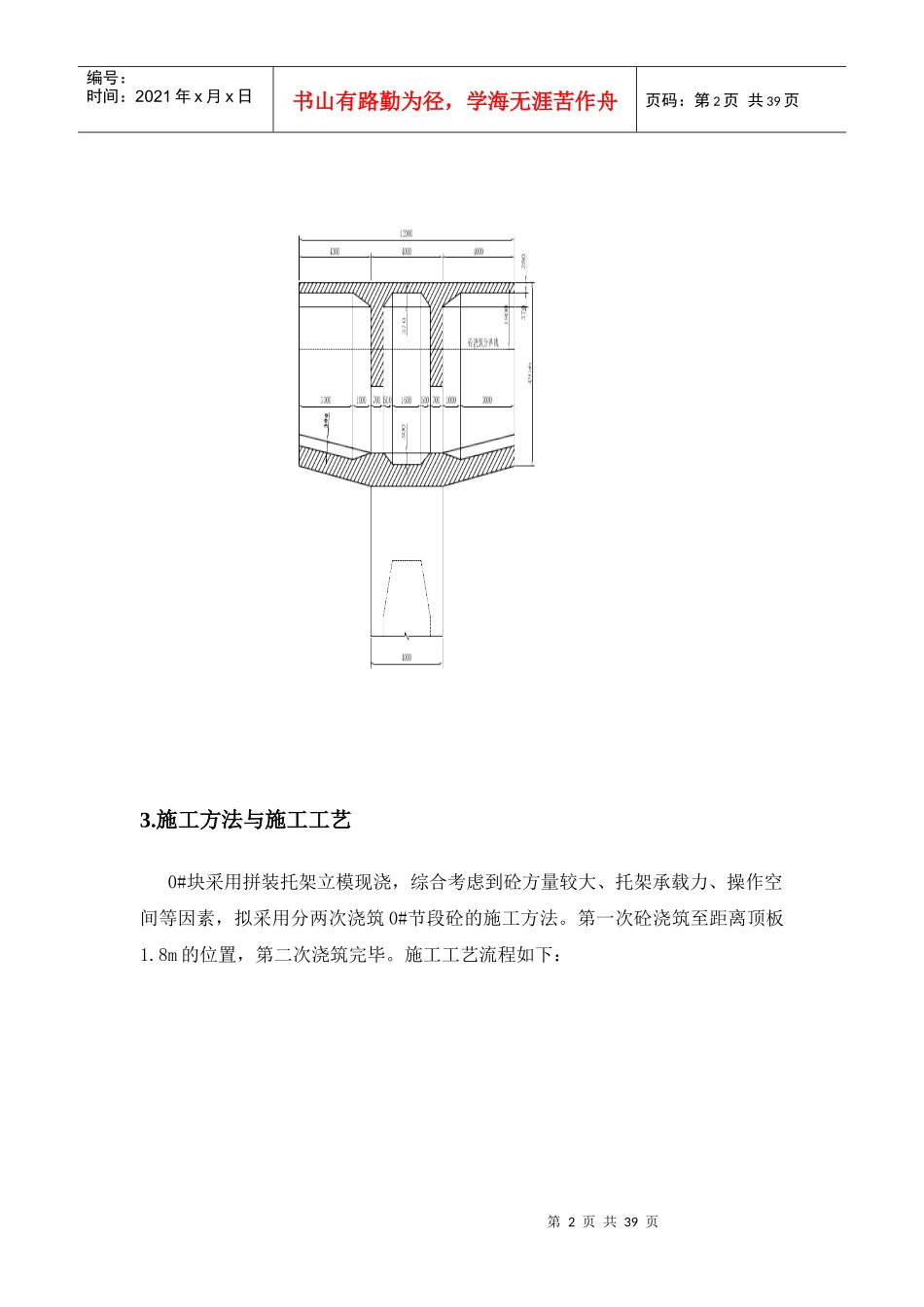

目录1.编制依据..........................................................12.工程概况..........................................................13.施工方法与施工工艺................................................24.墩顶托架设计与施工................................................44.1托架设计.....................................................44.2托架施工.....................................................75.纵横梁布设........................................................86.支立底模和外侧模..................................................87.预压..............................................................98.底、腹板钢筋、预应力管道安装.....................................109.支立内侧模板.....................................................1110.砼浇筑..........................................................1111.砼养护..........................................................1312.凿毛............................................................1313.支立顶模........................................................1314.绑扎顶板钢筋和安装预应力管道....................................1415.第二次砼浇筑及养生..............................................1416.预应力施工......................................................1416.1预应力损失的测定...........................................1416.2张拉控制...................................................1617.压浆............................................................1818.施工质量保证措施................................................2019.安全保证措施....................................................2120.环境保护措施....................................................2421.0#块施工机械、人员配置..........................................2422.0#块托架计算书..................................................26第1页共39页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共39页(50+90+50)m跨刚构桥0#块施工方案1.编制依据《重庆丰都至石柱高速公路第B1标段施工图设计》《公路桥涵施工技术规范》(JGJ041-2000)《公路工程质量检验评定标准》(JGJF80/1-2004)《路桥工程师计算手册》《公路桥涵钢结构及木结构设计规范》(JTJ025-86)2.工程概况龚家大桥、生基坡1号大桥、石板滩大桥主桥上部结构均为(50+90+50)m三跨预应力混凝土连续刚构箱梁,箱梁根部梁高5.5m,跨中梁高2.5m,顶板厚28cm,底板厚从跨中至根部由32cm变化为60cm,腹板从跨中至根部分两段采用60cm、40cm两种厚度,箱梁高度和底板厚度按2.0次抛物线变化。箱梁顶板横向宽11.75m,箱底宽6.5m,翼缘悬臂长2.625m。箱梁0号节段长12m(包括墩两侧各外伸4.0),每个悬浇“T”纵向对称划分为10个节段,梁段数及梁段长从根部至跨中分别为4×3.5m、6×4.0m,节段悬浇总长38m。0号节段采用C50砼,总计195.8m³,墩两侧悬臂外伸4.0m,每侧砼方量约为57m³。第2页共39页第1页共39页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共39页3.施工方法与施工工艺0#块采用拼装托架立模现浇,综合考虑到砼方量较大、托架承载力、操作空间等因素,拟采用分两次浇筑0#节段砼的施工方法。第一次砼浇筑至距离顶板1.8m的位置,第二次浇筑完毕。施工工艺流程如下:第3页共39页第2页共39页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共39页第4页共39页第3页共39页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共39页4.墩顶托架设计与施工4.1托架设计第5页共39页第4页共39页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共39页⑴托架布置如图示,在顺桥向墩身两侧分别布置两个主托架,用于承担伸臂箱梁及施工荷载;在横...
