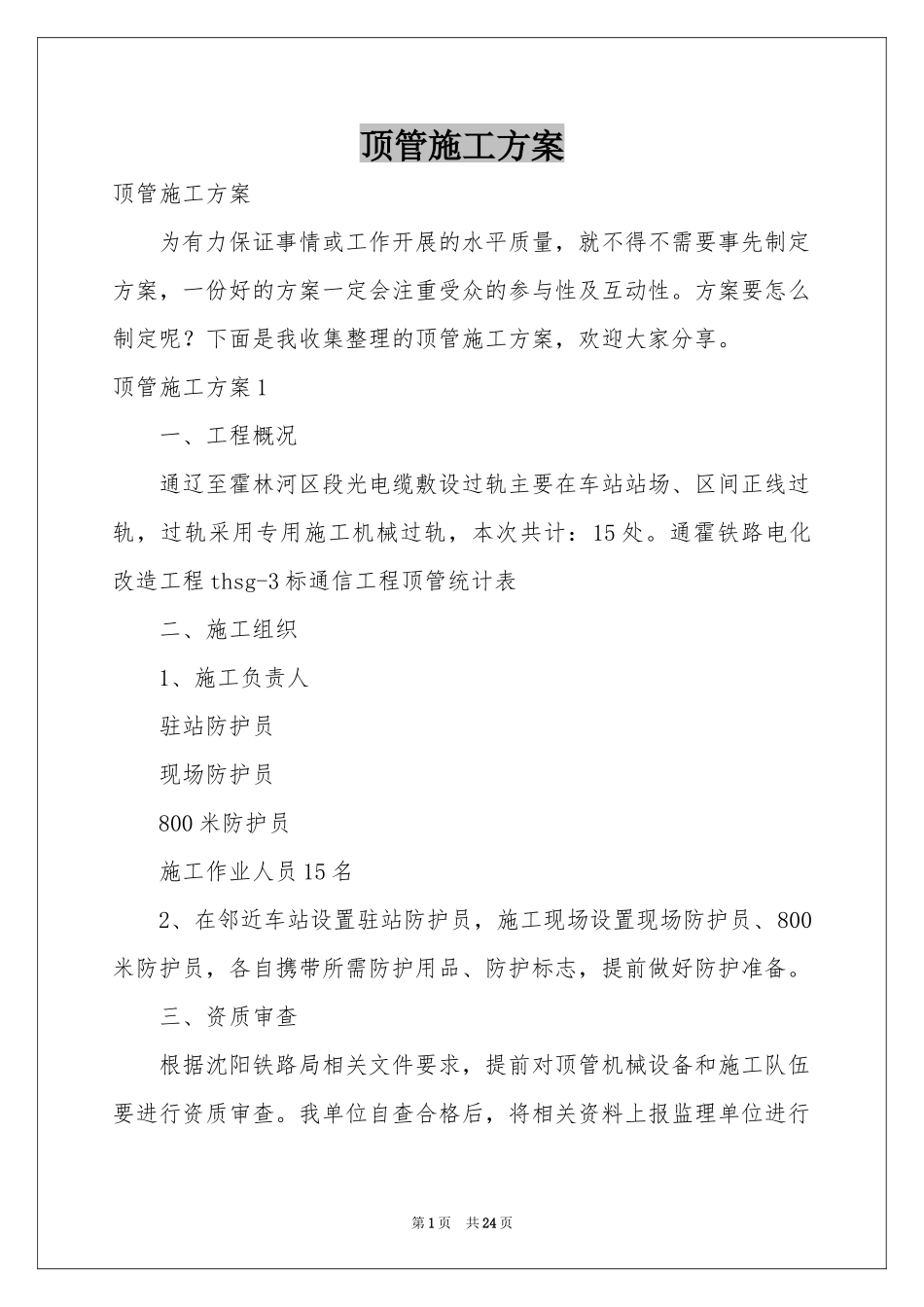

顶管施工方案1一、工程概况通辽至霍林河区段光电缆敷设过轨主要在车站站场、区间正线过轨,过轨采用专用施工机械过轨,本次共计:15处
通霍铁路电化改造工程thsg-3标通信工程顶管统计表二、施工组织1、施工负责人驻站防护员现场防护员800米防护员施工作业人员15名2、在邻近车站设置驻站防护员,施工现场设置现场防护员、800米防护员,各自携带所需防护用品、防护标志,提前做好防护准备
三、资质审查根据沈阳铁路局相关文件要求,提前对顶管机械设备和施工队伍要进行资质审查

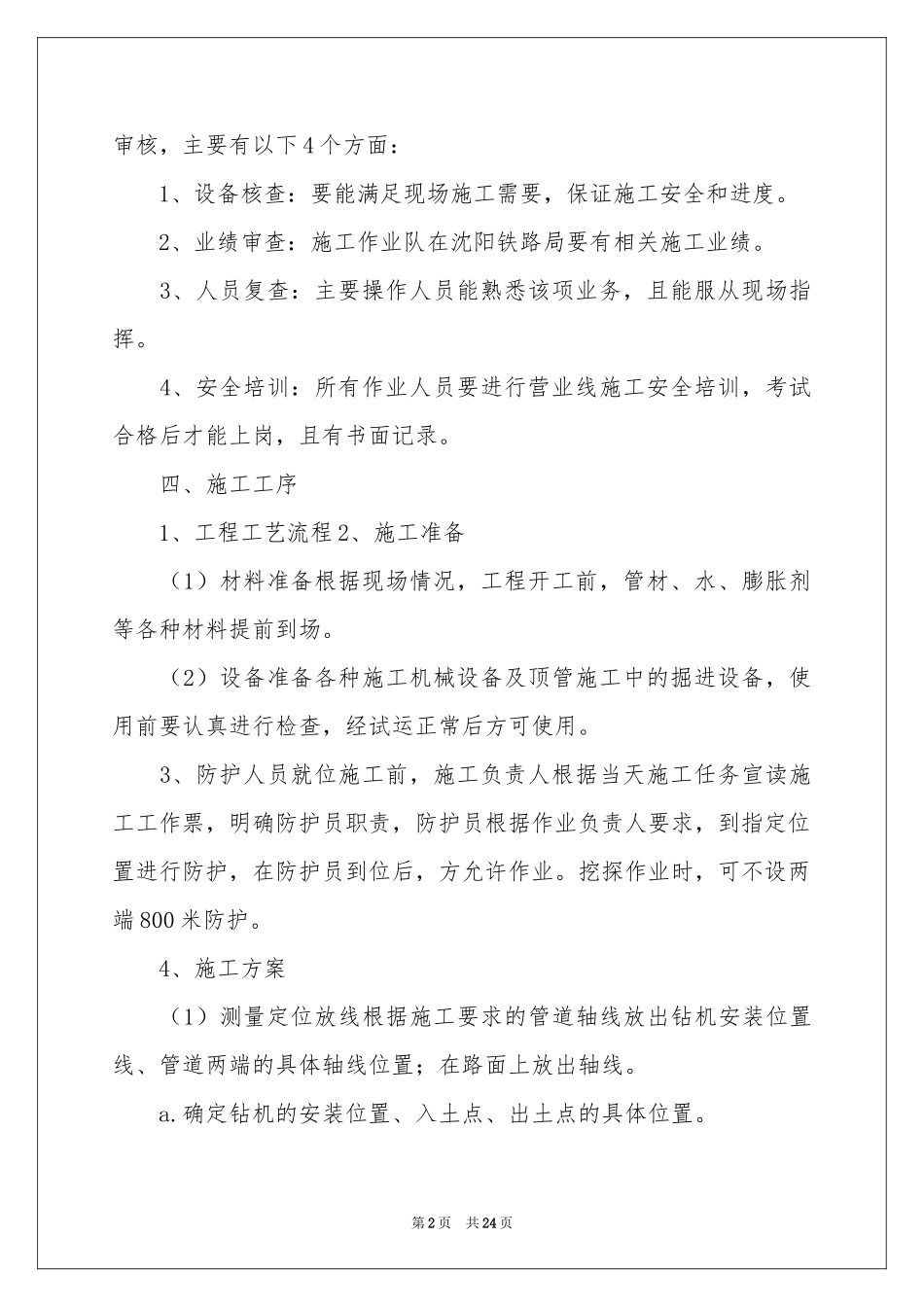

我单位自查合格后,将相关资料上报监理单位进行第1页共24页审核,主要有以下4个方面:1、设备核查:要能满足现场施工需要,保证施工安全和进度
2、业绩审查:施工作业队在沈阳铁路局要有相关施工业绩
3、人员复查:主要操作人员能熟悉该项业务,且能服从现场指挥
4、安全培训:所有作业人员要进行营业线施工安全培训,考试合格后才能上岗,且有书面记录
四、施工工序1、工程工艺流程2、施工准备(1)材料准备根据现场情况,工程开工前,管材、水、膨胀剂等各种材料提前到场
(2)设备准备各种施工机械设备及顶管施工中的掘进设备,使用前要认真进行检查,经试运正常后方可使用
3、防护人员就位施工前,施工负责人根据当天施工任务宣读施工工作票,明确防护员职责,防护员根据作业负责人要求,到指定位置进行防护,在防护员到位后,方允许作业
挖探作业时,可不设两端800米防护

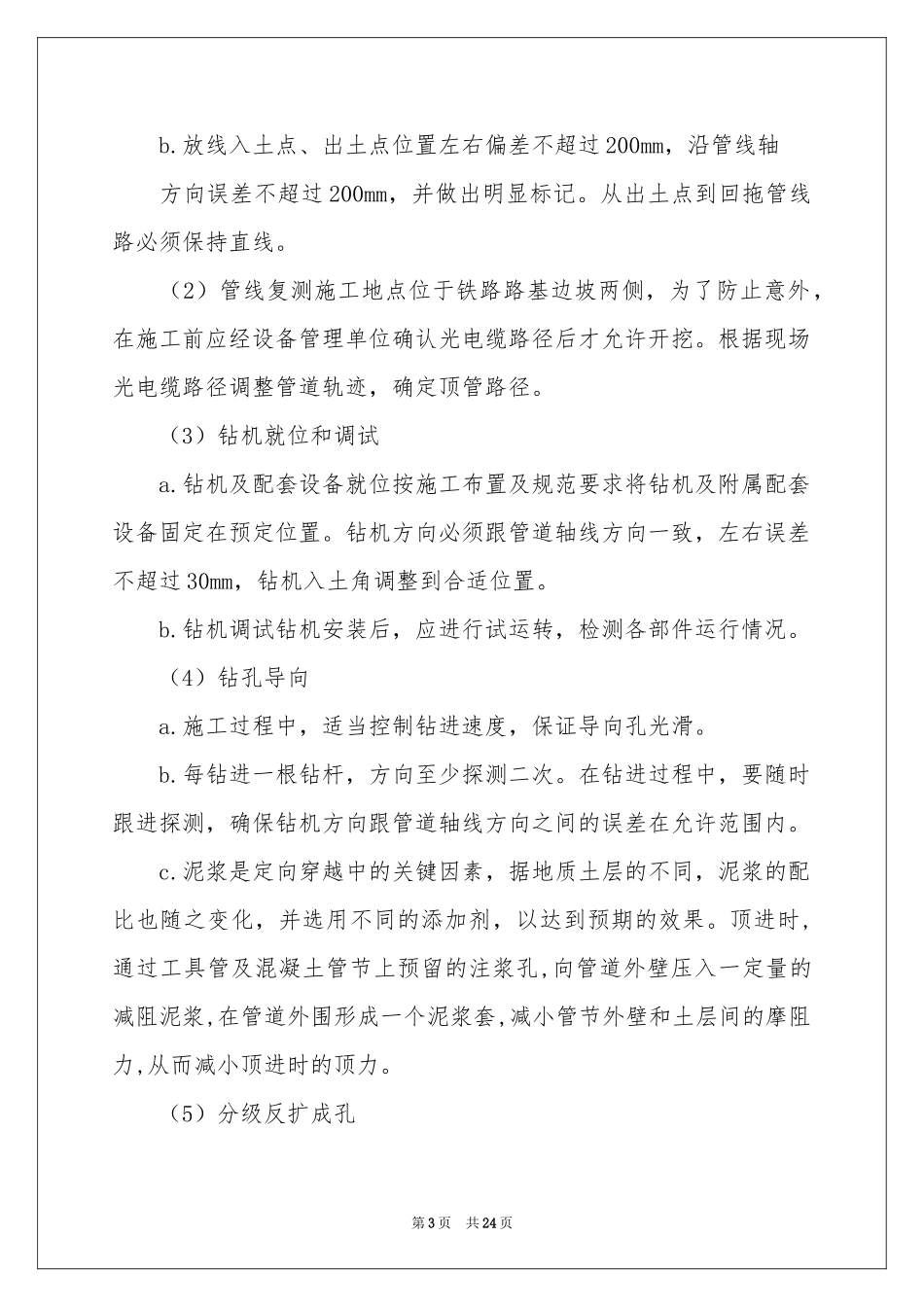

4、施工方案(1)测量定位放线根据施工要求的管道轴线放出钻机安装位置线、管道两端的具体轴线位置;在路面上放出轴线
确定钻机的安装位置、入土点、出土点的具体位置
第2页共24页b
放线入土点、出
