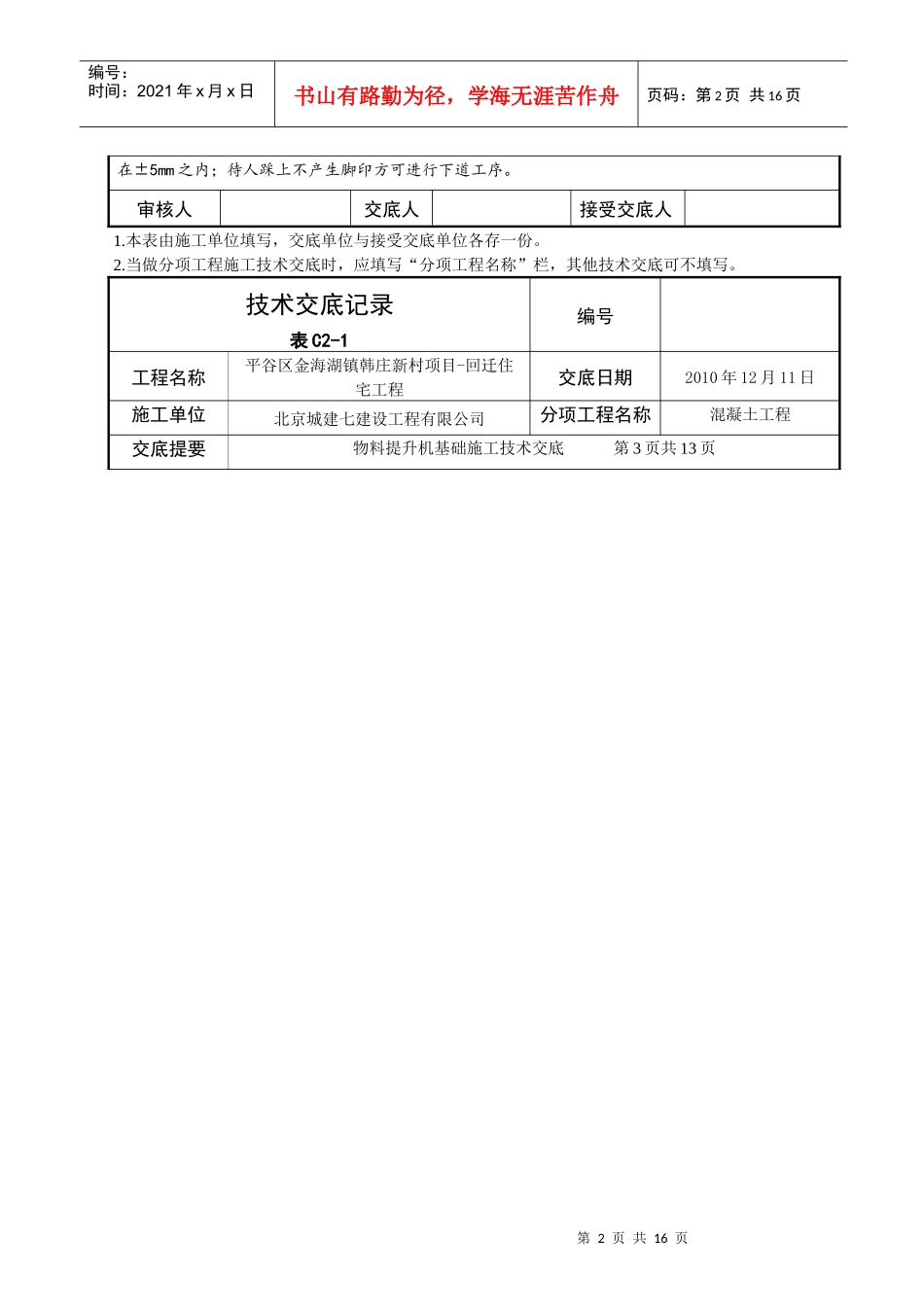

技术交底记录表C2-1编号工程名称平谷区金海湖镇韩庄新村项目-回迁住宅工程交底日期2010年12月11日施工单位北京城建七建设工程有限公司分项工程名称混凝土工程交底提要物料提升机基础施工技术交底第2页共13页交底内容:2

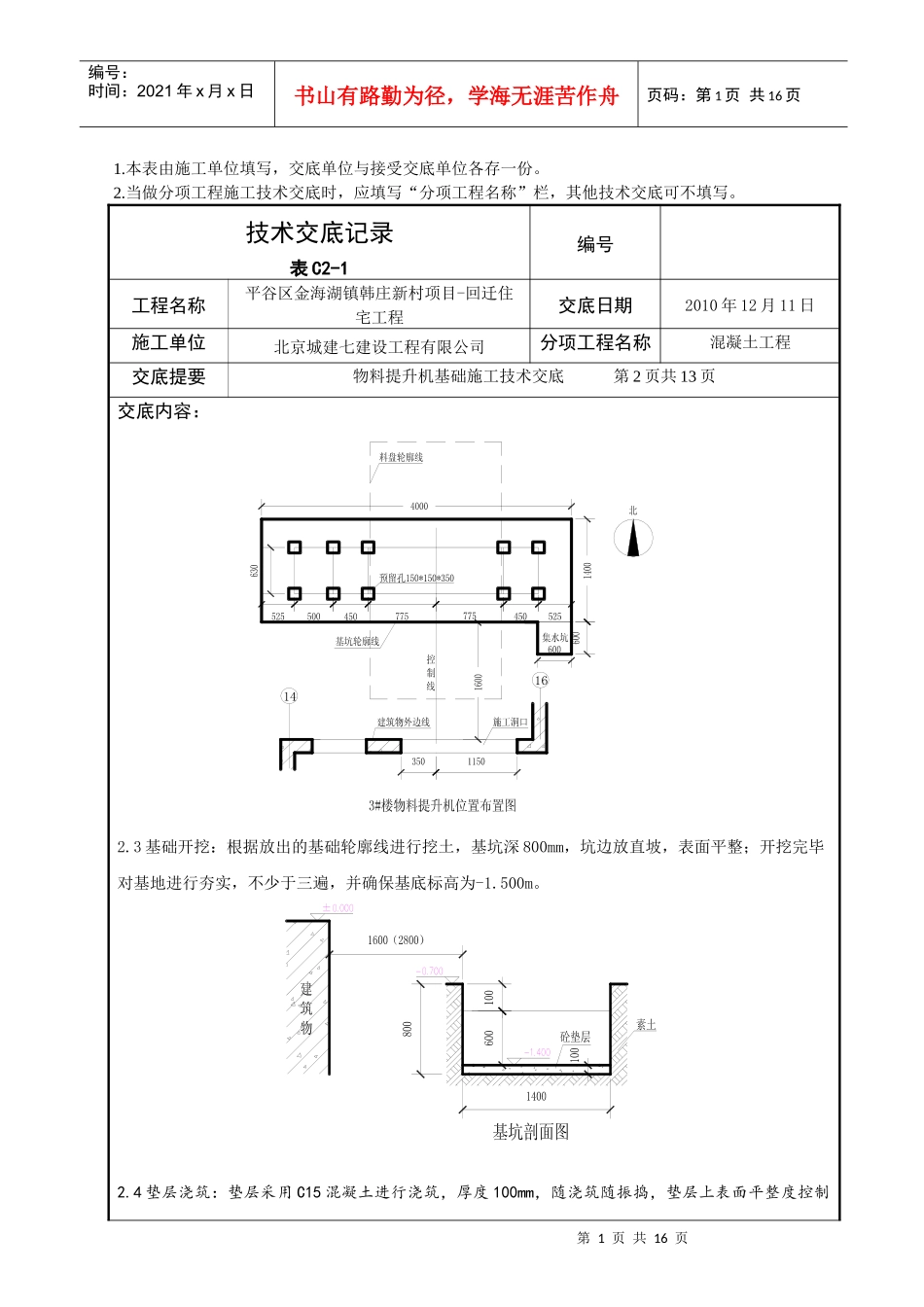

3基础开挖:根据放出的基础轮廓线进行挖土,基坑深800mm,坑边放直坡,表面平整;开挖完毕对基地进行夯实,不少于三遍,并确保基底标高为-1
4垫层浇筑:垫层采用C15混凝土进行浇筑,厚度100mm,随浇筑随振捣,垫层上表面平整度控制1614第2页共16页第1页共16页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共16页在±5mm之内;待人踩上不产生脚印方可进行下道工序
审核人交底人接受交底人1
本表由施工单位填写,交底单位与接受交底单位各存一份
当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写
技术交底记录表C2-1编号工程名称平谷区金海湖镇韩庄新村项目-回迁住宅工程交底日期2010年12月11日施工单位北京城建七建设工程有限公司分项工程名称混凝土工程交底提要物料提升机基础施工技术交底第3页共13页第3页共16页第2页共16页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共16页交底内容:2

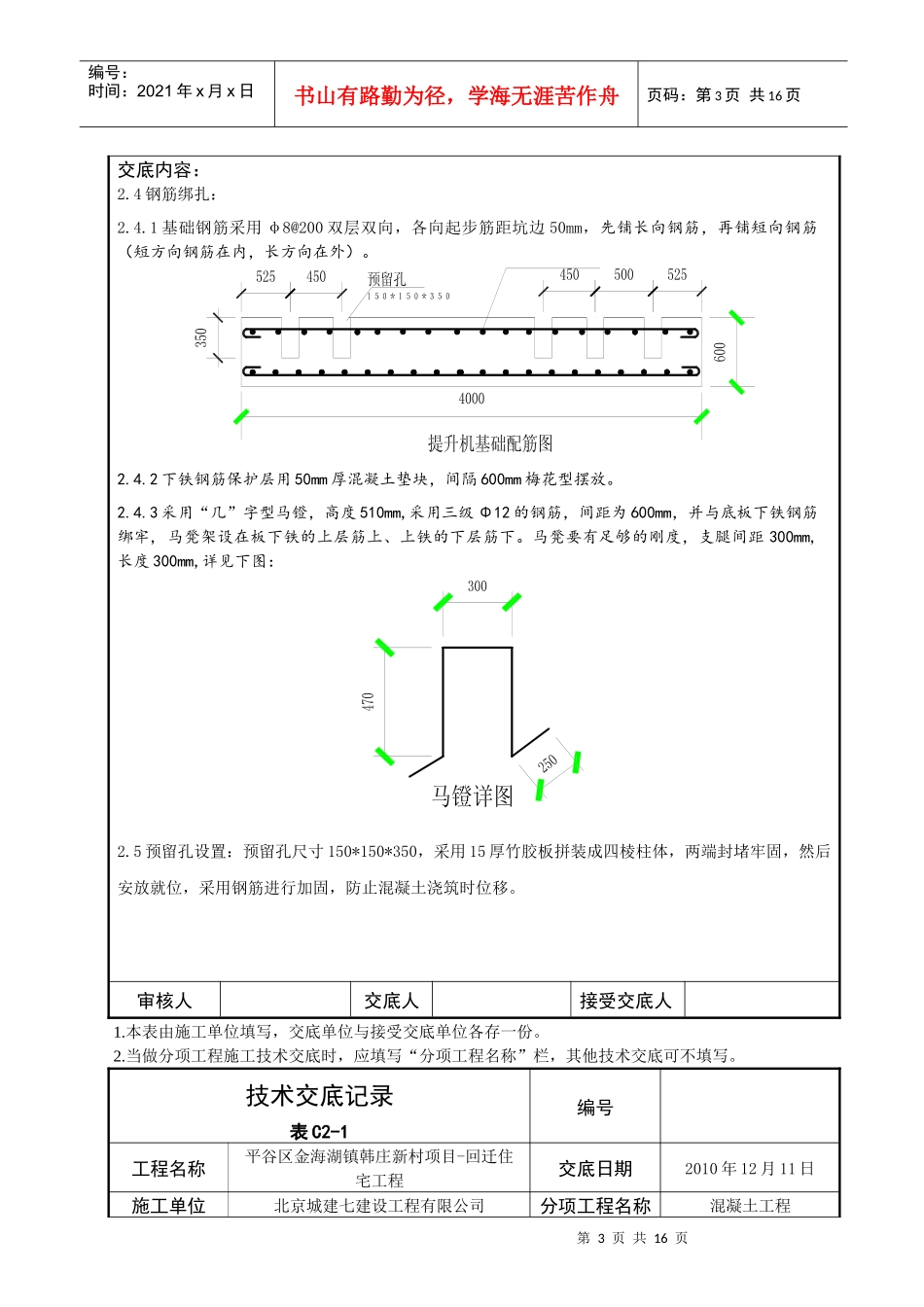

4钢筋绑扎:2
1基础钢筋采用φ8@200双层双向,各向起步筋距坑边50mm,先铺长向钢筋,再铺短向钢筋(短方向钢筋在内,长方向在外)
2下铁钢筋保护层用50mm厚混凝土垫块,间隔600mm梅花型摆放
3采用“几”字型马镫,高
