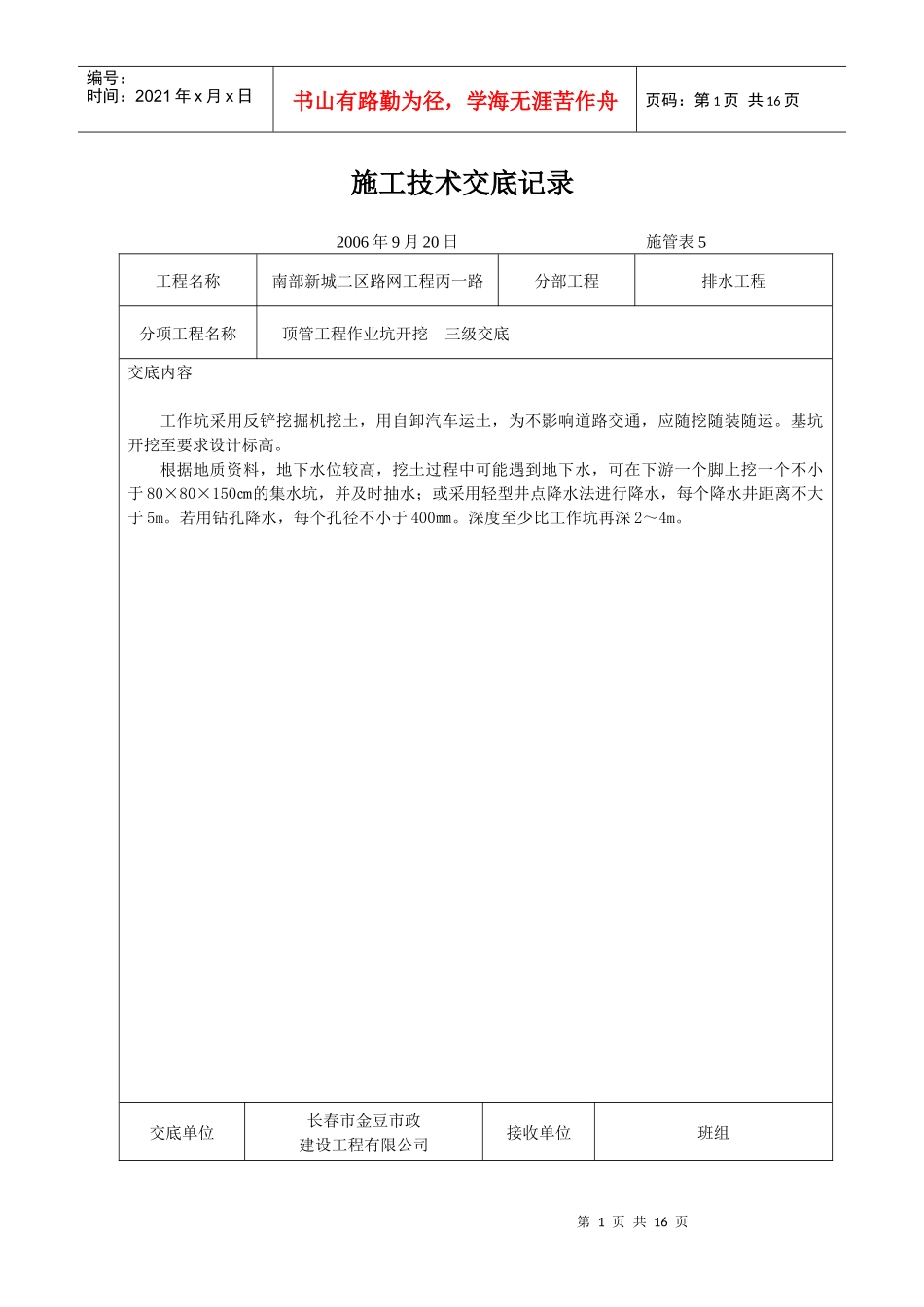

第1页共16页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共16页施工技术交底记录2006年9月20日施管表5工程名称南部新城二区路网工程丙一路分部工程排水工程分项工程名称顶管工程作业坑开挖三级交底交底内容工作坑采用反铲挖掘机挖土,用自卸汽车运土,为不影响道路交通,应随挖随装随运。基坑开挖至要求设计标高。根据地质资料,地下水位较高,挖土过程中可能遇到地下水,可在下游一个脚上挖一个不小于80×80×150㎝的集水坑,并及时抽水;或采用轻型井点降水法进行降水,每个降水井距离不大于5m。若用钻孔降水,每个孔径不小于400㎜。深度至少比工作坑再深2~4m。交底单位长春市金豆市政建设工程有限公司接收单位班组第2页共16页第1页共16页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共16页交底人接收人施工技术交底记录2006年9月20日施管表5工程名称南部新城二区路网工程(二标段)丙一路分部工程排水工程分项工程名称顶管工程顶进三级交底交底内容一、管前挖土一般是安排一个人挖土。为加快工程进度,每班两个人,轮流开挖。1.管道内土方挖掘每次挖掘长度视土质情况而定,好一点的土质不大于50cm,当遇到塌方处可边挖边顶,严禁超挖,管座以下135度范围内不能超挖,上部不超过2.5cm顶管作业时,严格按技术规范执行,掏土孔径不能大于管的外径,要吃土顶进,吃土厚度不小于1cm,防止出土过多引起路面下沉。另外,掏土作业人员应根据土质情况来确定每次掏土的深度,严禁挖进过深,以避免塌方伤人。2.管道内土方运输在管道内铺设小铁道1.5-2.5m/节,用空壁钢管连接,上面设滑车挖掘土方直接装入滑车内,堆至作业内由吊车吊出。二、顶进采用300t的液压千斤顶作为主顶。顶进开始时,缓慢进行,待接触部位密合后,再按正常速度顶进。顶进程序是:安装顶铁,开动油泵,顶镐活塞伸出一个行程后,关油泵,顶镐停止运行,活塞收缩,在空隙处加上顶铁,再开油泵,如此周而复始。回镐时,油路压力不得过大,速度不得过快。挖出的土方要及时外运,及时顶进,使顶力限制在较小范围内。顶进过程中,出现下列紧急情况时应采取措施进行处理:工具管前方遇到障碍后背墙变形严重;顶铁发生扭曲现象;管位偏差过大且校正无效;顶力超过管端的允许顶力;油泵、油路发生异常现象;接缝中漏泥浆。第3页共16页第2页共16页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共16页交底单位长春市金豆市政建设工程有限公司接收单位班组交底人接收人施工技术交底记录2008年5月16日施管表5工程名称南部新城二区路网工程(二标段)丙一路分部工程排水工程分项工程名称沟槽挖土三级交底第4页共16页第3页共16页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共16页交底内容:沟槽挖土,开工前首先组织测量人员接桩放线,测出排水管线的中心线及放坡后的沟槽边缘线,并加桩控制经常对各桩进行复测、补测加密工作。采用人工配合挖掘机进行施工。挖掘机开挖沟槽,留10cm人工清底修边,沟底不得有超挖现象,标高及中线采用坡度板控制,槽底不得受水浸泡。槽底两侧挖0.3米*0.3米排水沟,并留有0.5米作业面,雨水D600MM雨水平基宽度0.91米,污水平基0.89米,边坡1:0.67。雨污同槽段,先整形浅的管线,后做深的管线。如遇地下水,,在一定距离挖一个积水坑,及时将地下水抽出槽外,以免沟槽土基受水浸泡。严格控制好沟槽放坡,不得陡于安全放坡坡度,若遇土质不佳或有上层滞水段时需支撑加固,沟槽土方不得堆放在沟槽边缘,应离沟槽边2-3米,以防止沟槽塌方交底单位长春市金豆市政建设工程有限公司接收单位班组交底人接收人施工技术交底记录2007年4月5日施管表5工程名称南部新城二区路网工程(二标段)丙一路分部工程排水工程第5页共16页第4页共16页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共16页分项工程名称碎石垫层三级交底交底内容基础施工时应先复核高程样板的标高,一般在沟槽底部每隔5m钉一只样桩,并用样尺检查桩顶标高,以控制挖土面和基础面。基础底层的土应人工挖除,修整槽底,清除淤...
