第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共7页安全技术交底单位工程名称:金坛润澳酒店二期填写时间;2011年02月日分部分项名称:土方开挖任务单编号:01安全技术交底内容:满堂脚手架施工方案基坑回填夯实后,在回填土面上搭设脚手架,各部位脚手架搭设前基础必须经夯实,脚手架内外两排立杆下设50厚×300宽的通长跳板
同时做好防雨措施,脚手架外侧设置通长排水沟,在建筑物的转角处设集水井,保证能随时抽排水,严禁脚手架基础遭水泡
跳板及混凝土垫层下均需素土夯实
锅炉仪表程控厂房1#厂房高支模采用扣件式满堂钢管脚手架,使用Ф48mm、壁厚3
5mm钢管,立杆采用4m,6m钢管,纵横水平杆采用6m钢管,剪刀撑采用6m钢管
1、施工流程:场地清理→弹立杆定位轴线→排放纵向扫地杆→竖立杆→将纵向扫地杆与立杆连接→安装横向扫地杆→安装纵向水平杆→安装横向水平杆→安装剪刀撑→安装连接件→绑扎水平安全网2、脚手架的设置:关于本技术交底横向、纵向的定义:横向:是指建筑物南北方向也就是图纸上的短轴线方向
纵向:是指建筑物的东西方向也就是图纸上长轴线方向
①、脚手架立杆纵距为1
5m,横距为0
8m,其中400×800mm梁纵距为1m,延梁底横向间距为0
8m,竖向支撑采用单立杆,并用对接扣件相互错开对接,对街节点不能在同一步距内,下端第一杆采用4m杆和6m杆相互错开
②、纵横水平杆采用6m钢管,横向间距为0
8m,纵向间距均为1
5m,400×1200mm梁横距为0
6m,梁底纵向间距为1m连续设置,步距均为1
③、剪刀撑四边与中间每隔4m设置一道竖向剪刀撑,由底到顶连续设置,满堂脚手架两端与中间每隔5m设置一道水平剪刀撑

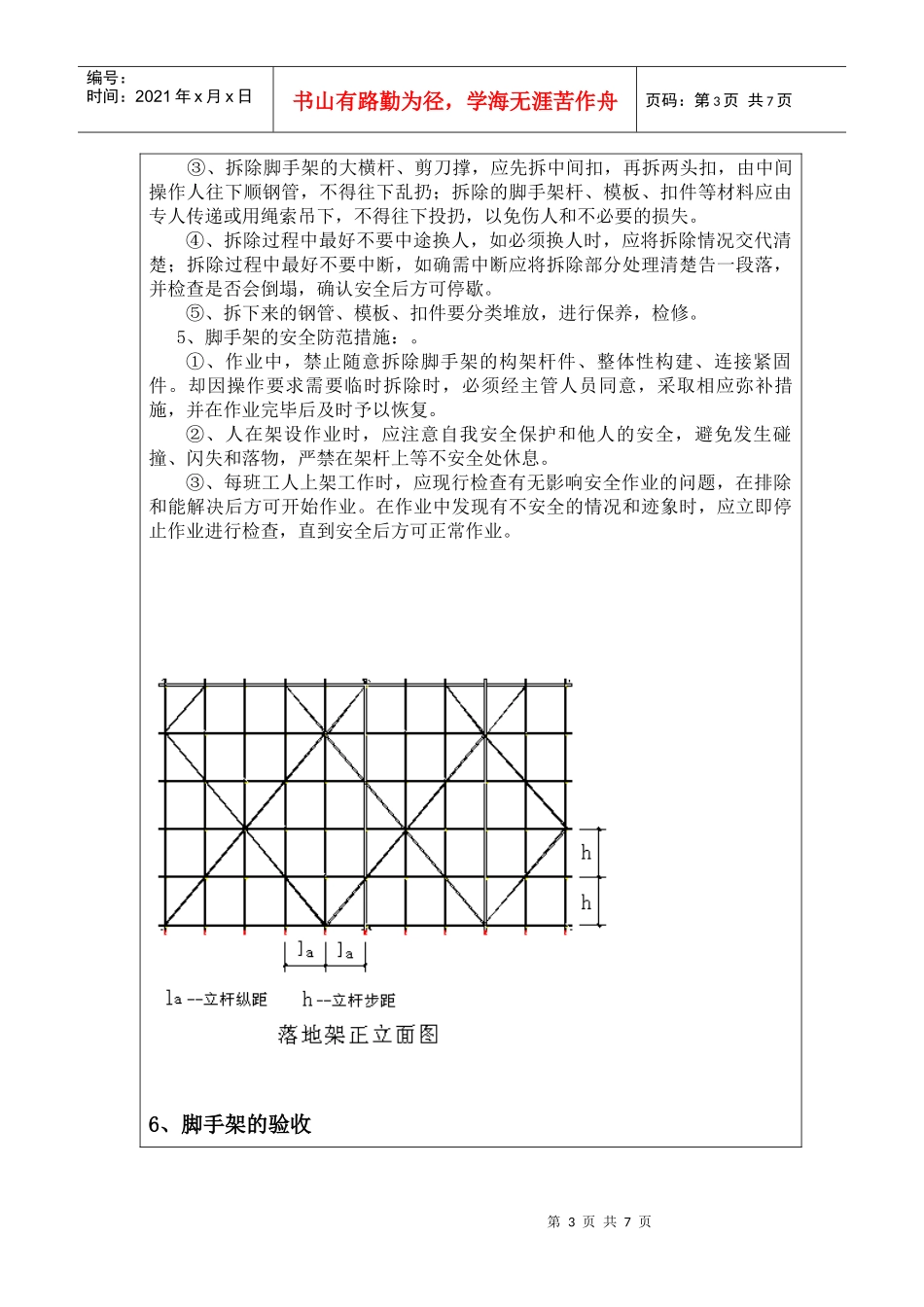

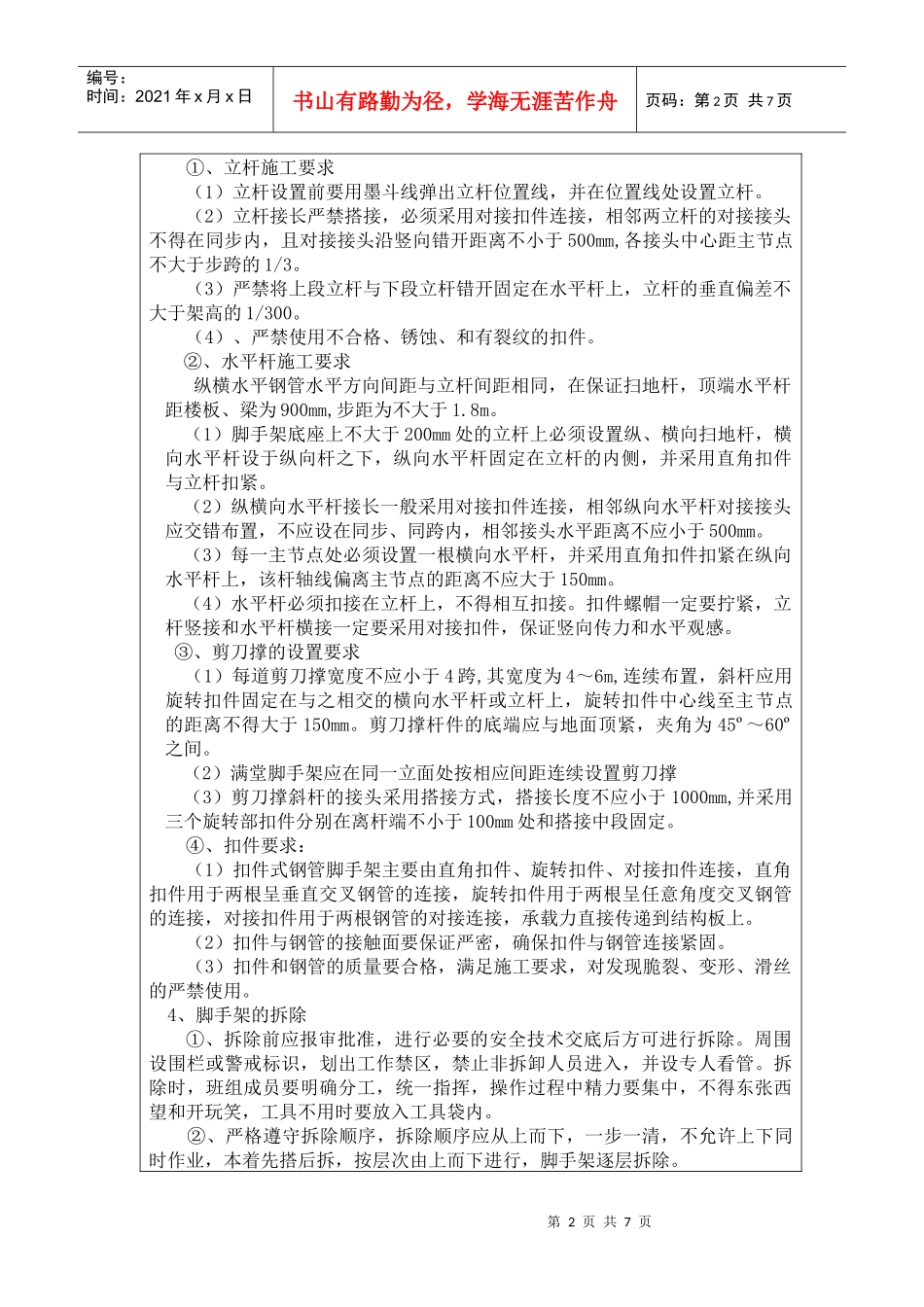

3、脚手架的搭设第2页共7页第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共7页①、立杆施工
