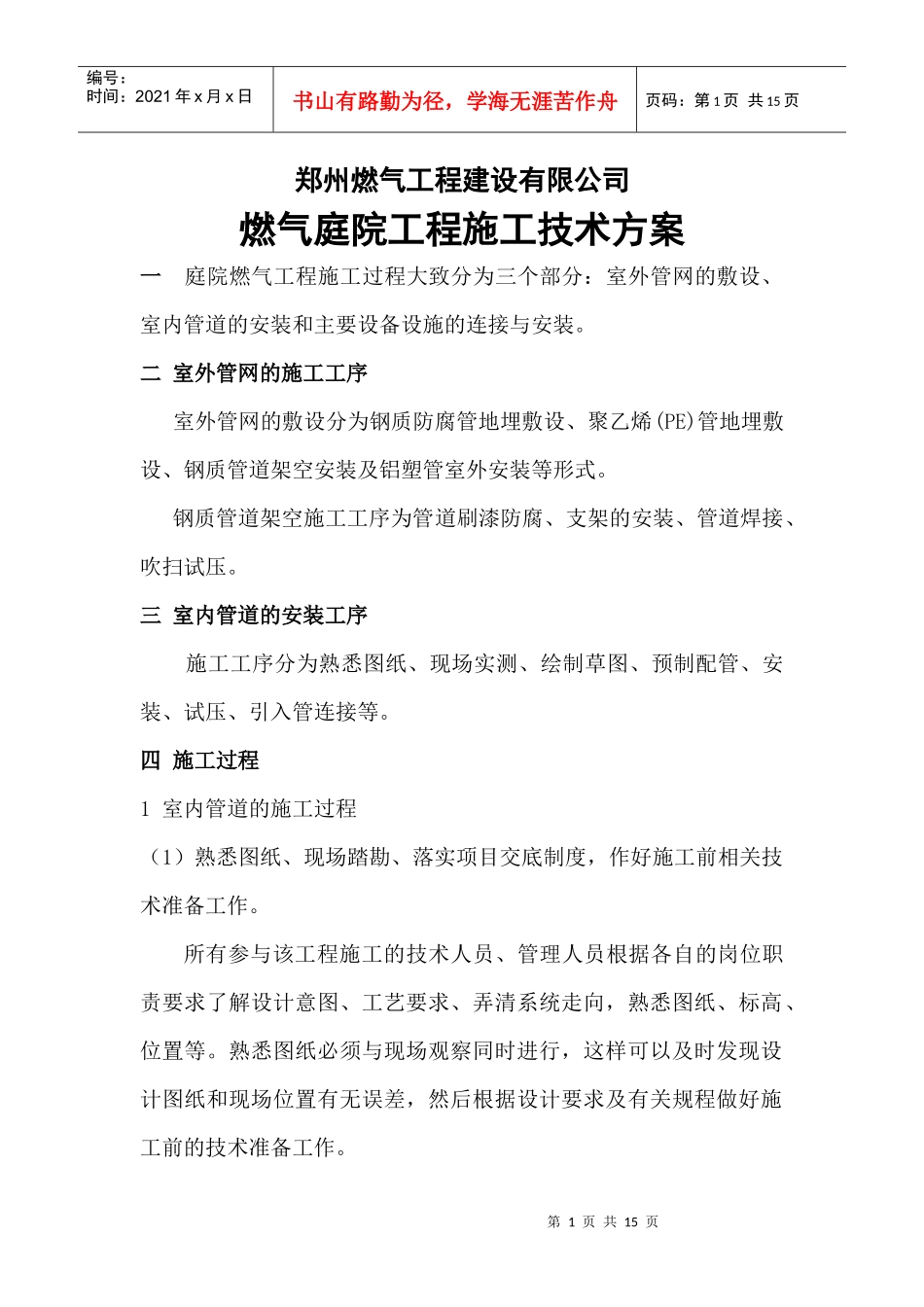

第1页共15页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共15页郑州燃气工程建设有限公司燃气庭院工程施工技术方案一庭院燃气工程施工过程大致分为三个部分:室外管网的敷设、室内管道的安装和主要设备设施的连接与安装
二室外管网的施工工序室外管网的敷设分为钢质防腐管地埋敷设、聚乙烯(PE)管地埋敷设、钢质管道架空安装及铝塑管室外安装等形式
钢质管道架空施工工序为管道刷漆防腐、支架的安装、管道焊接、吹扫试压
三室内管道的安装工序施工工序分为熟悉图纸、现场实测、绘制草图、预制配管、安装、试压、引入管连接等
四施工过程1室内管道的施工过程(1)熟悉图纸、现场踏勘、落实项目交底制度,作好施工前相关技术准备工作
所有参与该工程施工的技术人员、管理人员根据各自的岗位职责要求了解设计意图、工艺要求、弄清系统走向,熟悉图纸、标高、位置等
熟悉图纸必须与现场观察同时进行,这样可以及时发现设计图纸和现场位置有无误差,然后根据设计要求及有关规程做好施工前的技术准备工作

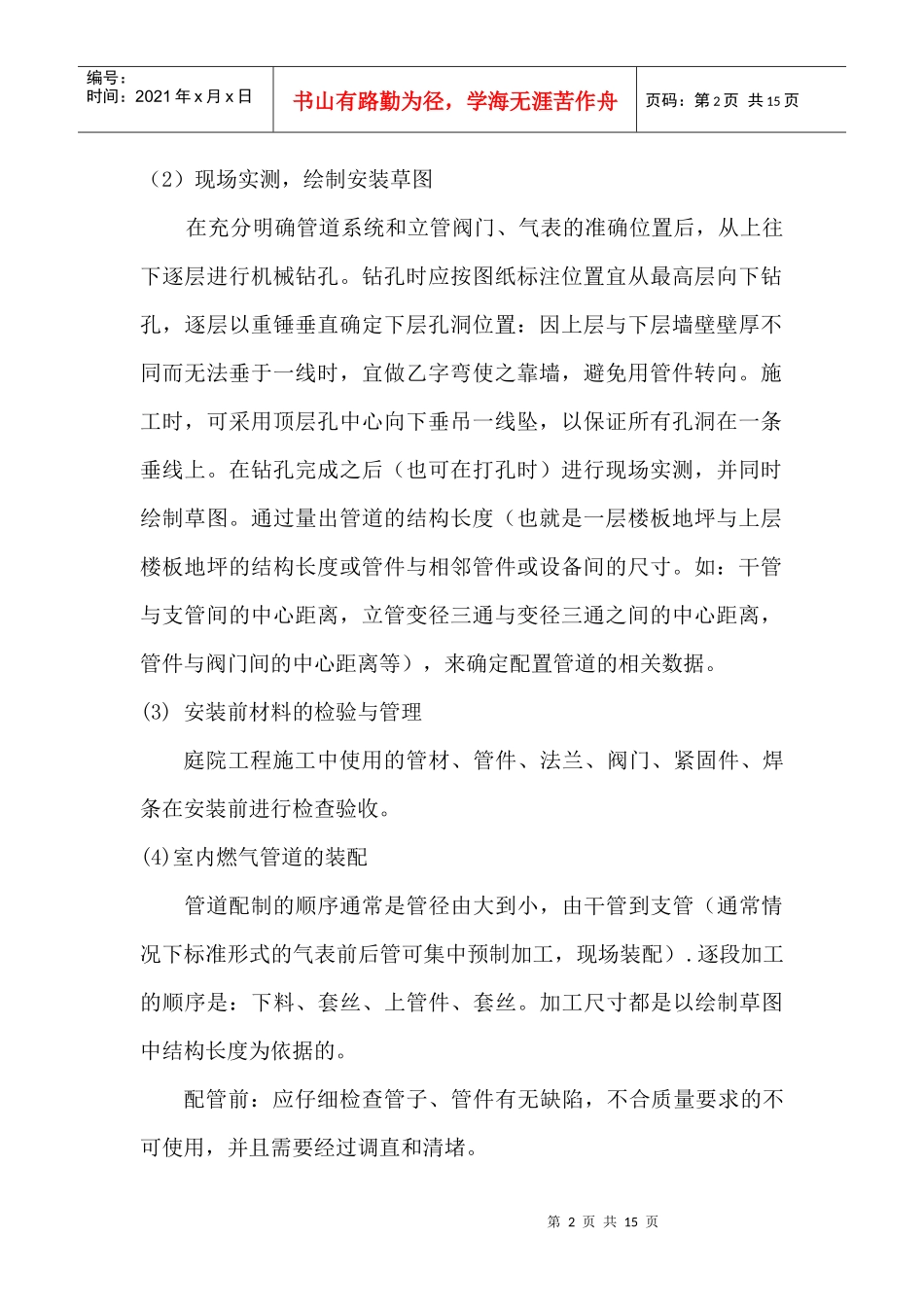

第2页共15页第1页共15页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共15页(2)现场实测,绘制安装草图在充分明确管道系统和立管阀门、气表的准确位置后,从上往下逐层进行机械钻孔
钻孔时应按图纸标注位置宜从最高层向下钻孔,逐层以重锤垂直确定下层孔洞位置:因上层与下层墙壁壁厚不同而无法垂于一线时,宜做乙字弯使之靠墙,避免用管件转向
施工时,可采用顶层孔中心向下垂吊一线坠,以保证所有孔洞在一条垂线上
在钻孔完成之后(也可在打孔时)进行现场实测,并同时绘制草图
通过量出管道的结构长度(也就是一层楼板地坪与上层楼板地坪的结构长度或管件与相邻管件或设备间的尺寸

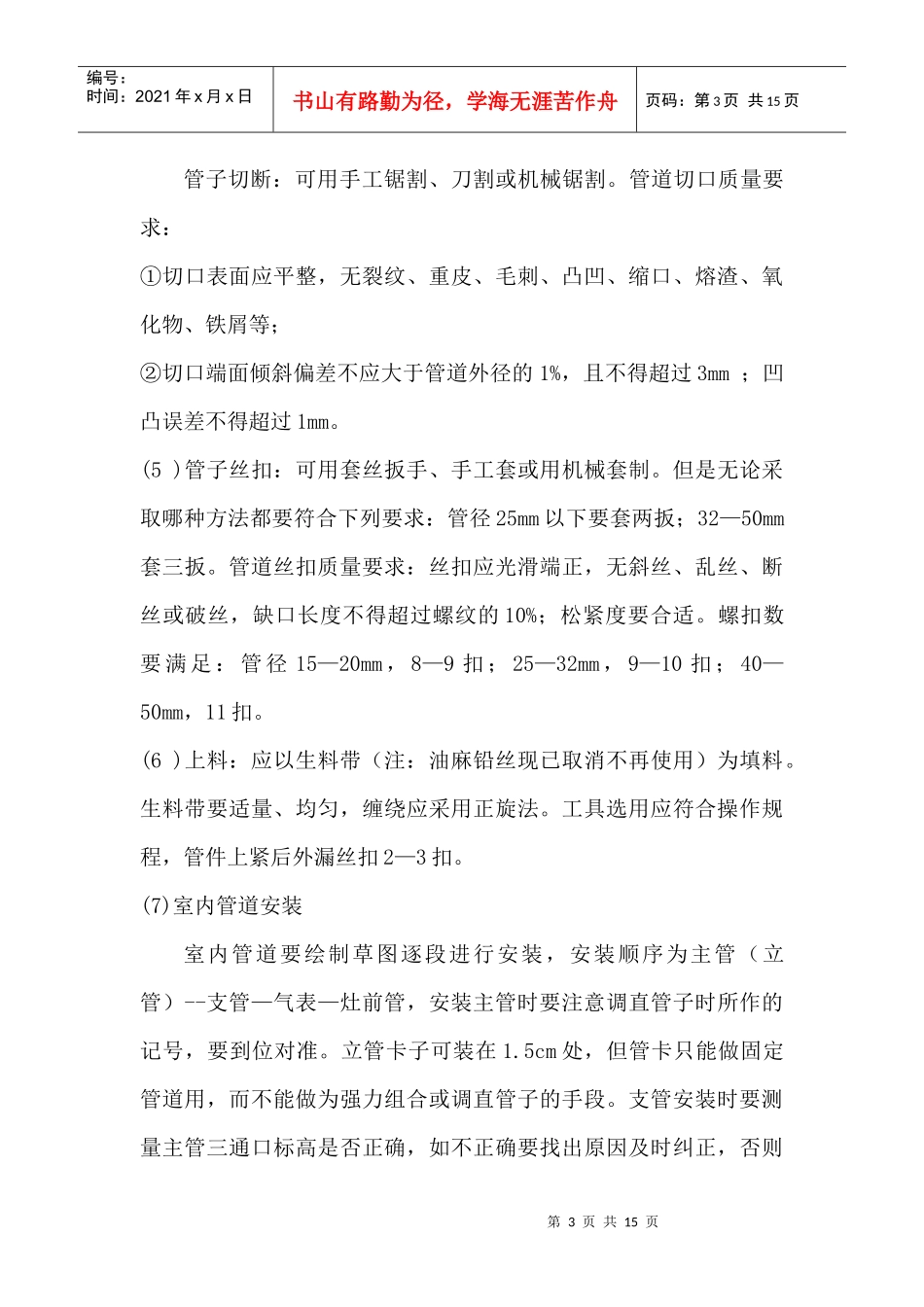

如:干管与支管间的中心距离,立管变径三通与变径三通之间的中心距离,管件与阀门间的中心距离等),来确定配置管道的相关数据
