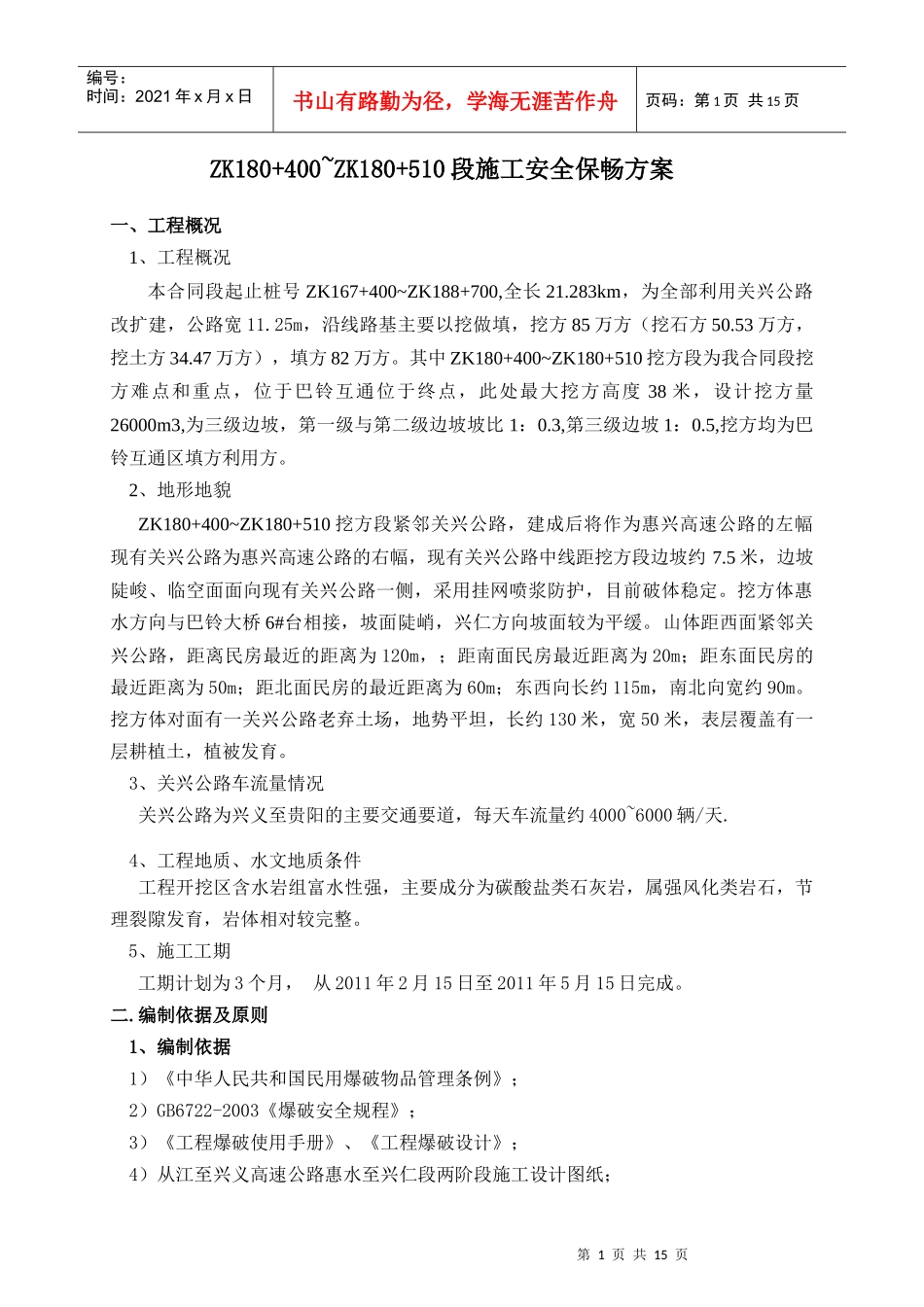

第1页共15页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共15页ZK180+400~ZK180+510段施工安全保畅方案一、工程概况1、工程概况本合同段起止桩号ZK167+400~ZK188+700,全长21
283km,为全部利用关兴公路改扩建,公路宽11
25m,沿线路基主要以挖做填,挖方85万方(挖石方50
53万方,挖土方34
47万方),填方82万方
其中ZK180+400~ZK180+510挖方段为我合同段挖方难点和重点,位于巴铃互通位于终点,此处最大挖方高度38米,设计挖方量26000m3,为三级边坡,第一级与第二级边坡坡比1:0
3,第三级边坡1:0
5,挖方均为巴铃互通区填方利用方
2、地形地貌ZK180+400~ZK180+510挖方段紧邻关兴公路,建成后将作为惠兴高速公路的左幅现有关兴公路为惠兴高速公路的右幅,现有关兴公路中线距挖方段边坡约7
5米,边坡陡峻、临空面面向现有关兴公路一侧,采用挂网喷浆防护,目前破体稳定
挖方体惠水方向与巴铃大桥6#台相接,坡面陡峭,兴仁方向坡面较为平缓
山体距西面紧邻关兴公路,距离民房最近的距离为120m,;距南面民房最近距离为20m;距东面民房的最近距离为50m;距北面民房的最近距离为60m;东西向长约115m,南北向宽约90m
挖方体对面有一关兴公路老弃土场,地势平坦,长约130米,宽50米,表层覆盖有一层耕植土,植被发育
3、关兴公路车流量情况关兴公路为兴义至贵阳的主要交通要道,每天车流量约4000~6000辆/天
4、工程地质、水文地质条件工程开挖区含水岩组富水性强,主要成分为碳酸盐类石灰岩,属强风化类岩石,节理裂隙发育,岩体相对较完整
5、施工工期工期计划为3个月,从2011年2月15日至2011年5月15日完成
编制依据及原则1、编制依据1)《中华人民共和国民用爆破物品管理条
