第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共9页技术交底书工程名称斜飞凤隧道施工单位中国中铁中山五标施工部位洞门交底时间2011

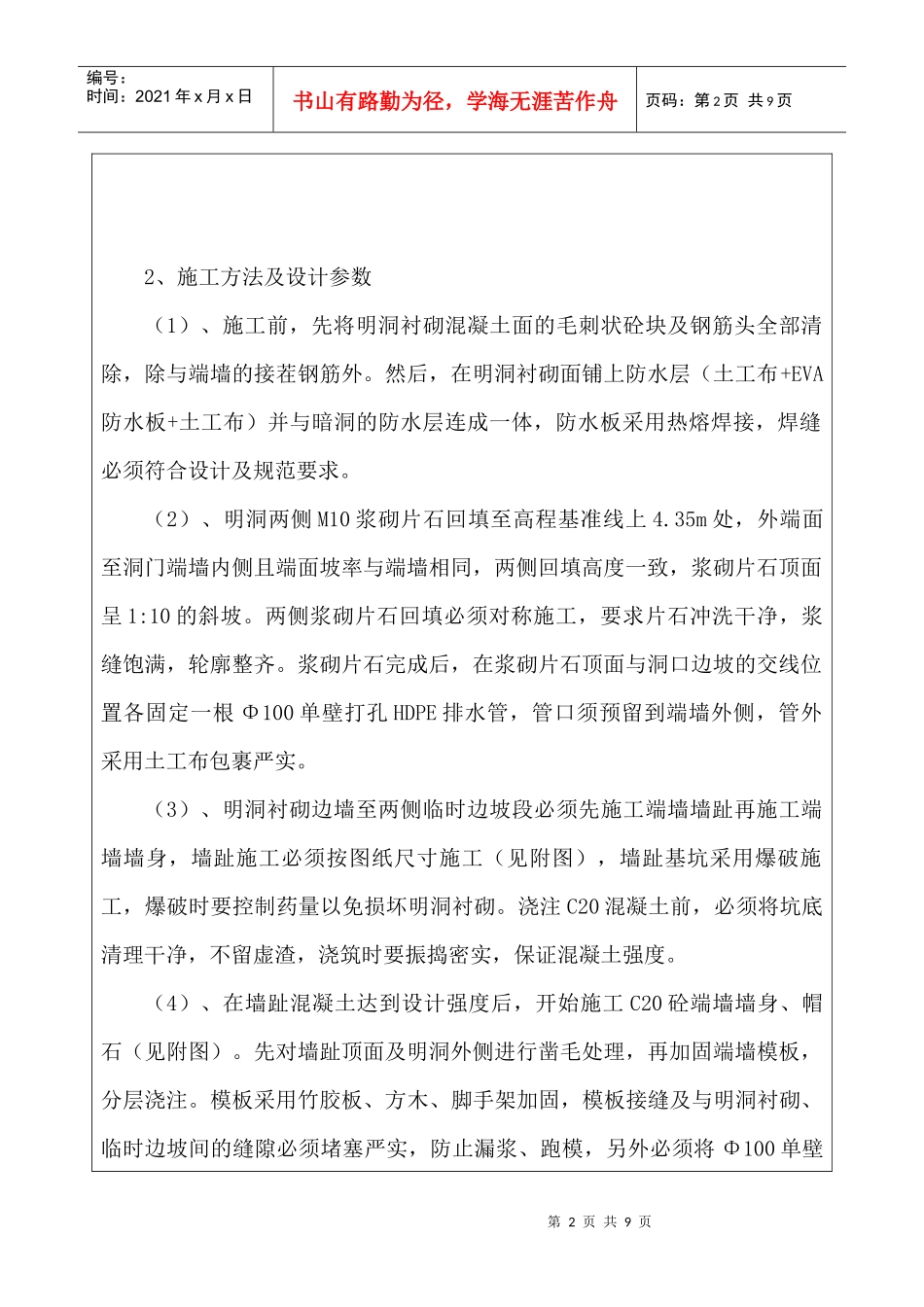

12交底内容:斜飞凤隧道珠海端端墙式洞门施工技术交底一、编制依据:1、《斜飞凤隧道两阶段施工图纸》2、《公路隧道施工技术细则》3、以往施工经验及现有技术力量二、施工方案及施工工艺1、洞门施工流程第2页共9页第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共9页2、施工方法及设计参数(1)、施工前,先将明洞衬砌混凝土面的毛刺状砼块及钢筋头全部清除,除与端墙的接茬钢筋外
然后,在明洞衬砌面铺上防水层(土工布+EVA防水板+土工布)并与暗洞的防水层连成一体,防水板采用热熔焊接,焊缝必须符合设计及规范要求
(2)、明洞两侧M10浆砌片石回填至高程基准线上4
35m处,外端面至洞门端墙内侧且端面坡率与端墙相同,两侧回填高度一致,浆砌片石顶面呈1:10的斜坡
两侧浆砌片石回填必须对称施工,要求片石冲洗干净,浆缝饱满,轮廓整齐
浆砌片石完成后,在浆砌片石顶面与洞口边坡的交线位置各固定一根Φ100单壁打孔HDPE排水管,管口须预留到端墙外侧,管外采用土工布包裹严实
(3)、明洞衬砌边墙至两侧临时边坡段必须先施工端墙墙趾再施工端墙墙身,墙趾施工必须按图纸尺寸施工(见附图),墙趾基坑采用爆破施工,爆破时要控制药量以免损坏明洞衬砌
浇注C20混凝土前,必须将坑底清理干净,不留虚渣,浇筑时要振捣密实,保证混凝土强度
(4)、在墙趾混凝土达到设计强度后,开始施工C20砼端墙墙身、帽石(见附图)
先对墙趾顶面及明洞外侧进行凿毛处理,再加固端墙模板,分层浇注
模板采用竹胶板、方木、脚手架加固,模板接缝及与明洞衬砌、临时边坡间的缝隙必须堵塞严实,防止漏浆、跑模,另外必须将Φ100单壁第3页共9页第
