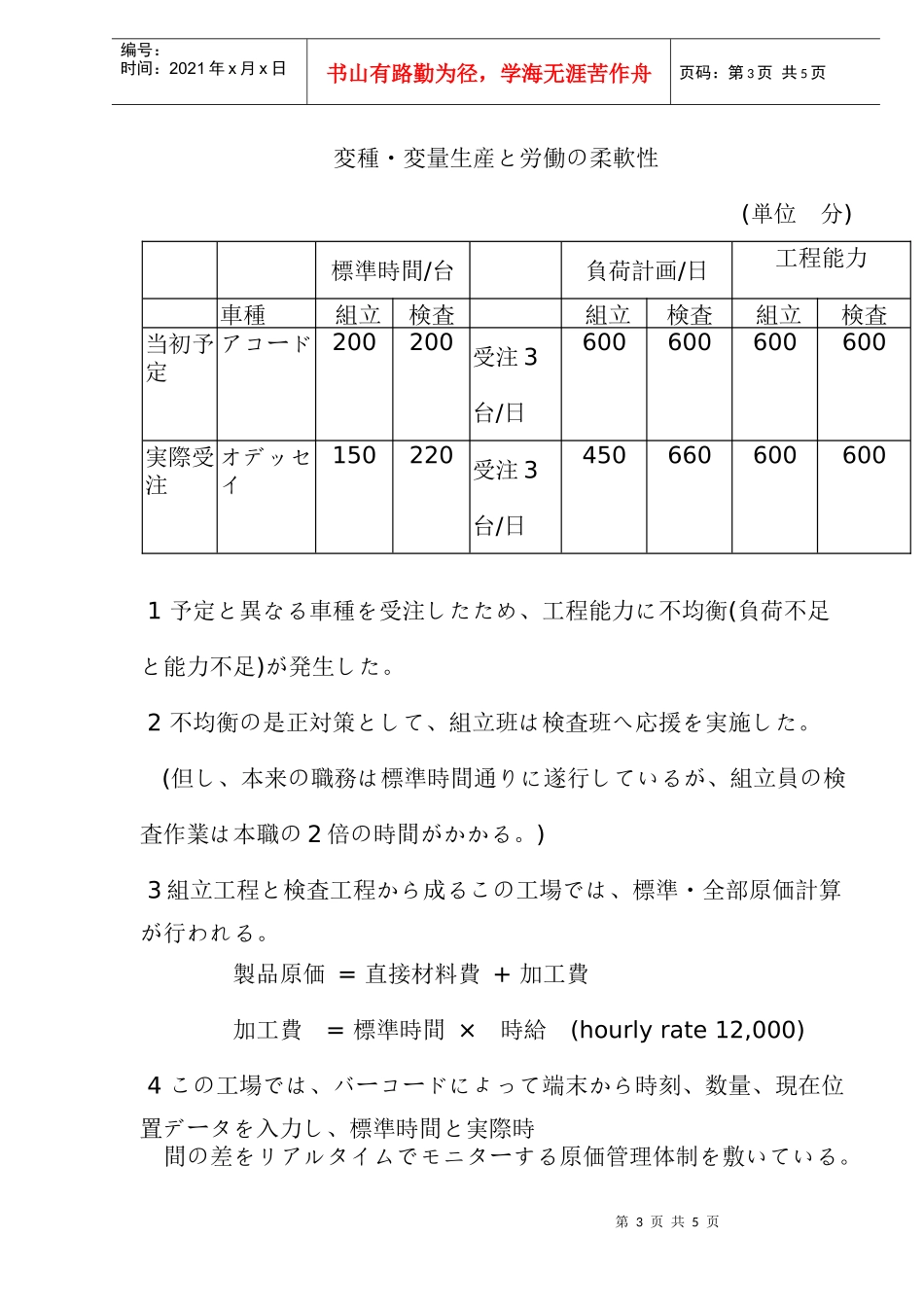

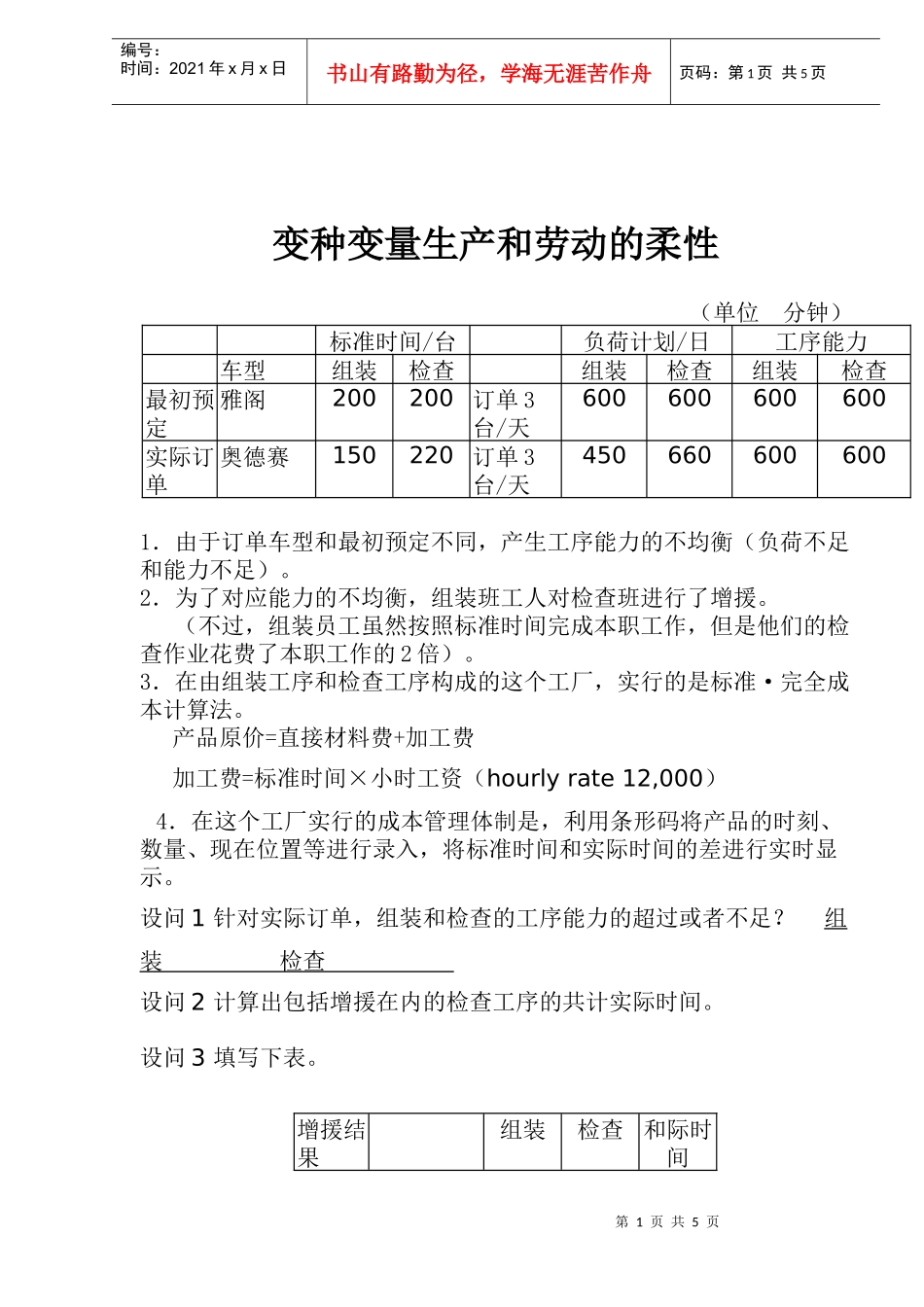

第1页共5页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共5页变种变量生产和劳动的柔性(单位分钟)标准时间/台负荷计划/日工序能力车型组装检查组装检查组装检查最初预定雅阁200200订单3台/天600600600600实际订单奥德赛150220订单3台/天4506606006001.由于订单车型和最初预定不同,产生工序能力的不均衡(负荷不足和能力不足)
2.为了对应能力的不均衡,组装班工人对检查班进行了增援
(不过,组装员工虽然按照标准时间完成本职工作,但是他们的检查作业花费了本职工作的2倍)
3.在由组装工序和检查工序构成的这个工厂,实行的是标准·完全成本计算法
产品原价=直接材料费+加工费加工费=标准时间×小时工资(hourlyrate12,000)4.在这个工厂实行的成本管理体制是,利用条形码将产品的时刻、数量、现在位置等进行录入,将标准时间和实际时间的差进行实时显示
设问1针对实际订单,组装和检查的工序能力的超过或者不足
组装检查设问2计算出包括增援在内的检查工序的共计实际时间
设问3填写下表

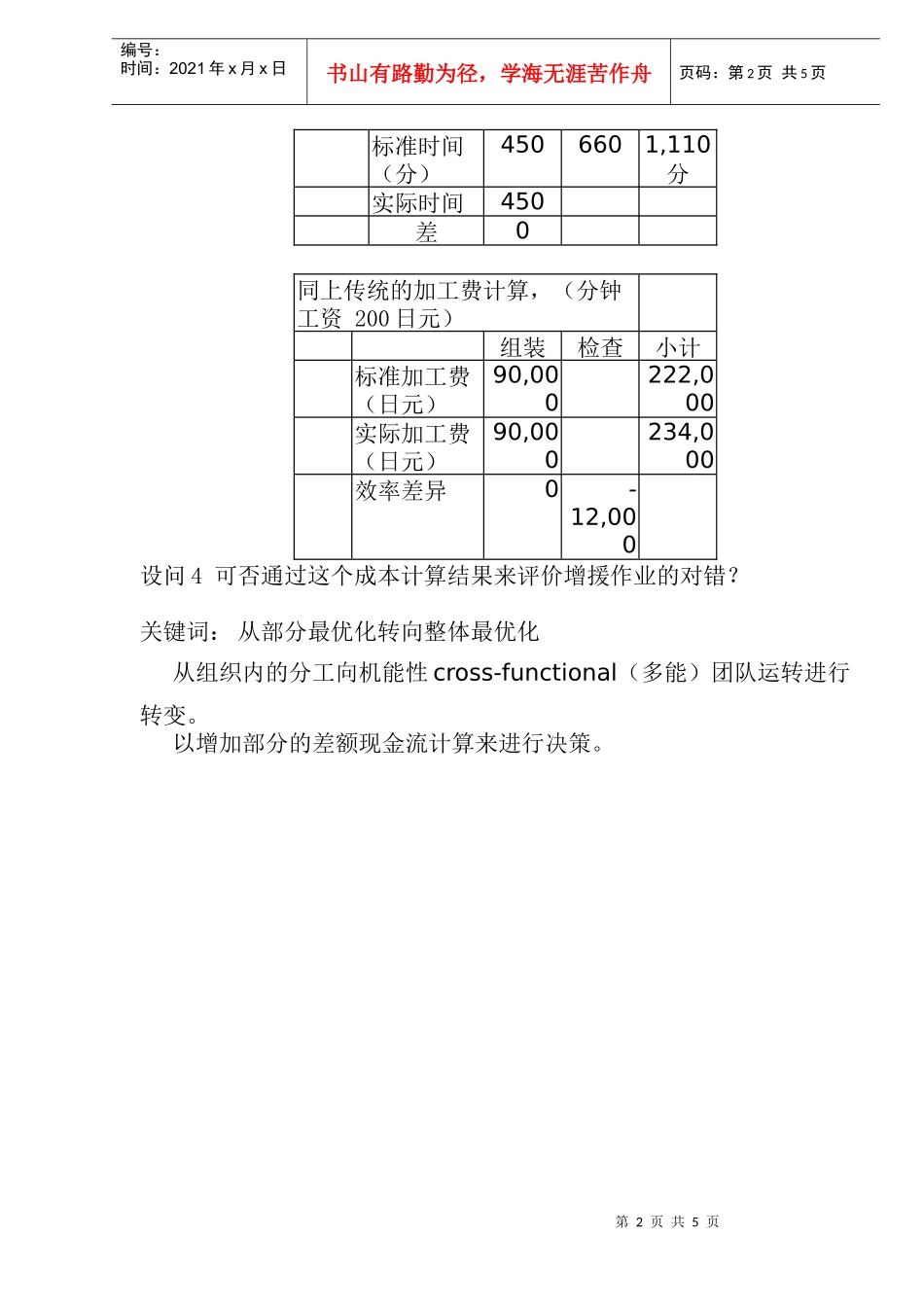

增援结果组装检查和际时间第2页共5页第1页共5页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共5页标准时间(分)4506601,110分实际时间450差0同上传统的加工费计算,(分钟工资200日元)组装检查小计标准加工费(日元)90,000222,000实际加工费(日元)90,000234,000效率差异0-12,000设问4可否通过这个成本计算结果来评价增援作业的对错
关键词:从部分最优化转向整体最优化从组织内的分工向机能性cross-functional(多能)团队运转进行转变
以增加部分的差额现金流计算来进行决策
第3页共5页第2页共5页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共5页
