第1页共16页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共16页土方、基坑支护工程施工工艺及控制要点一、土方工程1、土方施工主要内容土方工程是建筑工程施工的主要子分部工程之一,它包括土方开挖、回填、运输等施工过程,以及排水、降水、护坡等辅助工作
根据土按开挖和回填的几何特征,土方开挖分为场地平整、挖基槽、挖基坑、挖土方等
厚度在300mm以内的挖填及找平称为场地平整
挖土宽度在3m以内,且长度等于或大于宽度3倍者称为挖基槽
挖土底面积在20㎡以内,且底长为底宽3倍以内者称为挖基坑
山坡挖土或地槽宽度大于3m,坑底面积大于20㎡或场地平整挖填厚度超过300mm者称为挖土方

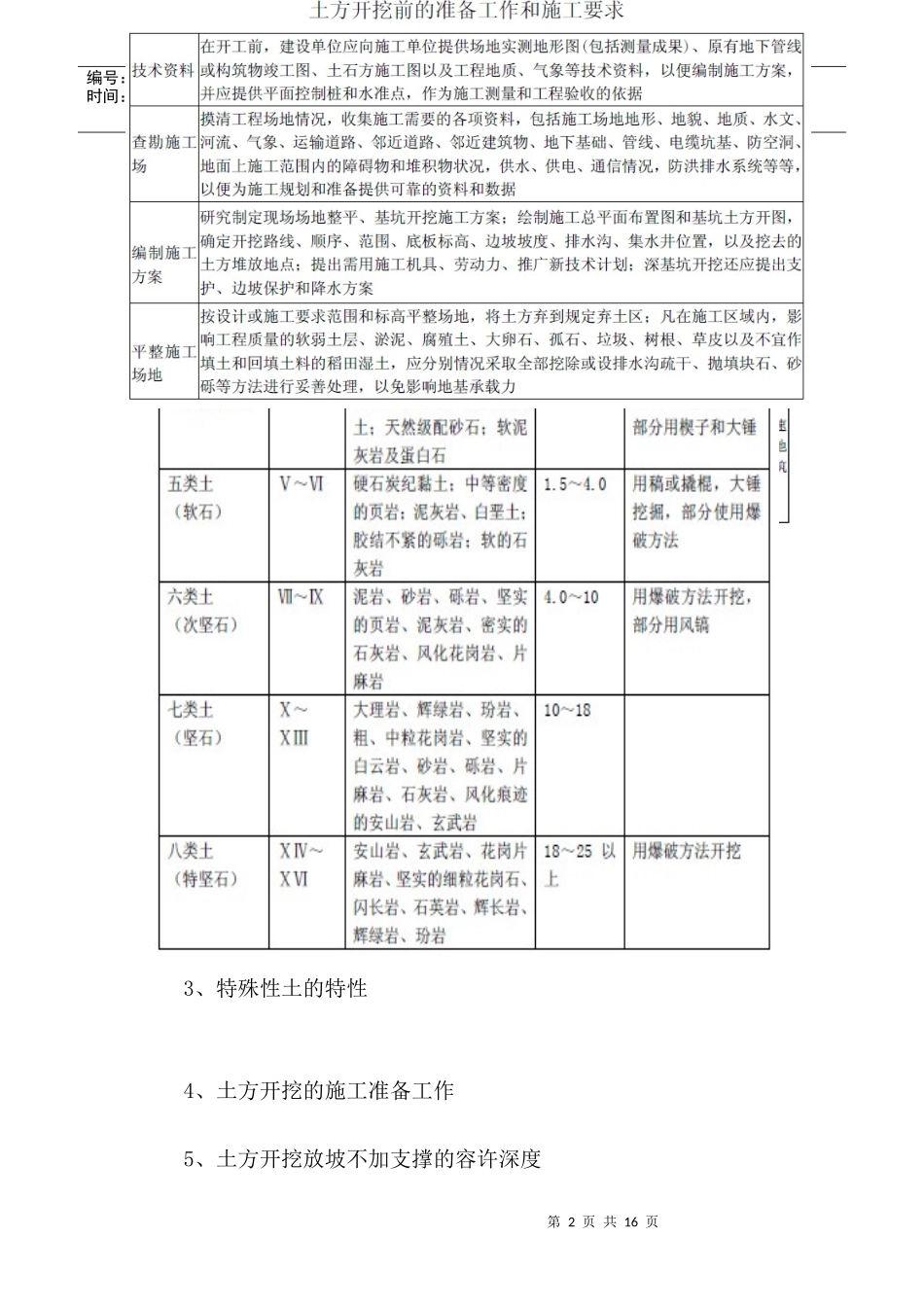

2、土的分类建筑施工中,按土石的坚硬程度、开挖的难易将土石分为八类
第2页共16页第1页共16页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共16页3、特殊性土的特性4、土方开挖的施工准备工作5、土方开挖放坡不加支撑的容许深度第3页共16页第2页共16页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共16页当土质为天然湿度、构造均匀,水文地质条件良好(即不会发生坍塌、移动、松散或不均匀下沉),且无地下水时,开挖基坑可不必放坡,采取直立开挖不加支护,但挖方深度应按表1的规定,基坑宽应稍大于基础宽
如超过表2的规定的深度,但不大于5m时,应根据土质和施工具体情况进行放坡,以保证不塌方,其最大容许坡度按表3采用
放坡后基坑上口宽度由基础底面宽度及边坡坡度来决定,坑底宽度每边应比基础宽出30~50cm,以便于施工操作
6、深基坑开挖6
1开挖方案选择基坑工程设计方案的第一步是选择开挖方案,不同的开挖方法适用于不同的场合,不同的的开挖方法对围护结构和支撑体系也提出不同的要求
基坑开挖方法首先可分为放坡开挖和有围护开挖两类,在有围护开挖
