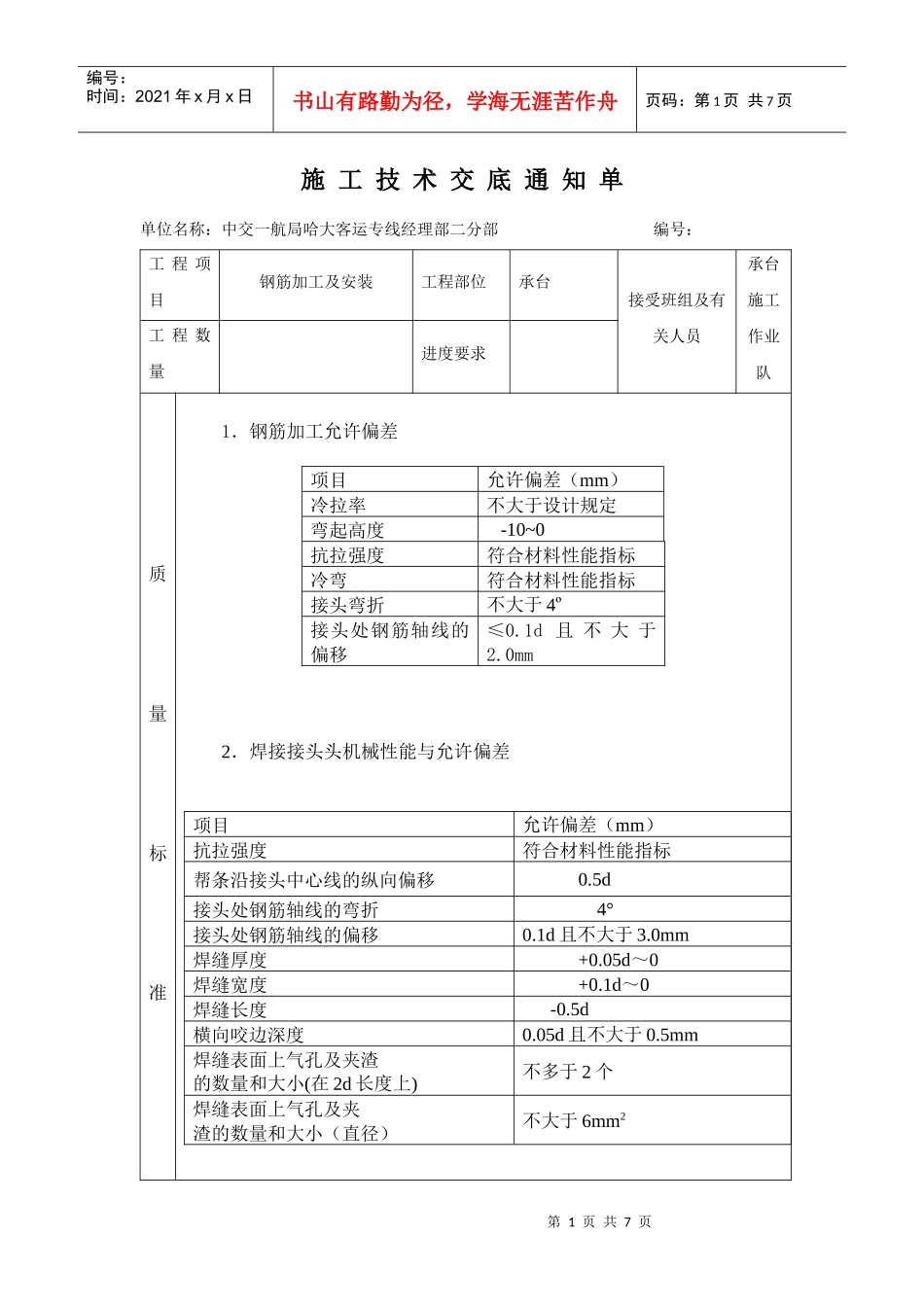

第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共7页施工技术交底通知单单位名称:中交一航局哈大客运专线经理部二分部编号:工程项目钢筋加工及安装工程部位承台接受班组及有关人员承台施工作业队工程数量进度要求质量标准1.钢筋加工允许偏差项目允许偏差(mm)冷拉率不大于设计规定弯起高度-10~0抗拉强度符合材料性能指标冷弯符合材料性能指标接头弯折不大于4º接头处钢筋轴线的偏移≤0
1d且不大于2
0mm2.焊接接头头机械性能与允许偏差项目允许偏差(mm)抗拉强度符合材料性能指标帮条沿接头中心线的纵向偏移0
5d接头处钢筋轴线的弯折4°接头处钢筋轴线的偏移0
1d且不大于3
0mm焊缝厚度+0
05d~0焊缝宽度+0
1d~0焊缝长度-0
5d横向咬边深度0
05d且不大于0

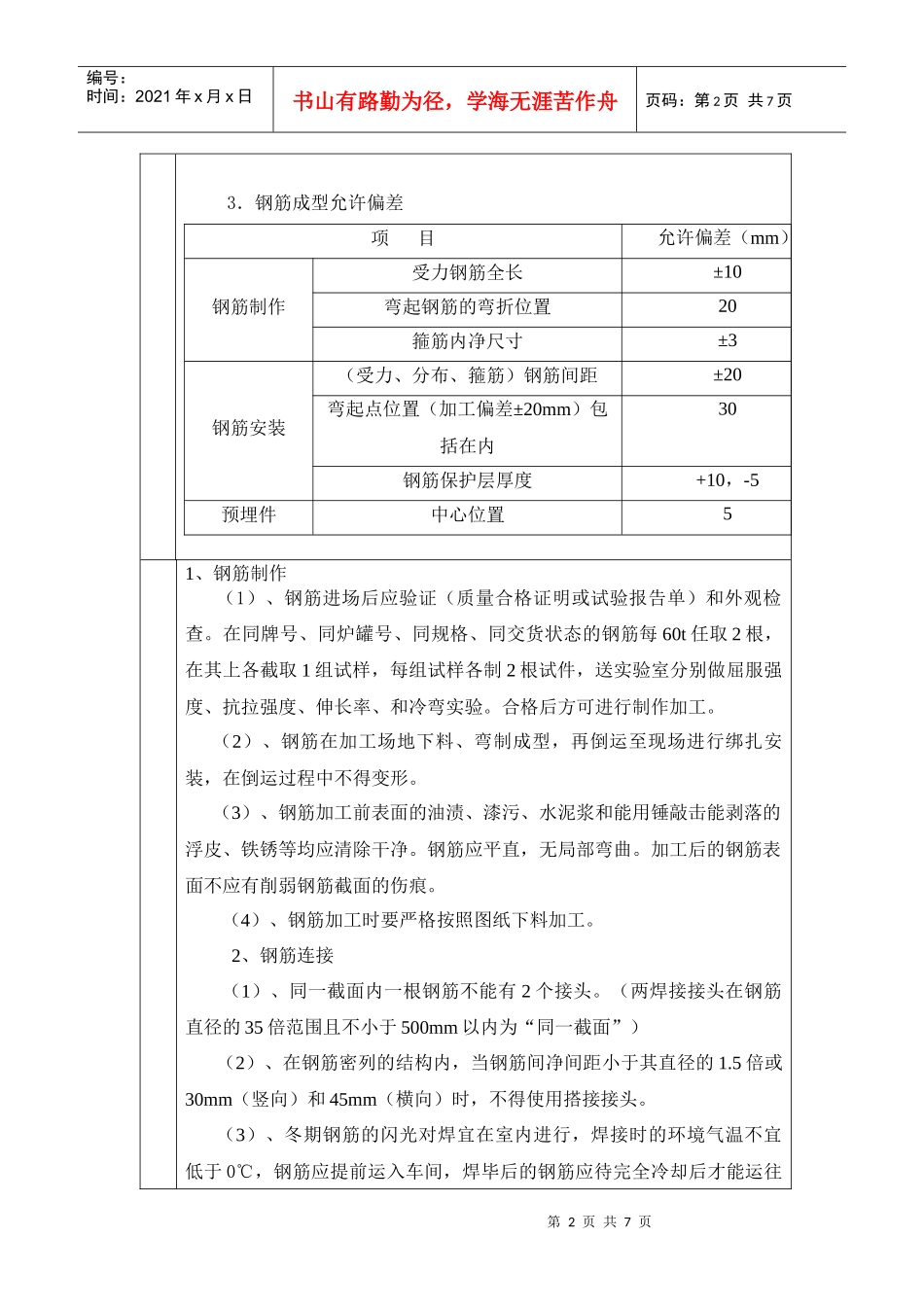

5mm焊缝表面上气孔及夹渣的数量和大小(在2d长度上)不多于2个焊缝表面上气孔及夹渣的数量和大小(直径)不大于6mm2第2页共7页第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共7页3.钢筋成型允许偏差项目允许偏差(mm)钢筋制作受力钢筋全长±10弯起钢筋的弯折位置20箍筋内净尺寸±3钢筋安装(受力、分布、箍筋)钢筋间距±20弯起点位置(加工偏差±20mm)包括在内30钢筋保护层厚度+10,-5预埋件中心位置51、钢筋制作(1)、钢筋进场后应验证(质量合格证明或试验报告单)和外观检查
在同牌号、同炉罐号、同规格、同交货状态的钢筋每60t任取2根,在其上各截取1组试样,每组试样各制2根试件,送实验室分别做屈服强度、抗拉强度、伸长率、和冷弯实验
合格后方可进行制作加工
(2)、钢筋在加工场地下料、弯制成型,再倒运至现场进行绑扎安装,在倒运过程中不得变形
(3)、钢筋加工前表面的油渍、漆污、水泥浆和能用锤敲击能剥落的浮皮、铁锈等均应清除干净
