第1页共121页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共121页施工技术质量管理规定及评分标准序号项目名称、内容及要求责任人标准分评分标准第2页共121页第1页共121页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共121页一11

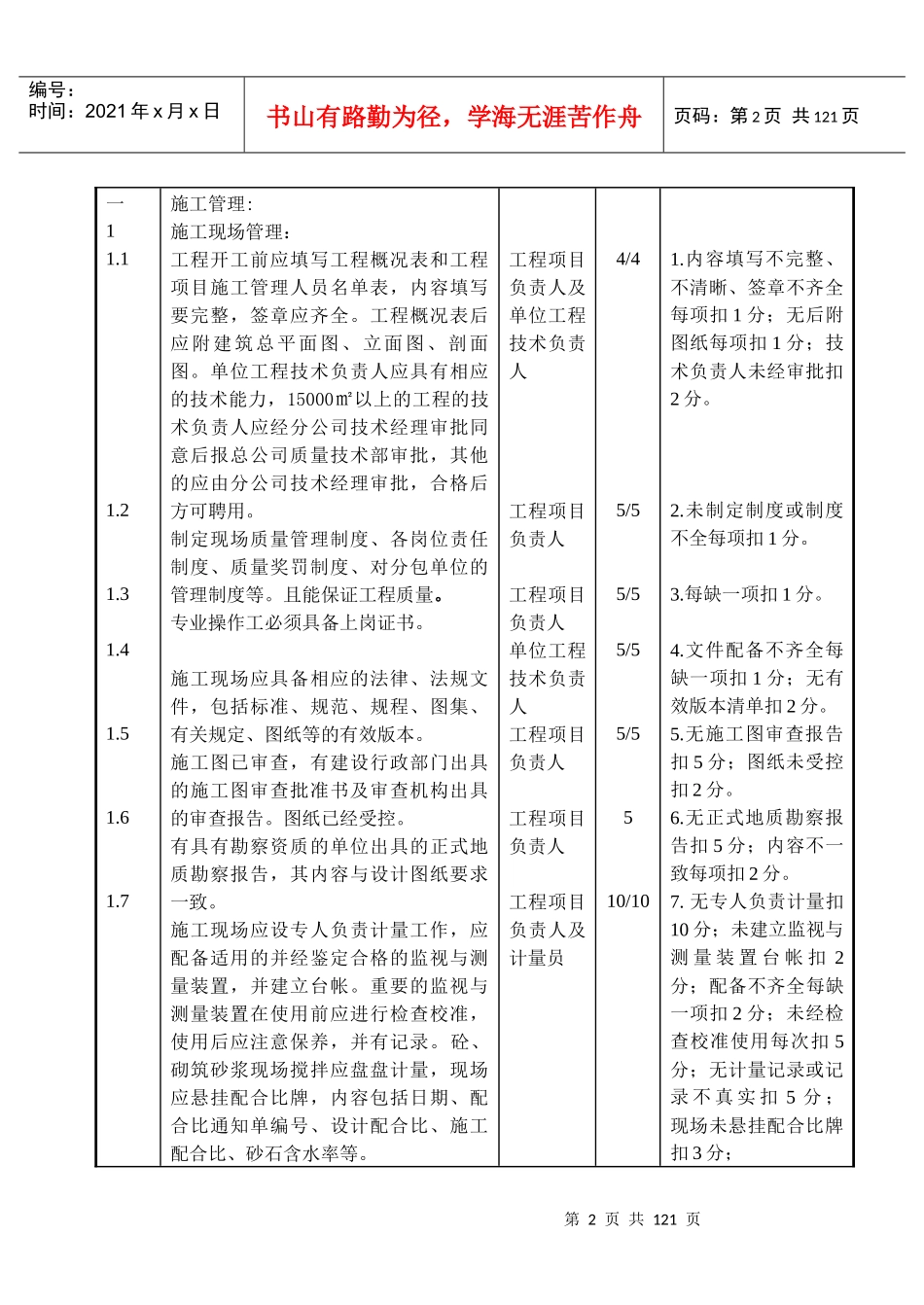

7施工管理:施工现场管理:工程开工前应填写工程概况表和工程项目施工管理人员名单表,内容填写要完整,签章应齐全
工程概况表后应附建筑总平面图、立面图、剖面图
单位工程技术负责人应具有相应的技术能力,15000㎡以上的工程的技术负责人应经分公司技术经理审批同意后报总公司质量技术部审批,其他的应由分公司技术经理审批,合格后方可聘用
制定现场质量管理制度、各岗位责任制度、质量奖罚制度、对分包单位的管理制度等
且能保证工程质量
专业操作工必须具备上岗证书
施工现场应具备相应的法律、法规文件,包括标准、规范、规程、图集、有关规定、图纸等的有效版本
施工图已审查,有建设行政部门出具的施工图审查批准书及审查机构出具的审查报告
图纸已经受控
有具有勘察资质的单位出具的正式地质勘察报告,其内容与设计图纸要求一致
施工现场应设专人负责计量工作,应配备适用的并经鉴定合格的监视与测量装置,并建立台帐
重要的监视与测量装置在使用前应进行检查校准,使用后应注意保养,并有记录
砼、砌筑砂浆现场搅拌应盘盘计量,现场应悬挂配合比牌,内容包括日期、配合比通知单编号、设计配合比、施工配合比、砂石含水率等
工程项目负责人及单位工程技术负责人工程项目负责人工程项目负责人单位工程技术负责人工程项目负责人工程项目负责人工程项目负责人及计量员4/45/55/55/55/5510/101
内容填写不完整、不清晰、签章不齐全每项扣1分;无后附图纸每项扣1分;技术负责人未经审批扣2分
未制定制度或制度
