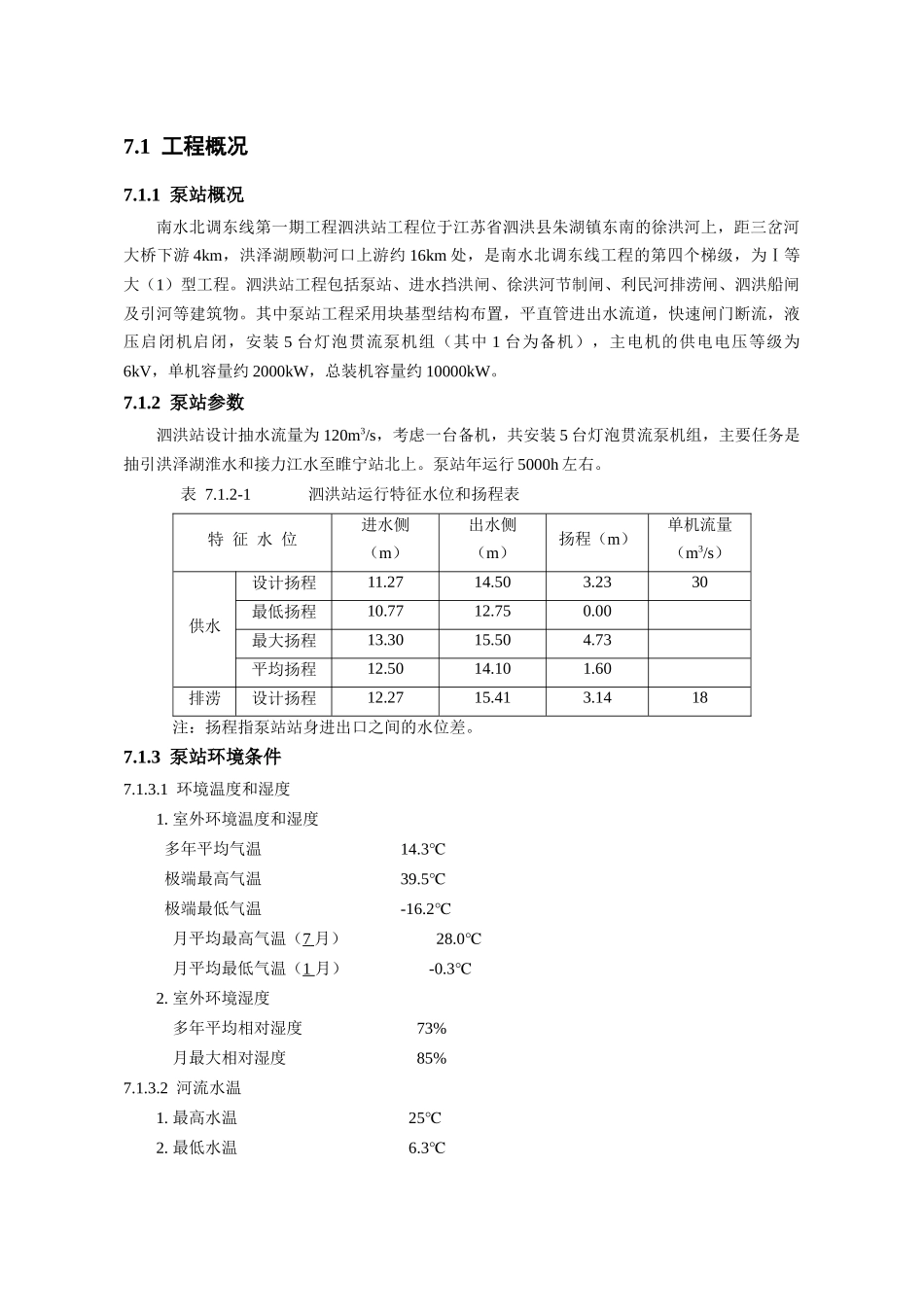

第七章技术标准和要求7.1工程概况7.1.1泵站概况南水北调东线第一期工程泗洪站工程位于江苏省泗洪县朱湖镇东南的徐洪河上,距三岔河大桥下游4km,洪泽湖顾勒河口上游约16km处,是南水北调东线工程的第四个梯级,为Ⅰ等大(1)型工程。泗洪站工程包括泵站、进水挡洪闸、徐洪河节制闸、利民河排涝闸、泗洪船闸及引河等建筑物。其中泵站工程采用块基型结构布置,平直管进出水流道,快速闸门断流,液压启闭机启闭,安装5台灯泡贯流泵机组(其中1台为备机),主电机的供电电压等级为6kV,单机容量约2000kW,总装机容量约10000kW。7.1.2泵站参数泗洪站设计抽水流量为120m3/s,考虑一台备机,共安装5台灯泡贯流泵机组,主要任务是抽引洪泽湖淮水和接力江水至睢宁站北上。泵站年运行5000h左右。表7.1.2-1泗洪站运行特征水位和扬程表特征水位进水侧(m)出水侧(m)扬程(m)单机流量(m3/s)供水设计扬程11.2714.503.2330最低扬程10.7712.750.00最大扬程13.3015.504.73平均扬程12.5014.101.60排涝设计扬程12.2715.413.1418注:扬程指泵站站身进出口之间的水位差。7.1.3泵站环境条件7.1.3.1环境温度和湿度1.室外环境温度和湿度多年平均气温14.3℃极端最高气温39.5℃极端最低气温-16.2℃月平均最高气温(7月)28.0℃月平均最低气温(1月)-0.3℃2.室外环境湿度多年平均相对湿度73%月最大相对湿度85%7.1.3.2河流水温1.最高水温25℃2.最低水温6.3℃3.多年平均水温16.8℃7.1.3.3河流泥沙特性多年平均含沙量0.4kg/m37.1.3.4海拔(废黄河高程系)1.厂房楼面高程31.0m2.泵站叶轮安装高程6.30m7.1.3.5地震1.地震设防烈度7度2.地震动峰值加速度0.15g3.地震特征周期0.35s7.1.3.6降雨量1.年平均降雨量902mm2.最大降雨量1541.1mm3.汛期平均降雨量941mm7.1.4泵站建设进度泵站工程于2011年10月初开工,工期二年,土建主体工程在2012年10月底完成,具备机电设备安装条件;机电设备安装于2013年2月底完成。7.1.5泵站交通和运输条件7.1.5.1航空离泵站最近的机场是南京禄口机场。7.1.5.2铁路距泵站最近的铁路货运车站是淮安站,距泵站约93km。7.1.5.3水运水路上游可由徐洪河达宿迁、徐州,下游经洪泽湖入徐洪河(Ⅴ级航道)可直达施工现场7.1.5.4公路经宁宿徐高速公路泗洪出口下经朱湖镇到达工地。7.1.6供电条件泵站有110kV专用变电所,提供380/220V交流电源。7.1.7招标范围及内容7.1.7.1范围及界限1.本次招标范围为:5台套灯泡贯流泵机组成套设备及其附属设备的设计(包括进出水流道水力设计)、试验、制造、出厂检验和试验、保险、包装、运输(进口设备的报关)和工地交货,提供备品备件及安装、试验用的专用工具;辅助设备的制造或采购、保险、包装、运输和工地交货;提交图纸、说明书和其它技术资料;提供安装和试验的指导,参与试运行和验收;提供对运行和维修人员进行培训等;完成设计联络;接受买方代表参加工厂监造、模型验收试验、工厂验收;完成合同规定的协调工作等。2.上述设备的安装由安装承包商(与招标人另行签定合同的负责设备安装、调试等的单位)完成,但卖方必须派遣合格的技术人员进行现场监督和指导,并对供货设备的质量负责。设备所有的现场调试、试验和试运行在卖方协助下由招标人完成。卖方应为设备提供包括安装程序、技术要求等内容的详细安装指导文件、起动试运行文件和图纸等。3.卖方必须负责协调与合作生产厂商生产的机组部件的设计配合,保证机组的整体性。7.1.7.2供货内容泗洪站共5台套灯泡贯流泵机组成套设备,包括:1.5台套叶轮直径约3200mm的灯泡贯流泵机组,含主水泵、主电动机(电压等级6kV、功率约2000kW)及全套专用工具,必要的测量工具,测量仪器,备品备件;2.5套变频调节系统及附属设备;3.贯流泵机组必需的辅助设备,包括所有油系统、气系统、水系统等各种管路及附件。4.用于机组流量测量的超声波流量计(2套)及其电缆、附件等。5.用于机组监测的在线监测装置(5套)及其电缆、附件等。以上项目所需的任何元件或装置,如果在合同文件中未专门提到,在机组5年运行期内和安装过程中易损坏的零部件,卖方应增加项目和数量并应予以提供,其费用包括在设备总价中。7.1.8...
