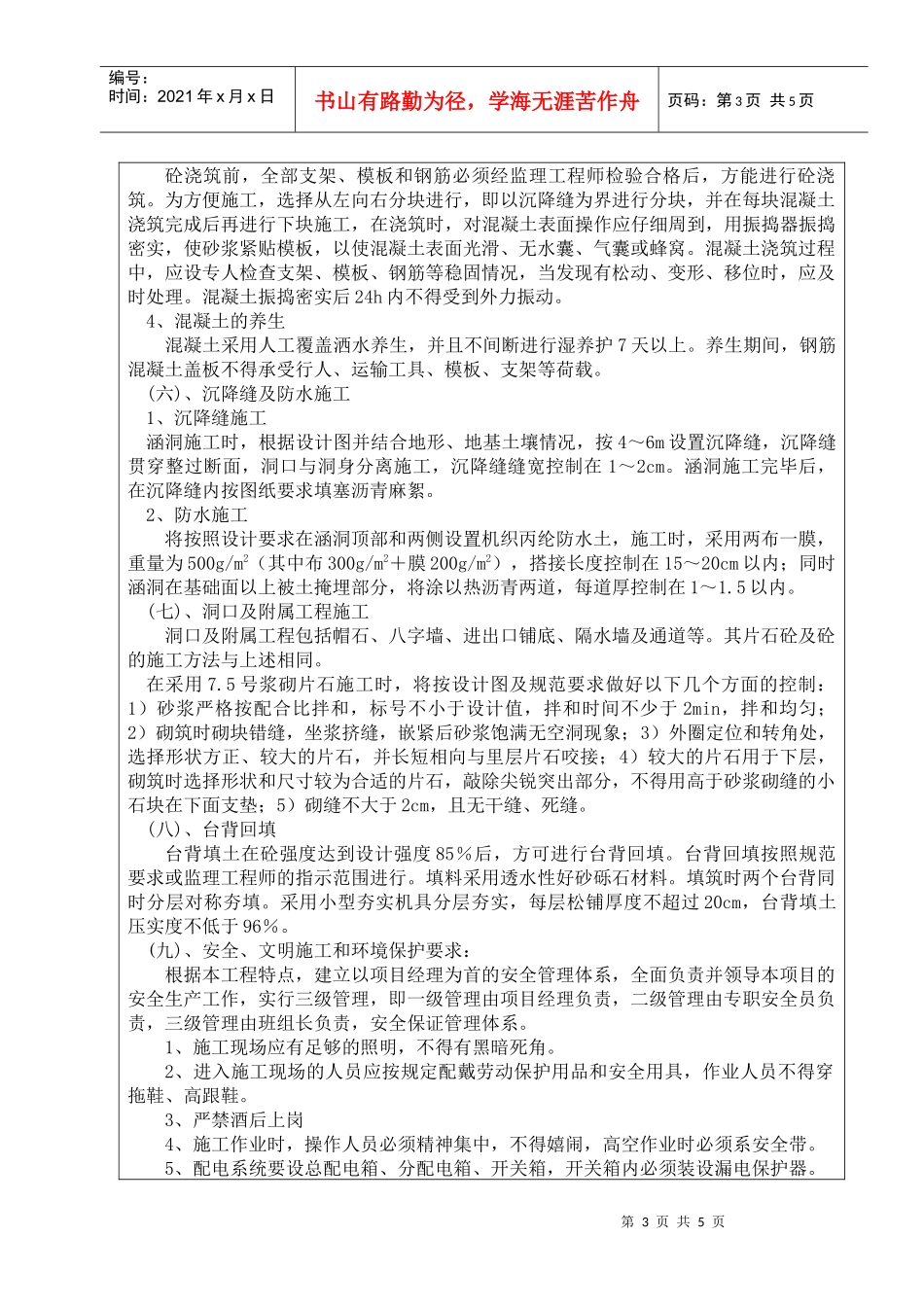

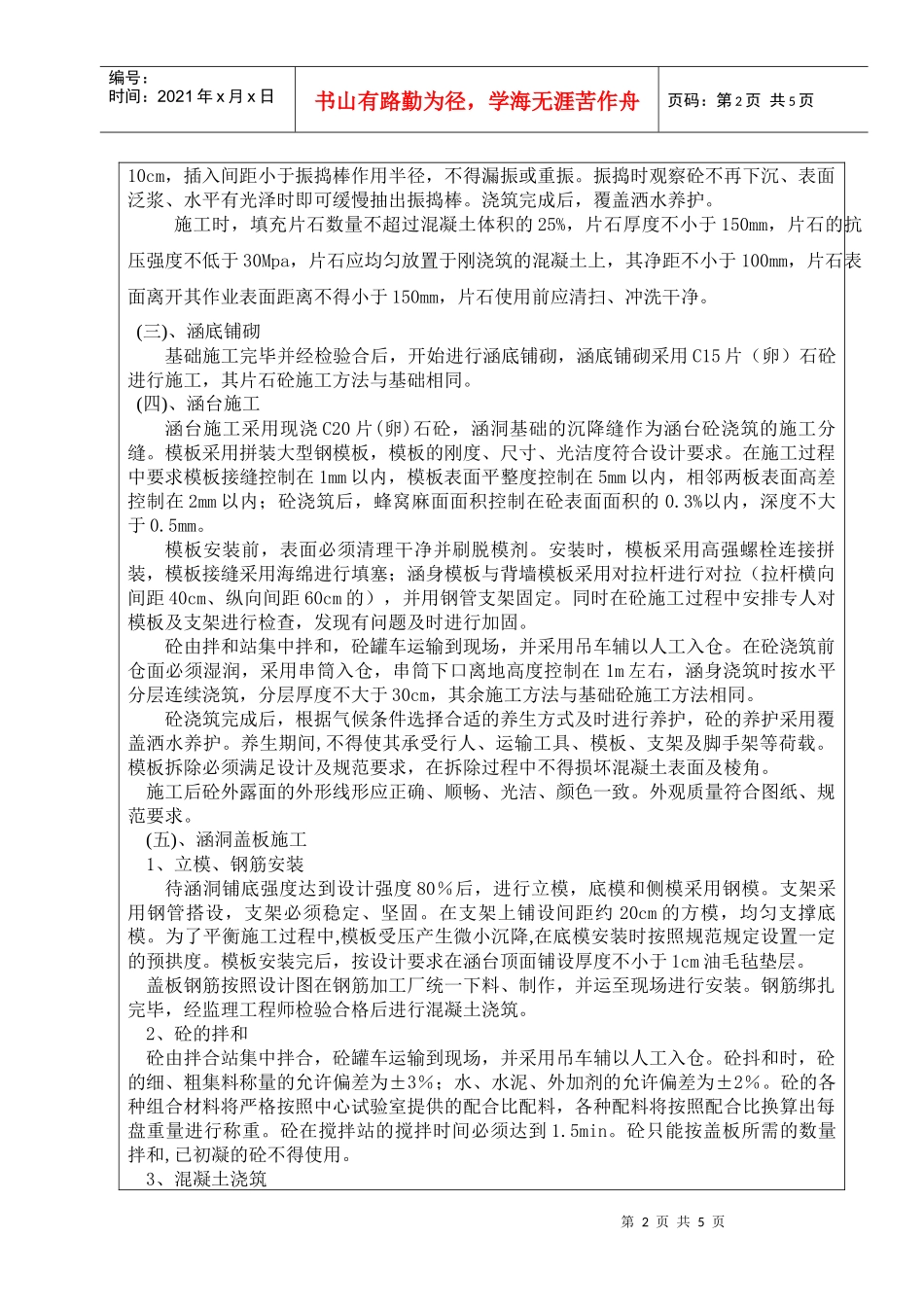

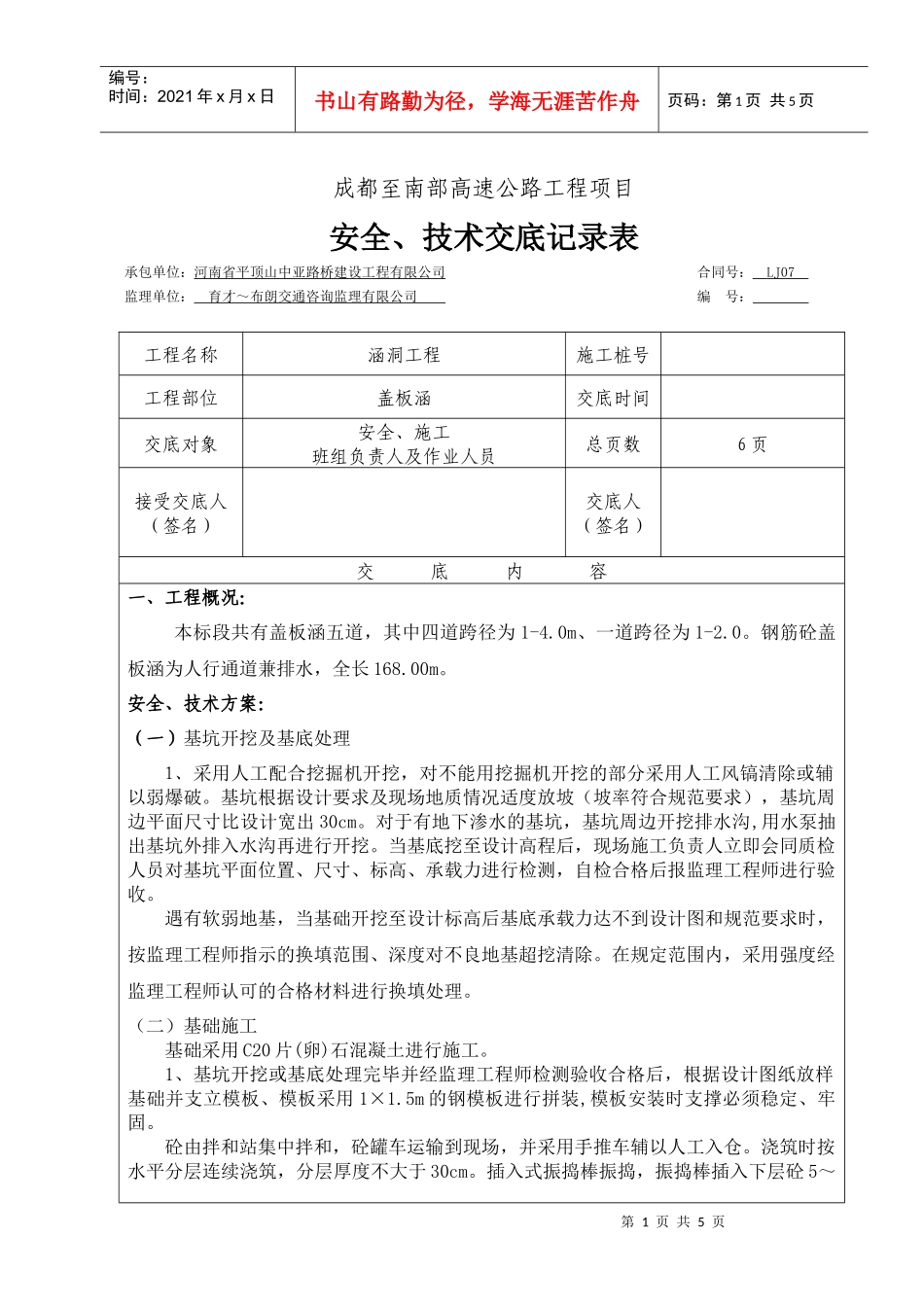

第1页共5页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共5页成都至南部高速公路工程项目安全、技术交底记录表承包单位:河南省平顶山中亚路桥建设工程有限公司合同号:LJ07监理单位:育才~布朗交通咨询监理有限公司编号:工程名称涵洞工程施工桩号工程部位盖板涵交底时间交底对象安全、施工班组负责人及作业人员总页数6页接受交底人(签名)交底人(签名)交底内容一、工程概况:本标段共有盖板涵五道,其中四道跨径为1-4
0m、一道跨径为1-2
钢筋砼盖板涵为人行通道兼排水,全长168
安全、技术方案:(一)基坑开挖及基底处理1、采用人工配合挖掘机开挖,对不能用挖掘机开挖的部分采用人工风镐清除或辅以弱爆破
基坑根据设计要求及现场地质情况适度放坡(坡率符合规范要求),基坑周边平面尺寸比设计宽出30cm
对于有地下渗水的基坑,基坑周边开挖排水沟,用水泵抽出基坑外排入水沟再进行开挖
当基底挖至设计高程后,现场施工负责人立即会同质检人员对基坑平面位置、尺寸、标高、承载力进行检测,自检合格后报监理工程师进行验收
遇有软弱地基,当基础开挖至设计标高后基底承载力达不到设计图和规范要求时,按监理工程师指示的换填范围、深度对不良地基超挖清除
在规定范围内,采用强度经监理工程师认可的合格材料进行换填处理
(二)基础施工基础采用C20片(卵)石混凝土进行施工
1、基坑开挖或基底处理完毕并经监理工程师检测验收合格后,根据设计图纸放样基础并支立模板、模板采用1×1
5m的钢模板进行拼装,模板安装时支撑必须稳定、牢固
砼由拌和站集中拌和,砼罐车运输到现场,并采用手推车辅以人工入仓
浇筑时按水平分层连续浇筑,分层厚度不大于30cm
插入式振捣棒振捣,振捣棒插入下层砼5~第2页共5页第1页共5页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共5页10cm,插
