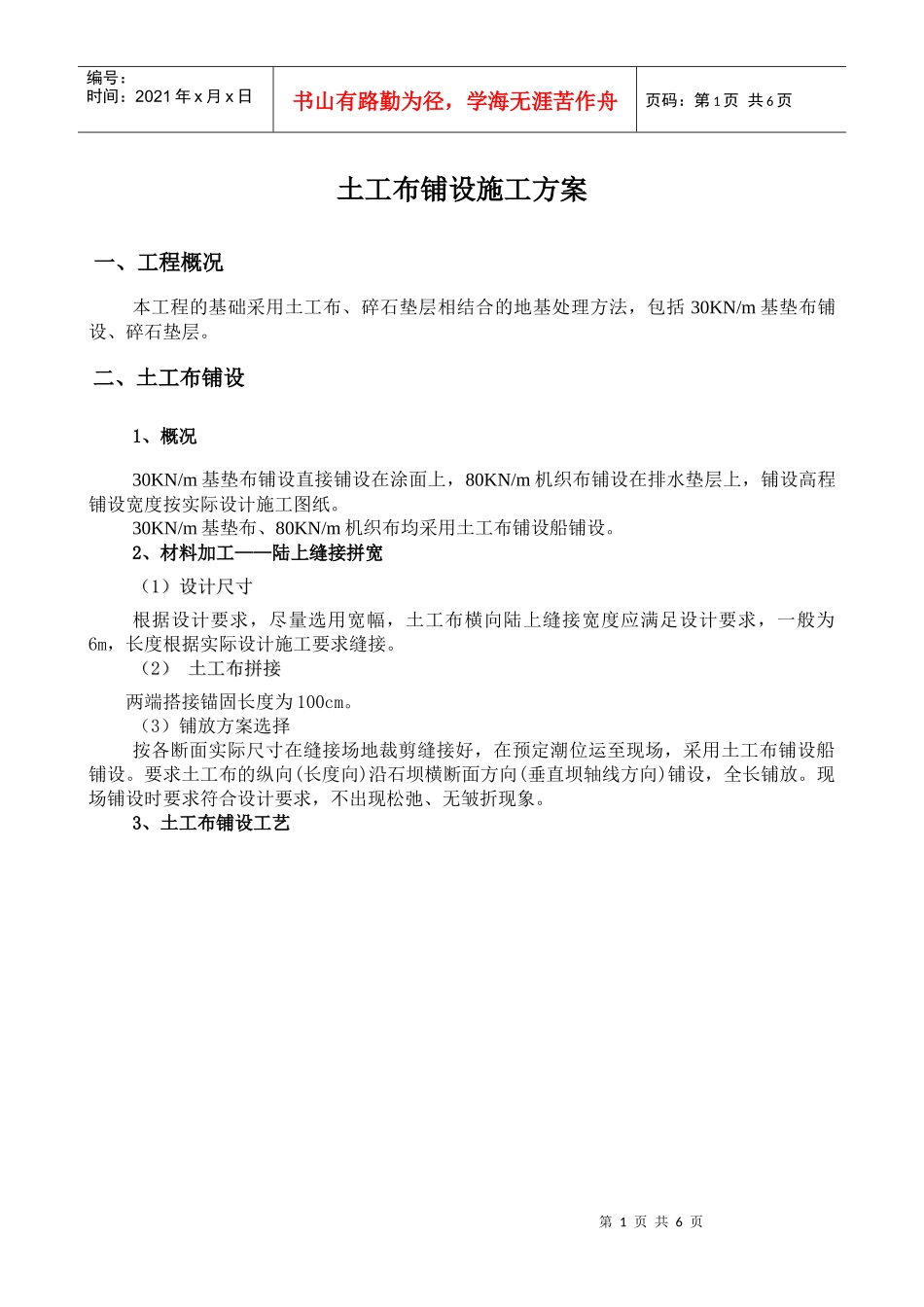

第1页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共6页土工布铺设施工方案一、工程概况本工程的基础采用土工布、碎石垫层相结合的地基处理方法,包括30KN/m基垫布铺设、碎石垫层
二、土工布铺设1、概况30KN/m基垫布铺设直接铺设在涂面上,80KN/m机织布铺设在排水垫层上,铺设高程铺设宽度按实际设计施工图纸
30KN/m基垫布、80KN/m机织布均采用土工布铺设船铺设
2、材料加工——陆上缝接拼宽((11)设计尺寸)设计尺寸根据设计要求,尽量选用宽幅,土工布横向陆上缝接宽度应满足设计要求,一般为6m,长度根据实际设计施工要求缝接
((22)土工布拼接)土工布拼接两端搭接锚固长度为100cm
(3)铺放方案选择按各断面实际尺寸在缝接场地裁剪缝接好,在预定潮位运至现场,采用土工布铺设船铺设
要求土工布的纵向(长度向)沿石坝横断面方向(垂直坝轴线方向)铺设,全长铺放
现场铺设时要求符合设计要求,不出现松弛、无皱折现象
3、土工布铺设工艺第2页共6页第1页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共6页图1-1土工布铺设流程图(1)铺放前的准备工作a
建立GPS差分基准站,按每块土工布铺设宽度及铺设张数等数据输入土工布铺设船的GPS移动站,标明逐块铺放的位置并以此作为铺设土布的定位依据
土工布铺设船抛锚定位,锚位按铺设4张抛放
将土工布铺设辅助船提前靠好码头,装足碎石(袋装碎石)
将已缝好的土工布运至铺布船上,并在起始边穿入钢管、上好抛锚用的固定吊环
把以上处理好的土工布卷在滚筒上
在土工布铺设船上松开土工布卷的起始边,在起始边的吊环上结好绳索,联结在船上准备好的4只小锚上
铺设船绞锚定位至抛放起始边的位置,定位后等待抛放时间的到来
(2)铺设时间安排在平潮时开始抛放
此时水流较缓,对铺
