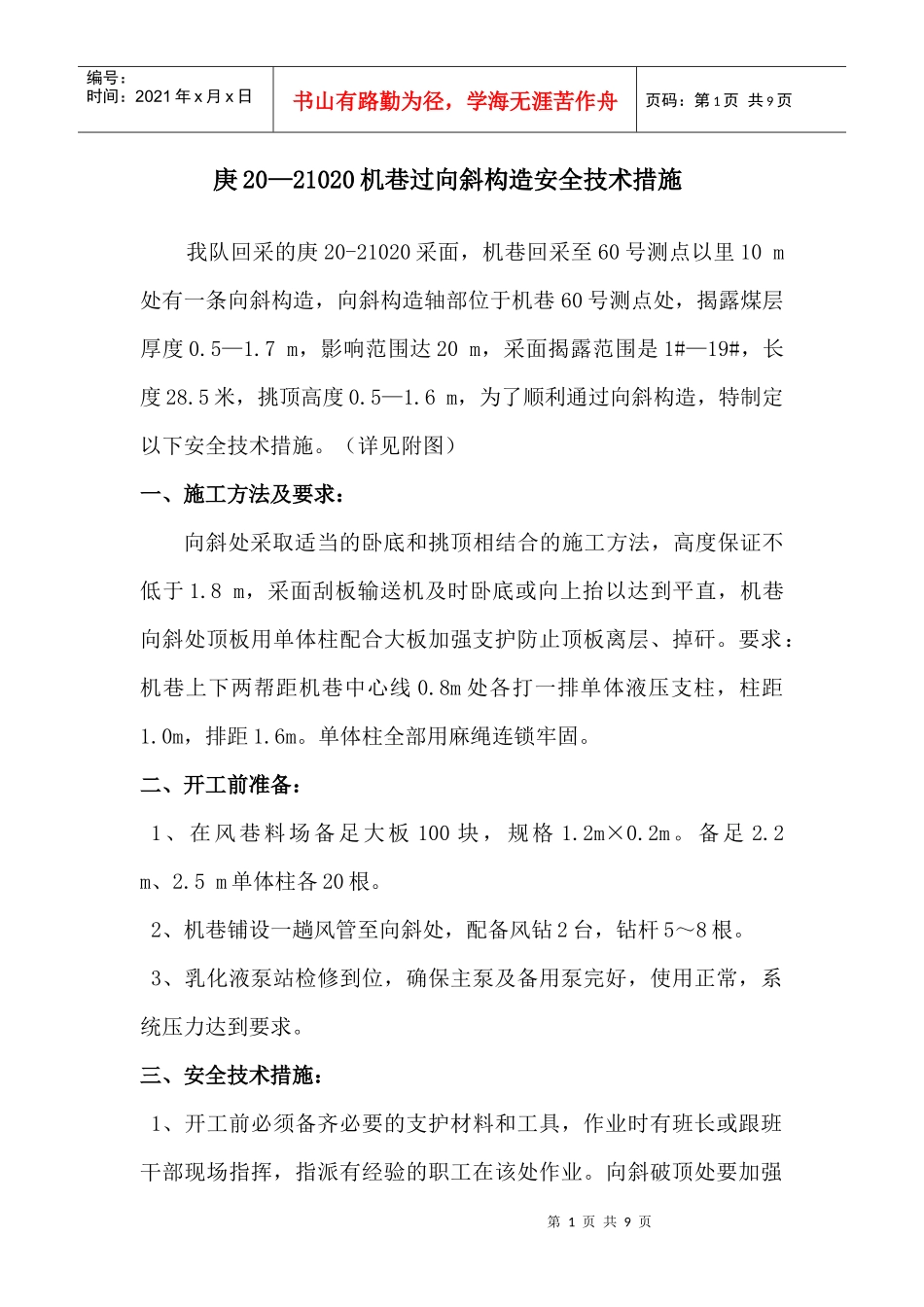

第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共9页庚20—21020机巷过向斜构造安全技术措施我队回采的庚20-21020采面,机巷回采至60号测点以里10m处有一条向斜构造,向斜构造轴部位于机巷60号测点处,揭露煤层厚度0.5—1.7m,影响范围达20m,采面揭露范围是1#—19#,长度28.5米,挑顶高度0.5—1.6m,为了顺利通过向斜构造,特制定以下安全技术措施。(详见附图)一、施工方法及要求:向斜处采取适当的卧底和挑顶相结合的施工方法,高度保证不低于1.8m,采面刮板输送机及时卧底或向上抬以达到平直,机巷向斜处顶板用单体柱配合大板加强支护防止顶板离层、掉矸。要求:机巷上下两帮距机巷中心线0.8m处各打一排单体液压支柱,柱距1.0m,排距1.6m。单体柱全部用麻绳连锁牢固。二、开工前准备:1、在风巷料场备足大板100块,规格1.2m×0.2m。备足2.2m、2.5m单体柱各20根。2、机巷铺设一趟风管至向斜处,配备风钻2台,钻杆5~8根。3、乳化液泵站检修到位,确保主泵及备用泵完好,使用正常,系统压力达到要求。三、安全技术措施:1、开工前必须备齐必要的支护材料和工具,作业时有班长或跟班干部现场指挥,指派有经验的职工在该处作业。向斜破顶处要加强第2页共9页第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共9页支护,防止掉顶。2、严格控制采高,采面最低采高不得低于1.8m,防止支架死架和采面刮板输送机起伏过大。3、过向斜构造作业期间,发现顶板来压或瓦斯等异常现象,立即撤人,待异常过后,隐患排除才允许作业。4、过向斜构造期间,向斜构造前后范围内指定专人拉移支架,专人指挥,严禁多架同时平行作业。要按顺序移架,拉架时带压擦顶移架,支架少降快移,确保支架的初撑力。5、加强支架的检修,杜绝漏窜,防止支架自动下降,保证向斜处支架完好,不漏液、不卸载、不串液,移架后要升紧,保证支架初撑力达到规定要求。6、煤壁片帮严重地段,要拉超前架,及时支护煤壁侧顶板,防止切顶、掉矸。7、在煤壁侧作业时,必须有专人观山,严格执行敲帮问顶,严禁空顶作业;严防片帮煤伤人,及时处理活矸危岩,做到“三机闭锁”,开车前必须发出信号,确认无误后再开车,出现的大块矸石,必须及时处理,防止硬拉挤挂造成断链等事故;作业前后20m范围内严禁乱动支架操作阀。8、爆破后及时清理支架底座上、架箱内、顶梁上方及行人道和电缆槽内的煤矸,保证支架在拉架过程中通畅无阻,移架过程中要时刻注意观察支架前移情况,若支架拉不动时,不得强拉硬移,应立第3页共9页第2页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共9页即查找原因并进行处理,而后再进行移架。9、操作支架时必须密切注意支架侧护板、管子、电缆等架间距等情况,防止压架、咬架,架间明显错差,挤管子、电缆等。10、加强机电设备管理,坚决杜绝电气失爆;加强向斜处支架的检修力度,保证支架完好,运输机加强检修,上齐刮板,经常检查锚链,溜槽,有问题及时处理,避免带病运转。11、向斜构造处起吊采面刮板输送机时,要用15环锚链和叉钩,起吊时要有班长在现场统一指挥,无关人员要远离,起吊输送机时要统一操作,要平稳,确保作业人员的安全。12、加强采面工程质量验收,及时调整采面刮板输送机直线度,保持输送机平直。割煤时顶底板割直割平,防止出现台阶和超高,保持支架有效承载。13、采煤机检修时不得停在向斜范围内,要停在顶板完好、坡度较缓地段,以便于检修。14、打眼前,打眼工要认真检查风管通路及风动工具的完好情况,及时处理跑风、漏风之处。打眼前,严格执行敲帮问顶制度,防止掉矸、片帮伤人,打眼期间实行三机闭锁,打眼附近20m内严禁进行与打眼无关的其他作业。15、放炮前必须用皮带等物品将管线、照明、支架立柱暴露镀铬段及阀组掩盖,以免崩坏活柱及阀组、管路等。第4页共9页第3页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共9页16、放炮前停止高压供液,防止矸石碰到操作阀,造成支架误动作。放炮后,经检查、隐患排除后,送液,进行维护等工作。对放炮地点20...
