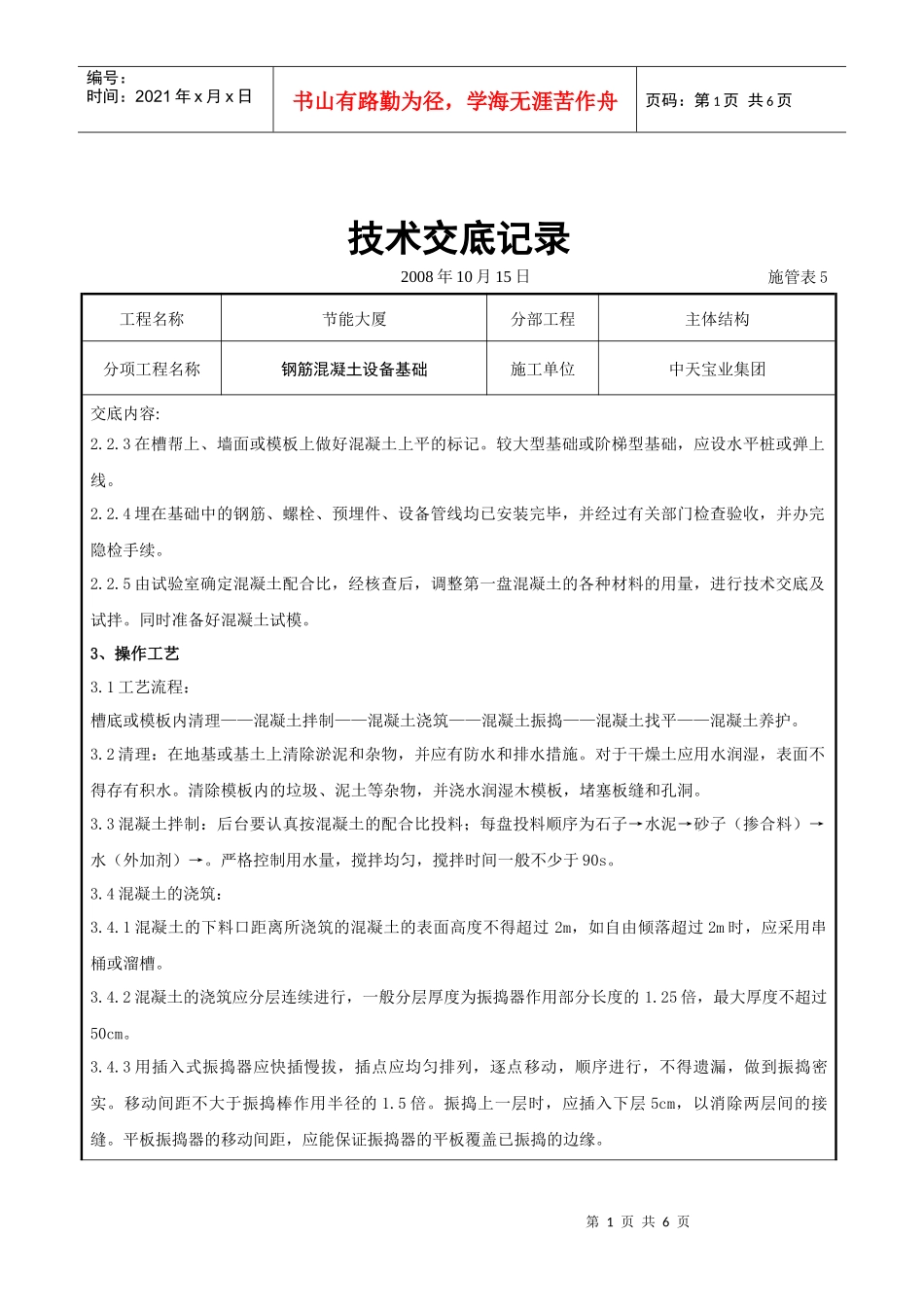

第1页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共6页技术交底记录2008年10月15日施管表5工程名称节能大厦分部工程主体结构分项工程名称钢筋混凝土设备基础施工单位中天宝业集团交底内容:2
3在槽帮上、墙面或模板上做好混凝土上平的标记
较大型基础或阶梯型基础,应设水平桩或弹上线
4埋在基础中的钢筋、螺栓、预埋件、设备管线均已安装完毕,并经过有关部门检查验收,并办完隐检手续
5由试验室确定混凝土配合比,经核查后,调整第一盘混凝土的各种材料的用量,进行技术交底及试拌
同时准备好混凝土试模
3、操作工艺3
1工艺流程:槽底或模板内清理——混凝土拌制——混凝土浇筑——混凝土振捣——混凝土找平——混凝土养护
2清理:在地基或基土上清除淤泥和杂物,并应有防水和排水措施
对于干燥土应用水润湿,表面不得存有积水
清除模板内的垃圾、泥土等杂物,并浇水润湿木模板,堵塞板缝和孔洞
3混凝土拌制:后台要认真按混凝土的配合比投料;每盘投料顺序为石子→水泥→砂子(掺合料)→水(外加剂)→
严格控制用水量,搅拌均匀,搅拌时间一般不少于90s
4混凝土的浇筑:3
1混凝土的下料口距离所浇筑的混凝土的表面高度不得超过2m,如自由倾落超过2m时,应采用串桶或溜槽
2混凝土的浇筑应分层连续进行,一般分层厚度为振捣器作用部分长度的1
25倍,最大厚度不超过50cm
3用插入式振捣器应快插慢拔,插点应均匀排列,逐点移动,顺序进行,不得遗漏,做到振捣密实
移动间距不大于振捣棒作用半径的1
振捣上一层时,应插入下层5cm,以消除两层间的接缝
平板振捣器的移动间距,应能保证振捣器的平板覆盖已振捣的边缘
第2页共6页第1页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共6页交底单位接收单位交底人接
