工程造价认识实习报告1钢筋笼的制作为现场制作,连接为焊接,分段下孔,钢筋笼的加强箍必须与主筋焊接,焊条我们采用5字头型号,以保证钢筋笼焊接质量
钢筋笼在安装过程中不能变形
钢筋笼一次性使用一台吊机
钢筋笼顶端要焊吊挂筋,高出钢护筒
钢筋笼就位后,吊挂筋支承在护筒顶的枕木上,不能直接放在护筒上
为了让我们在以后检测桩位正常钢筋与护筒距离正常,所以我们箍筋要求多焊出一圈
混凝土灌注时必须保持连续灌注,中断时间不超过30分钟
因为我们的孔深都在20米以上所以混凝土一定要准备充分,混凝土的初凝时间为2———3小时
在施工新河中桥z6z5桩时我们搅拌站还没有建设完成,所以均为商品混凝土,但其造价之高令人望而却步
浇灌的桩顶标高应高出设计标高0

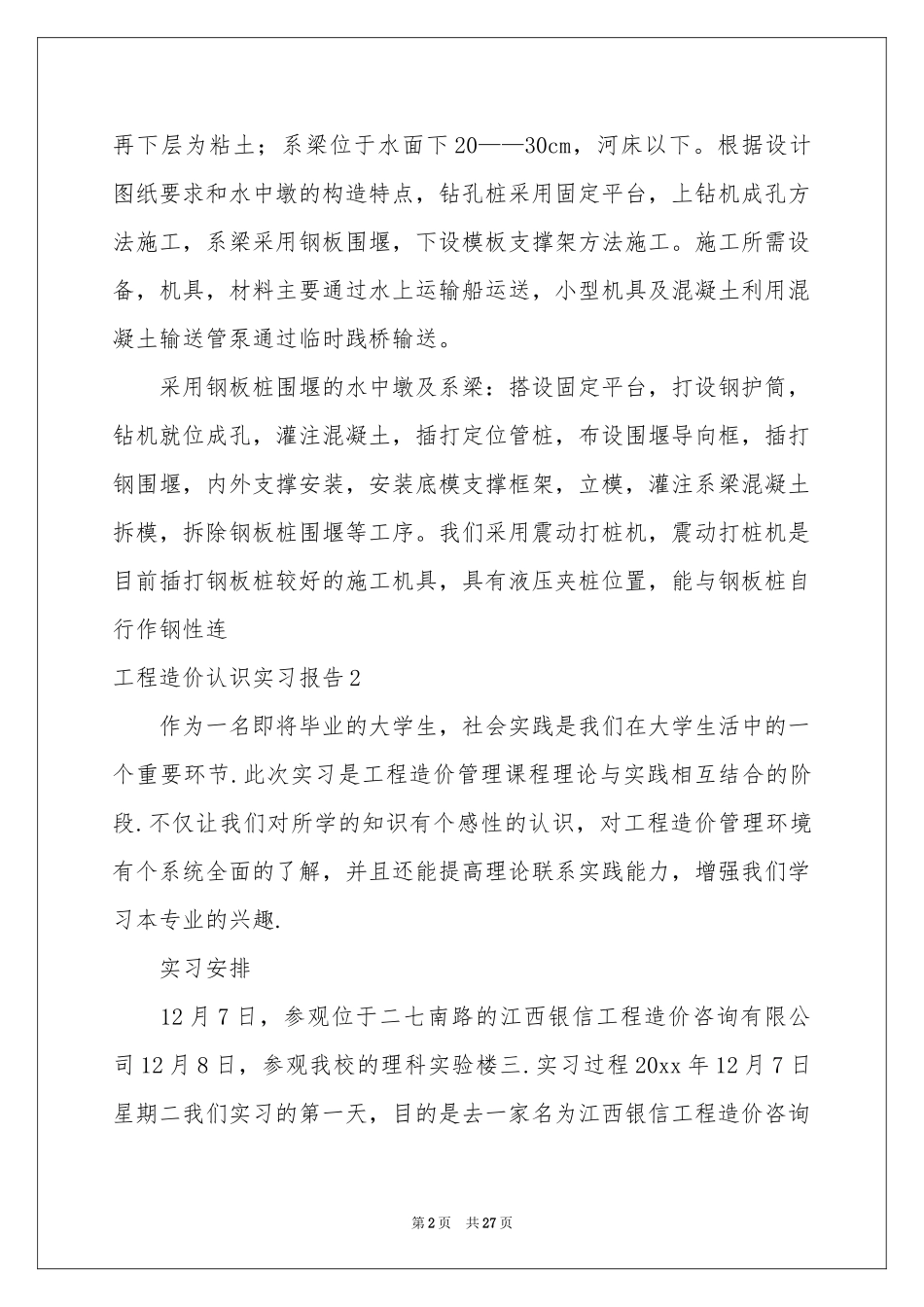

水中墩概况,桂子湖中4个,水深4——5米,湖面宽120米,河床地质为:淤泥亚粘土,深度5米左右,再下层为粘土;系梁位于水下面20——30cm,河床以下
蚂蚁河水中墩4个,水深3米,河面宽125米,河床地质为:4米深的淤泥层,淤泥质亚粘土1——5米,第1页共27页再下层为粘土;系梁位于水面下20——30cm,河床以下
根据设计图纸要求和水中墩的构造特点,钻孔桩采用固定平台,上钻机成孔方法施工,系梁采用钢板围堰,下设模板支撑架方法施工
施工所需设备,机具,材料主要通过水上运输船运送,小型机具及混凝土利用混凝土输送管泵通过临时践桥输送
采用钢板桩围堰的水中墩及系梁:搭设固定平台,打设钢护筒,钻机就位成孔,灌注混凝土,插打定位管桩,布设围堰导向框,插打钢围堰,内外支撑安装,安装底模支撑框架,立模,灌注系梁混凝土拆模,拆除钢板桩围堰等工序
