工程施工员工作总结工程施工员工作总结总结是对过去一定时期的工作、学习或思想情况进行回顾、分析并做出客观评价的书面材料,它能帮我们理顺知识结构,突出重点,突破难点,因此,让我们写一份总结吧
那么如何把总结写出新花样呢
以下是我整理的工程施工员工作总结,供大家参考借鉴,希望可以帮助到有需要的朋友

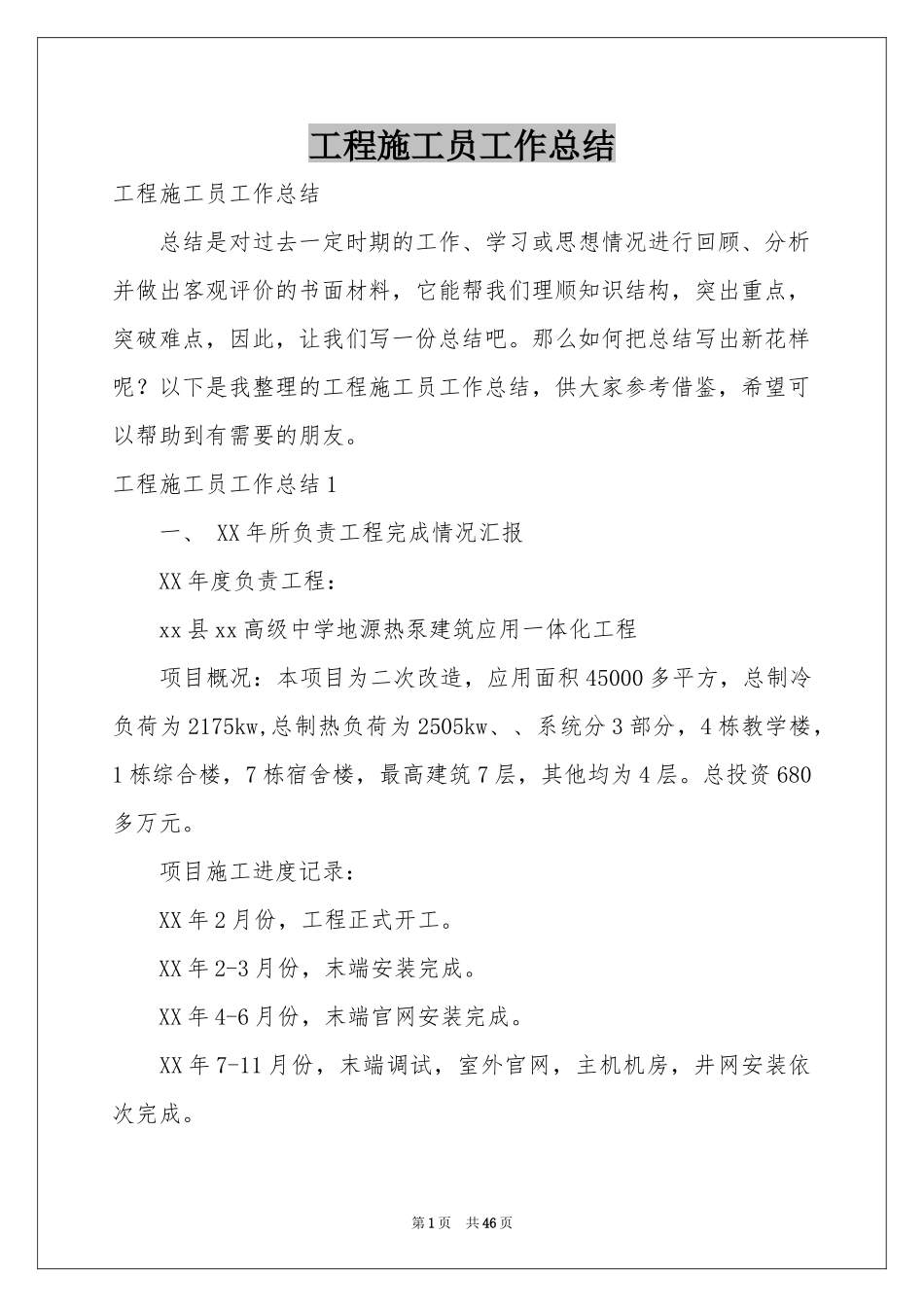

工程施工员工作总结1一、XX年所负责工程完成情况汇报XX年度负责工程:xx县xx高级中学地源热泵建筑应用一体化工程项目概况:本项目为二次改造,应用面积45000多平方,总制冷负荷为2175kw,总制热负荷为2505kw、、系统分3部分,4栋教学楼,1栋综合楼,7栋宿舍楼,最高建筑7层,其他均为4层
总投资680多万元
项目施工进度记录:XX年2月份,工程正式开工
XX年2-3月份,末端安装完成
XX年4-6月份,末端官网安装完成
XX年7-11月份,末端调试,室外官网,主机机房,井网安装依次完成

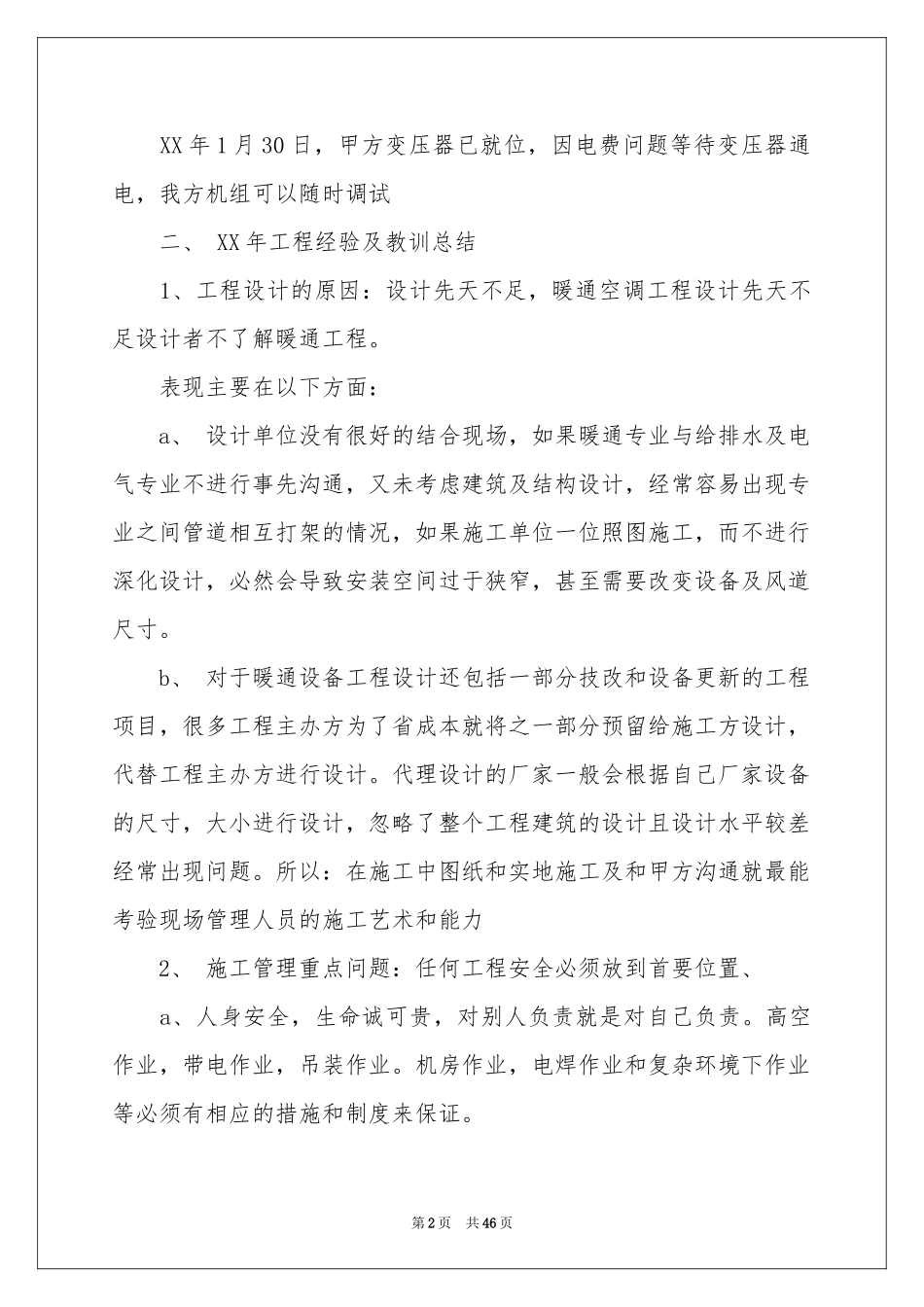

第1页共46页XX年1月30日,甲方变压器已就位,因电费问题等待变压器通电,我方机组可以随时调试二、XX年工程经验及教训总结1、工程设计的原因:设计先天不足,暖通空调工程设计先天不足设计者不了解暖通工程
表现主要在以下方面:a、设计单位没有很好的结合现场,如果暖通专业与给排水及电气专业不进行事先沟通,又未考虑建筑及结构设计,经常容易出现专业之间管道相互打架的情况,如果施工单位一位照图施工,而不进行深化设计,必然会导致安装空间过于狭窄,甚至需要改变设备及风道尺寸
b、对于暖通设备工程设计还包括一部分技改和设备更新的工程项目,很多工程主办方为了省成本就将之一部分预留给施工方设计,代替工程主办方进行设计
代理设计的厂家一般会根据自己厂家设备的尺寸,大小进行设计,忽略了整个工程建筑的设计且设计水平较差经常出现问题

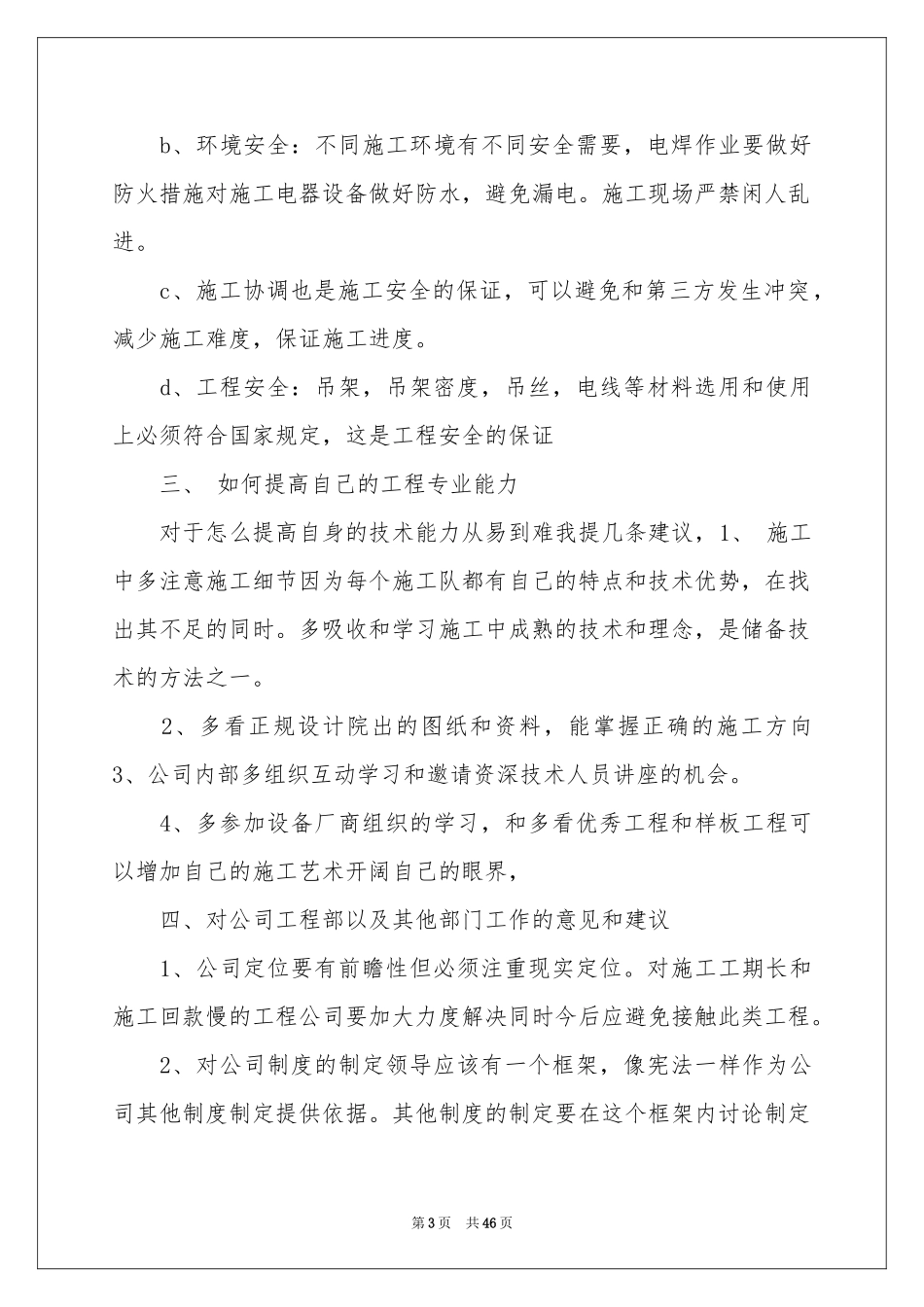

所以:在施工中图纸和实地施工及和甲方沟通就最能考验现场管理人员的施工艺术和能力2、施工管
