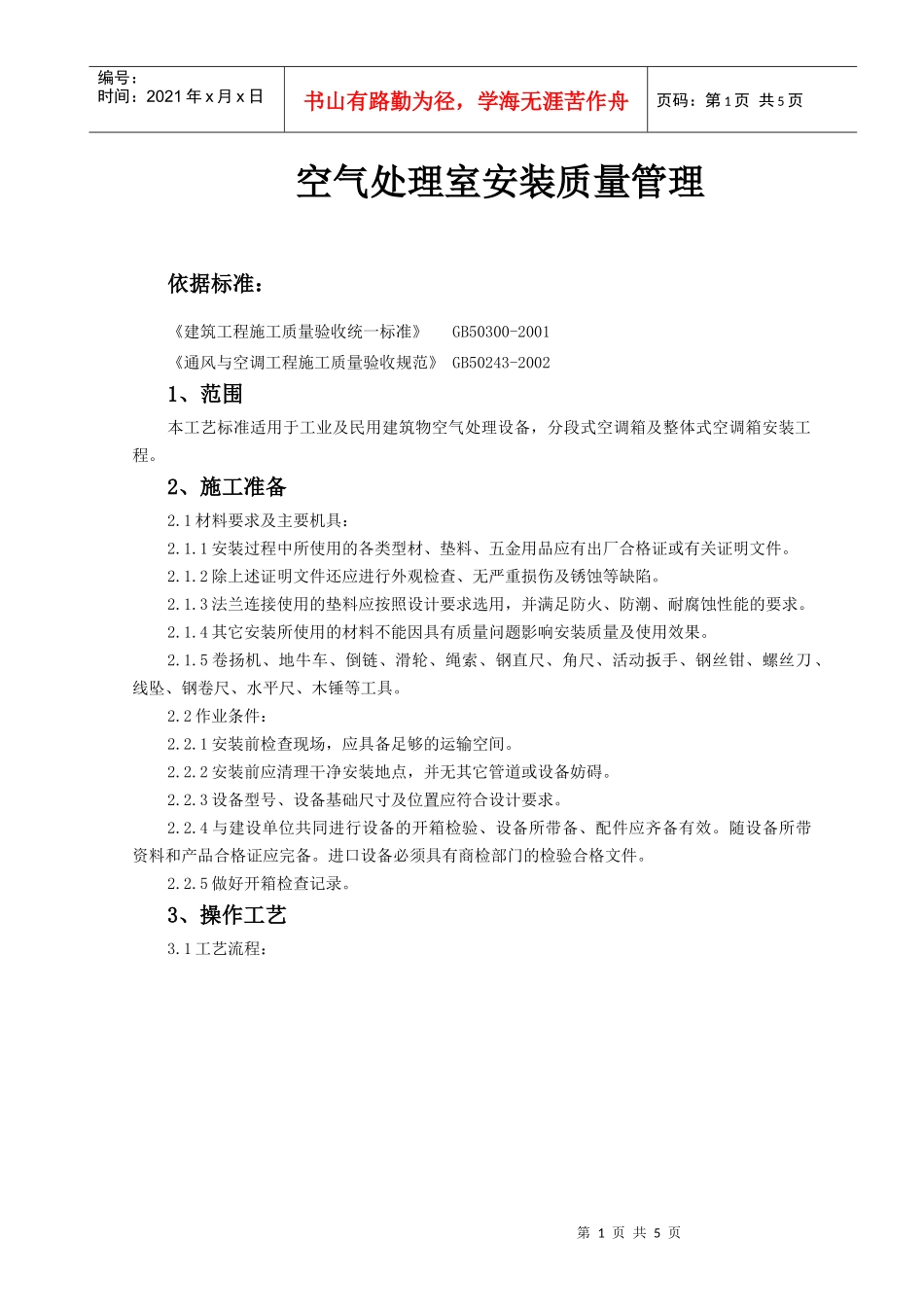

第1页共5页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共5页空气处理室安装质量管理依据标准:《建筑工程施工质量验收统一标准》GB50300-2001《通风与空调工程施工质量验收规范》GB50243-20021、范围本工艺标准适用于工业及民用建筑物空气处理设备,分段式空调箱及整体式空调箱安装工程
2、施工准备2
1材料要求及主要机具:2
1安装过程中所使用的各类型材、垫料、五金用品应有出厂合格证或有关证明文件
2除上述证明文件还应进行外观检查、无严重损伤及锈蚀等缺陷
3法兰连接使用的垫料应按照设计要求选用,并满足防火、防潮、耐腐蚀性能的要求
4其它安装所使用的材料不能因具有质量问题影响安装质量及使用效果
5卷扬机、地牛车、倒链、滑轮、绳索、钢直尺、角尺、活动扳手、钢丝钳、螺丝刀、线坠、钢卷尺、水平尺、木锤等工具
2作业条件:2
1安装前检查现场,应具备足够的运输空间
2安装前应清理干净安装地点,并无其它管道或设备妨碍
3设备型号、设备基础尺寸及位置应符合设计要求
4与建设单位共同进行设备的开箱检验、设备所带备、配件应齐备有效
随设备所带资料和产品合格证应完备
进口设备必须具有商检部门的检验合格文件
5做好开箱检查记录
3、操作工艺3

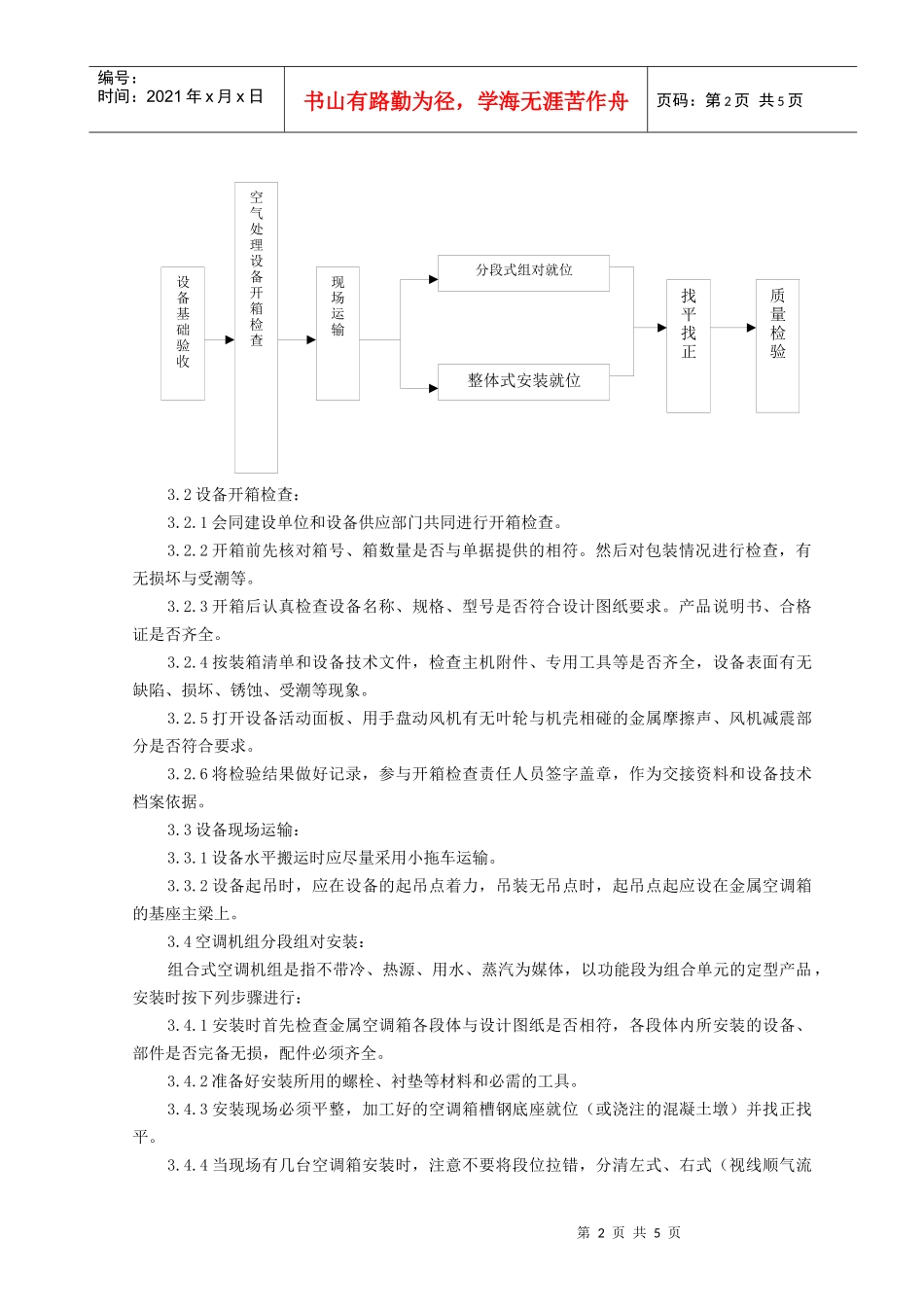

1工艺流程:第2页共5页第1页共5页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共5页3
2设备开箱检查:3
1会同建设单位和设备供应部门共同进行开箱检查
2开箱前先核对箱号、箱数量是否与单据提供的相符
然后对包装情况进行检查,有无损坏与受潮等
3开箱后认真检查设备名称、规格、型号是否符合设计图纸要求
产品说明书、合格证是否齐全
4按装箱清单和设备技术文件,检查主机附件、专用工具等是否齐
