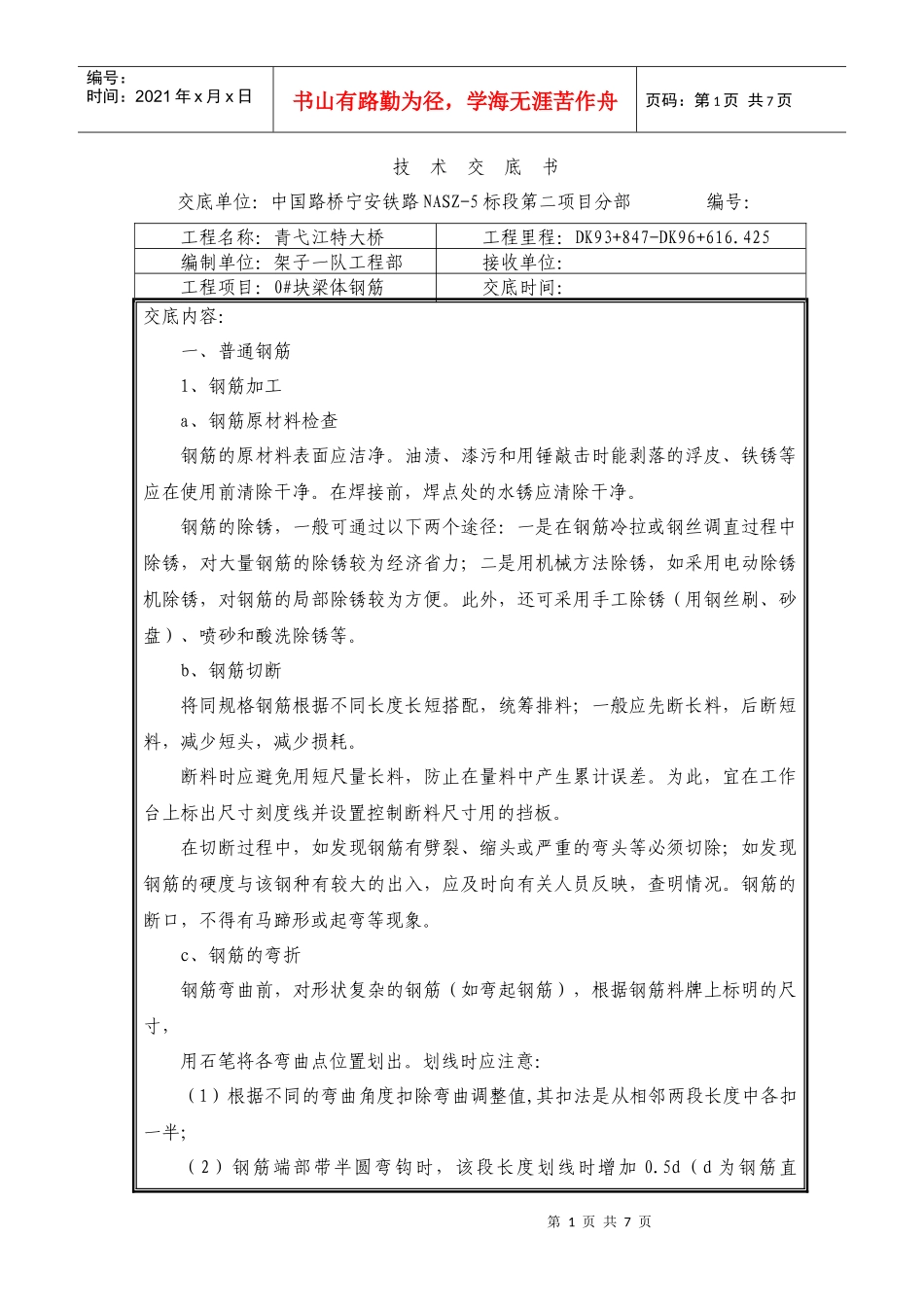

第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共7页技术交底书交底单位:中国路桥宁安铁路NASZ-5标段第二项目分部编号:工程名称:青弋江特大桥工程里程:DK93+847-DK96+616
425编制单位:架子一队工程部接收单位:工程项目:0#块梁体钢筋交底时间:交底内容:一、普通钢筋1、钢筋加工a、钢筋原材料检查钢筋的原材料表面应洁净
油渍、漆污和用锤敲击时能剥落的浮皮、铁锈等应在使用前清除干净
在焊接前,焊点处的水锈应清除干净
钢筋的除锈,一般可通过以下两个途径:一是在钢筋冷拉或钢丝调直过程中除锈,对大量钢筋的除锈较为经济省力;二是用机械方法除锈,如采用电动除锈机除锈,对钢筋的局部除锈较为方便
此外,还可采用手工除锈(用钢丝刷、砂盘)、喷砂和酸洗除锈等
b、钢筋切断将同规格钢筋根据不同长度长短搭配,统筹排料;一般应先断长料,后断短料,减少短头,减少损耗
断料时应避免用短尺量长料,防止在量料中产生累计误差
为此,宜在工作台上标出尺寸刻度线并设置控制断料尺寸用的挡板
在切断过程中,如发现钢筋有劈裂、缩头或严重的弯头等必须切除;如发现钢筋的硬度与该钢种有较大的出入,应及时向有关人员反映,查明情况
钢筋的断口,不得有马蹄形或起弯等现象
c、钢筋的弯折钢筋弯曲前,对形状复杂的钢筋(如弯起钢筋),根据钢筋料牌上标明的尺寸,用石笔将各弯曲点位置划出
划线时应注意:(1)根据不同的弯曲角度扣除弯曲调整值,其扣法是从相邻两段长度中各扣一半;(2)钢筋端部带半圆弯钩时,该段长度划线时增加0
5d(d为钢筋直第2页共7页第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共7页径);(3)划线工作宜从钢筋中线开始向两边进行;两边不对称的钢筋,也可从钢筋一端开始划线,如划到另一端有出入时,则应重新调整

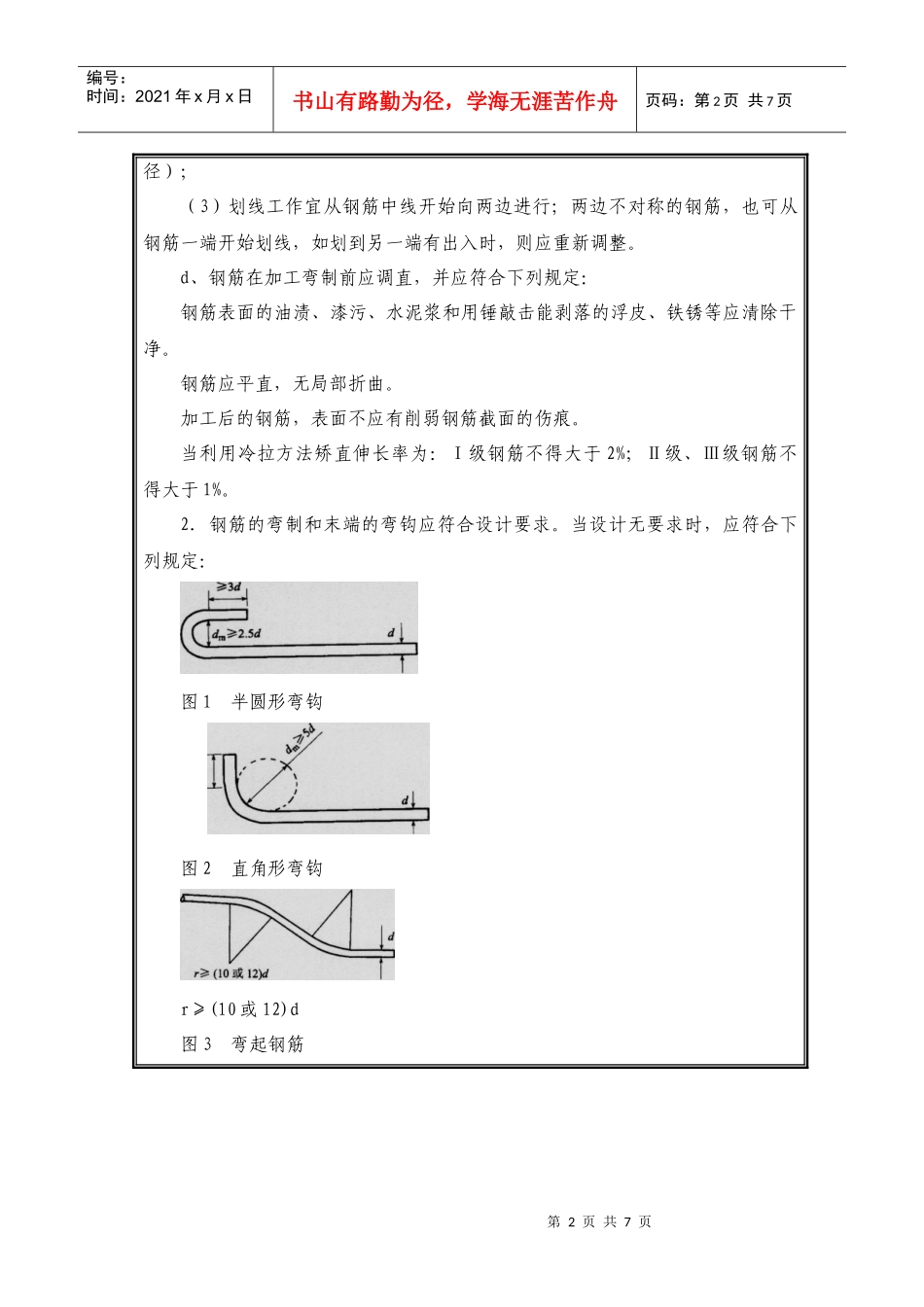

d、钢筋在加工弯制前应
