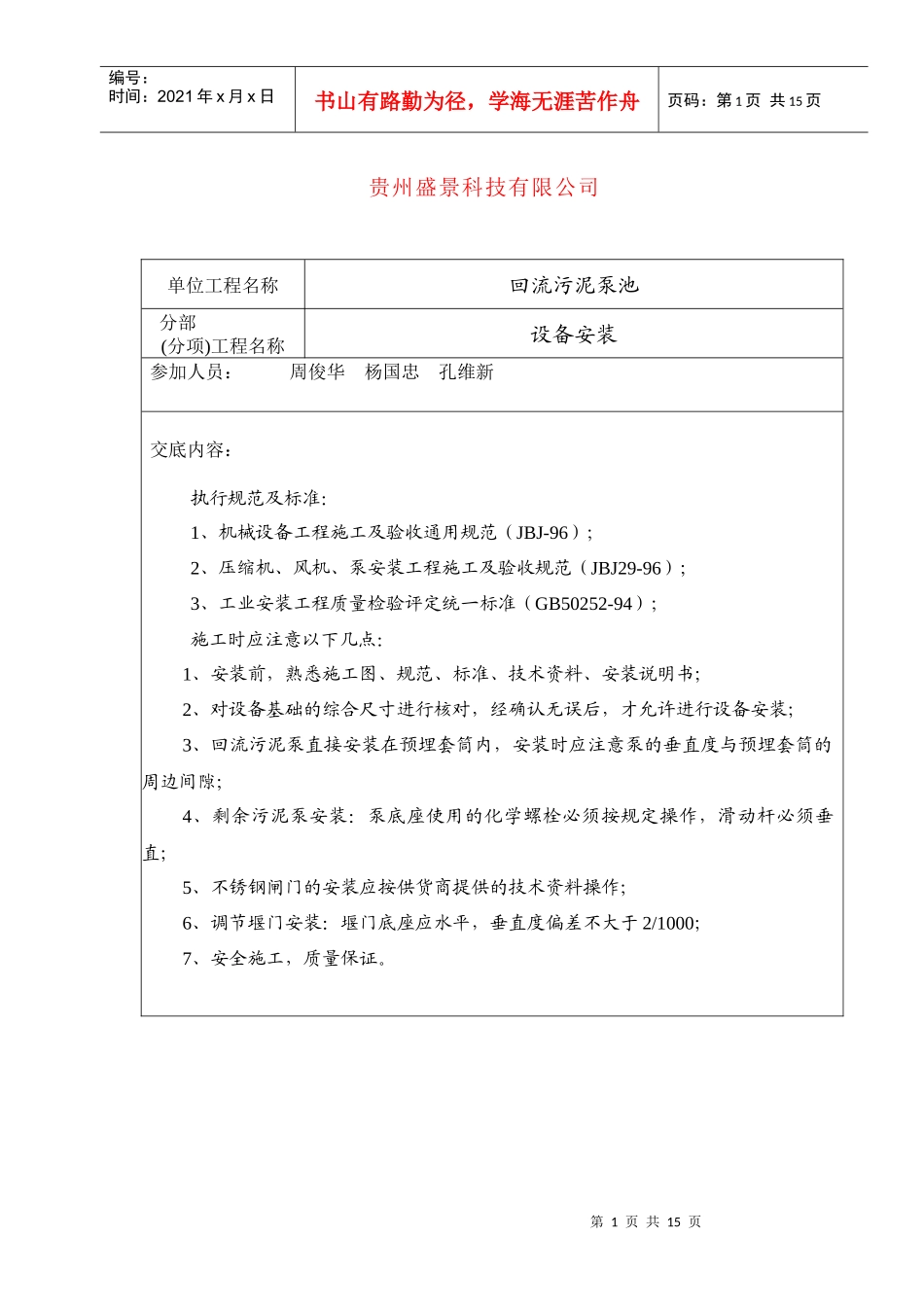

第1页共15页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共15页贵州盛景科技有限公司单位工程名称回流污泥泵池分部(分项)工程名称设备安装参加人员:周俊华杨国忠孔维新交底内容:执行规范及标准:1、机械设备工程施工及验收通用规范(JBJ-96);2、压缩机、风机、泵安装工程施工及验收规范(JBJ29-96);3、工业安装工程质量检验评定统一标准(GB50252-94);施工时应注意以下几点:1、安装前,熟悉施工图、规范、标准、技术资料、安装说明书;2、对设备基础的综合尺寸进行核对,经确认无误后,才允许进行设备安装;3、回流污泥泵直接安装在预埋套筒内,安装时应注意泵的垂直度与预埋套筒的周边间隙;4、剩余污泥泵安装:泵底座使用的化学螺栓必须按规定操作,滑动杆必须垂直;5、不锈钢闸门的安装应按供货商提供的技术资料操作;6、调节堰门安装:堰门底座应水平,垂直度偏差不大于2/1000;7、安全施工,质量保证

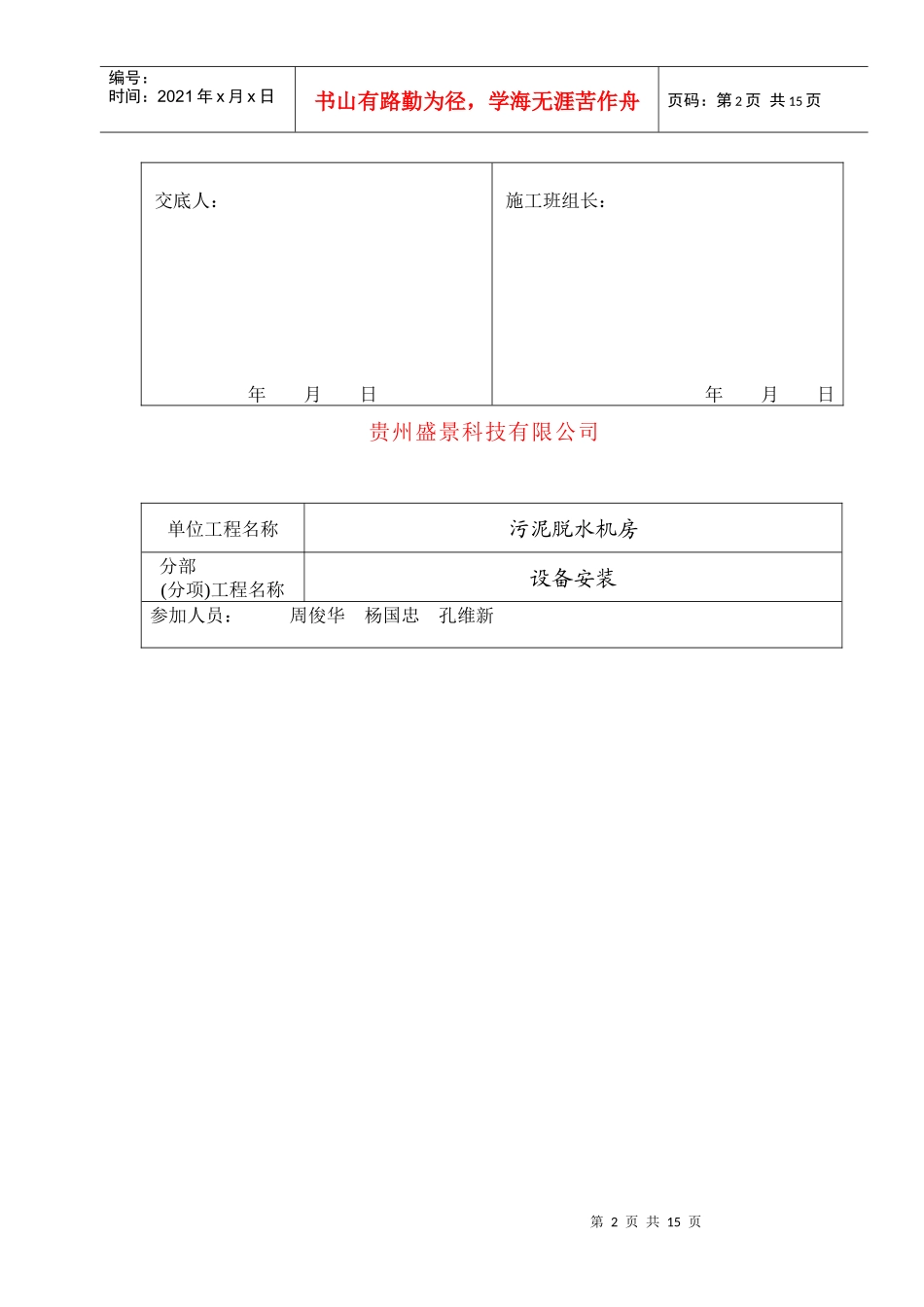

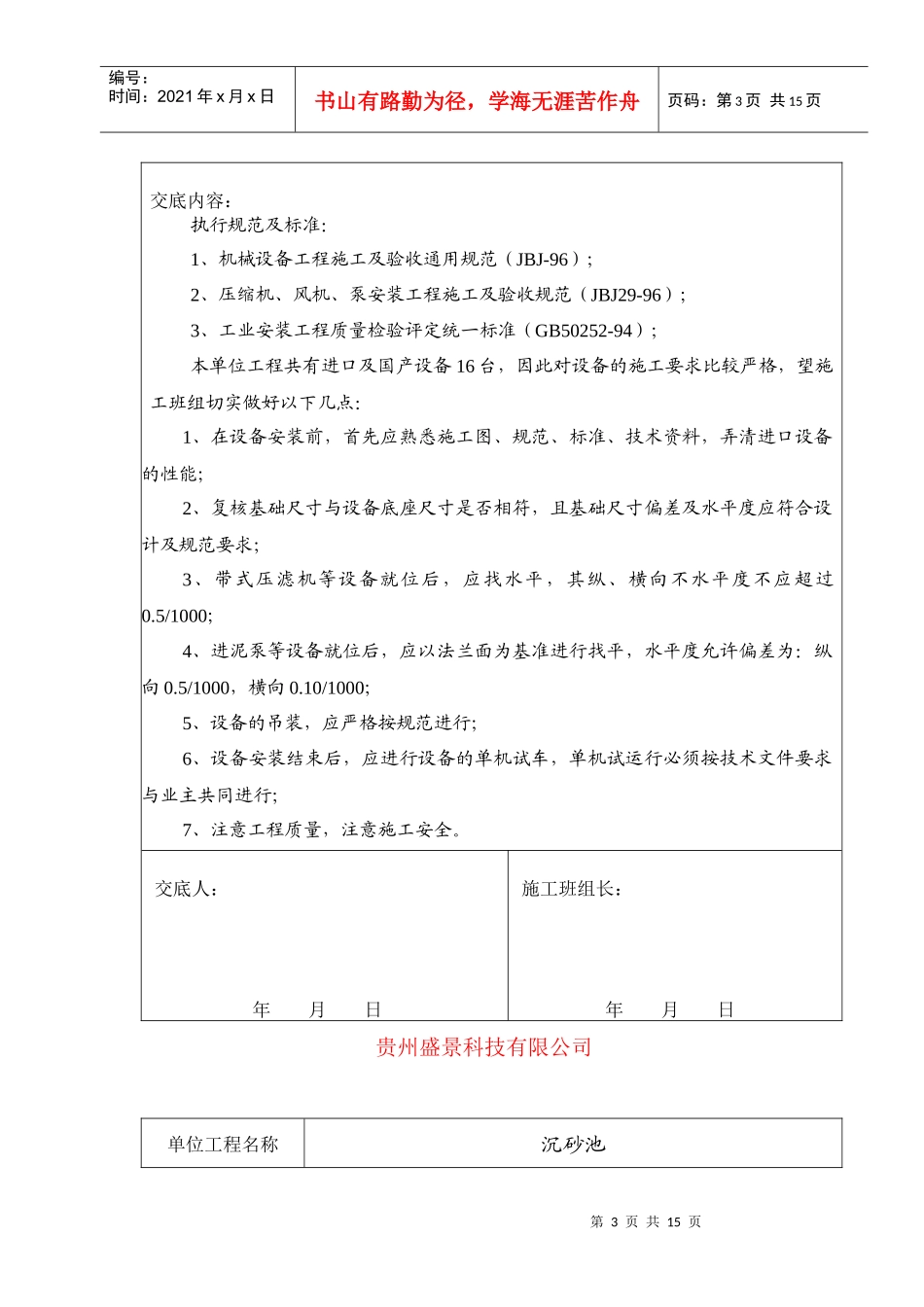

第2页共15页第1页共15页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共15页交底人:年月日施工班组长:年月日贵州盛景科技有限公司单位工程名称污泥脱水机房分部(分项)工程名称设备安装参加人员:周俊华杨国忠孔维新第3页共15页第2页共15页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共15页交底内容:执行规范及标准:1、机械设备工程施工及验收通用规范(JBJ-96);2、压缩机、风机、泵安装工程施工及验收规范(JBJ29-96);3、工业安装工程质量检验评定统一标准(GB50252-94);本单位工程共有进口及国产设备16台,因此对设备的施工要求比较严格,望施工班组切实做好以下几点:1、在设备安装前,首先应熟悉施工图、规范、标准、技术资料,弄清进口设备的性能;2、复核基础尺寸与设备底座尺寸是否相符,
