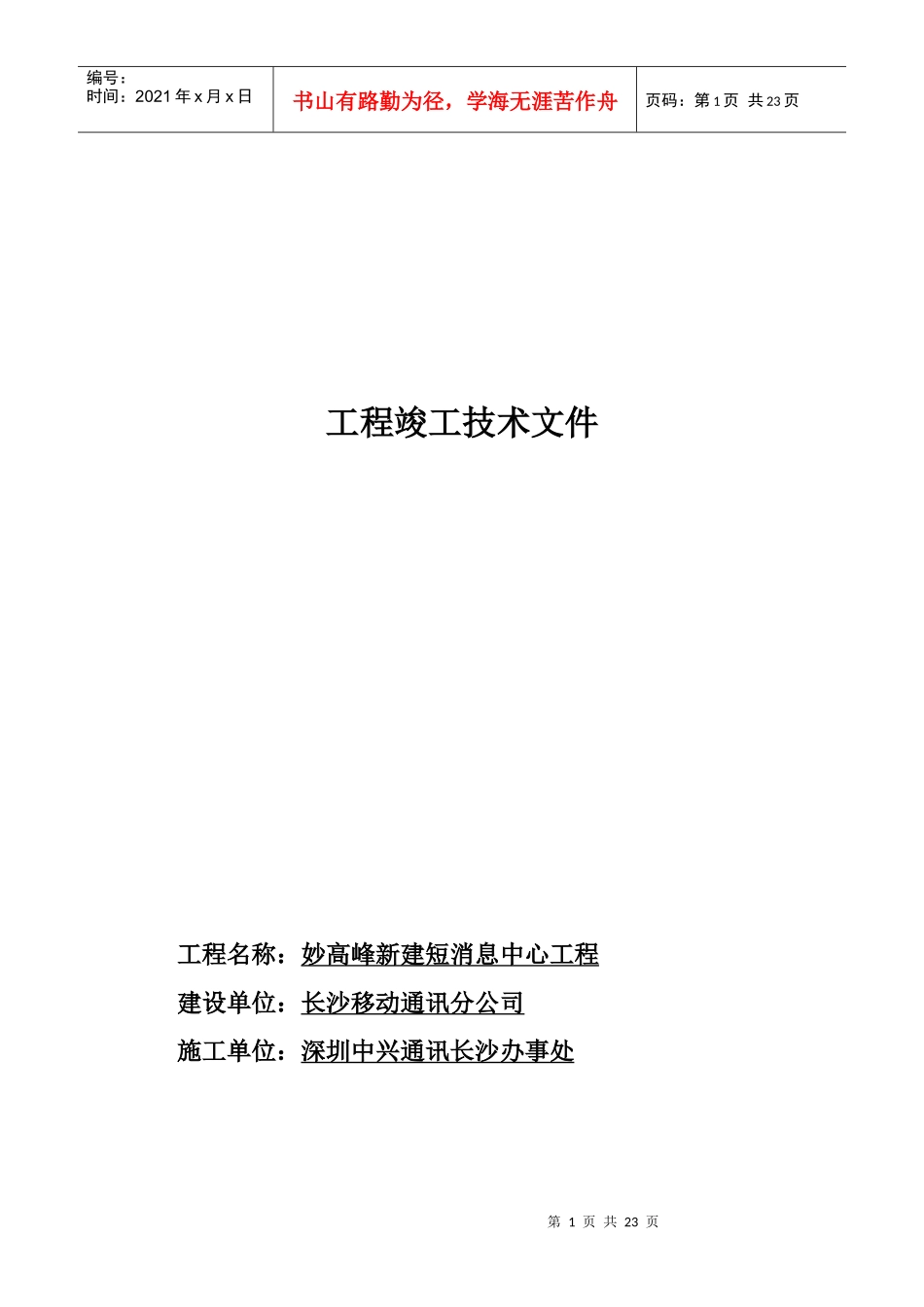

第1页共23页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共23页工程竣工技术文件工程名称:妙高峰新建短消息中心工程建设单位:长沙移动通讯分公司施工单位:深圳中兴通讯长沙办事处第2页共23页第1页共23页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共23页目录1.工程开工记录2.工程说明3.系统配置4.组网结构5.网络配置6.工程变更记录7.重大事故记录第3页共23页第2页共23页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共23页8.工程竣工验收记录9.工程项目验收签证工程开工记录工程名称妙高峰新建短建设地点长沙市妙高峰8第4页共23页第3页共23页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共23页消息中心工程楼机房建设单位长沙移动通信分公司施工单位深圳中兴通讯长沙办事处主要内容:(1)9月23日-9月25日,东风路扩容短信系统硬件安装,传输和电源和服务器安装

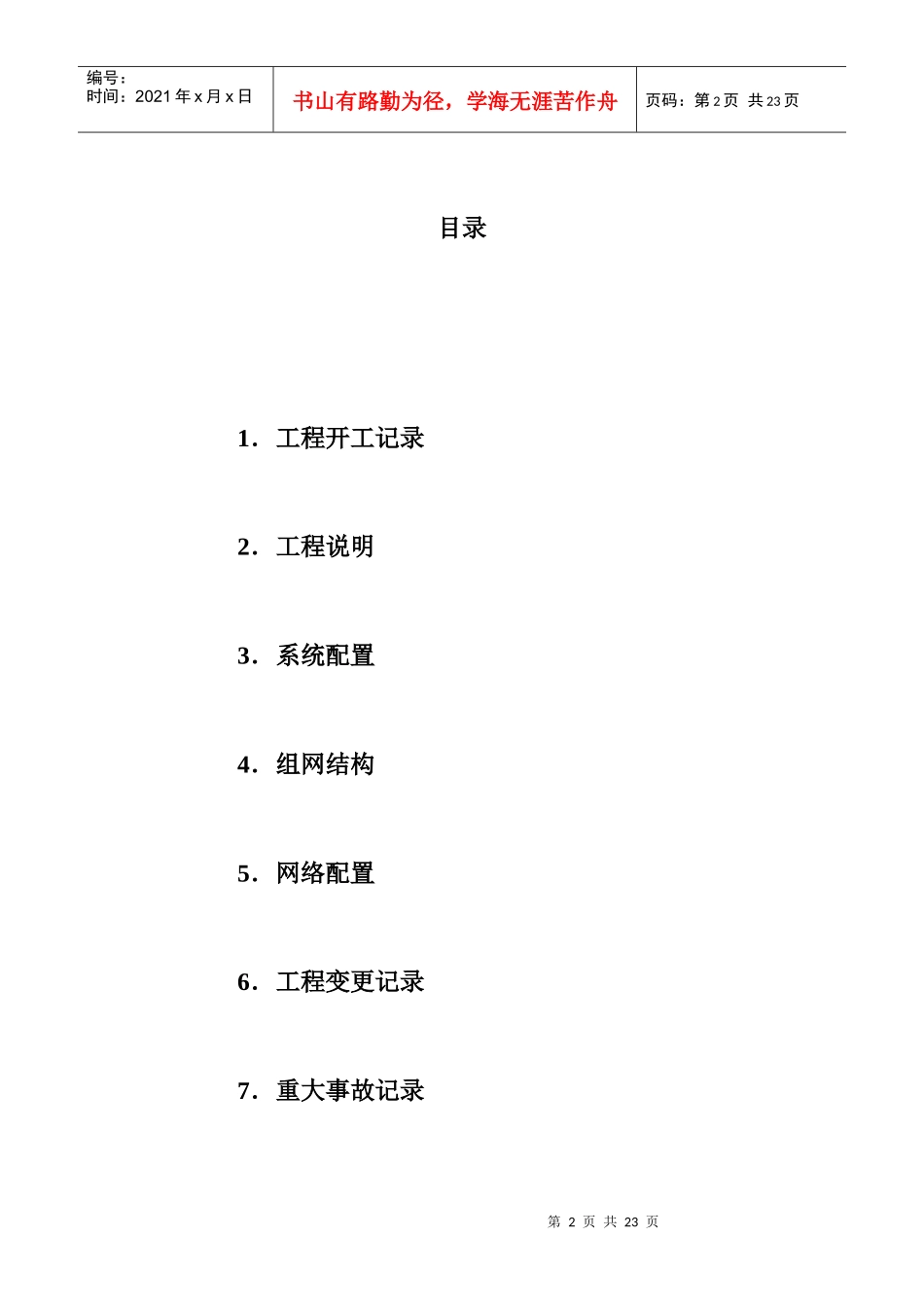

(2)9月26日-9月30日,新建短信中心IBMB80服务器硬件安装

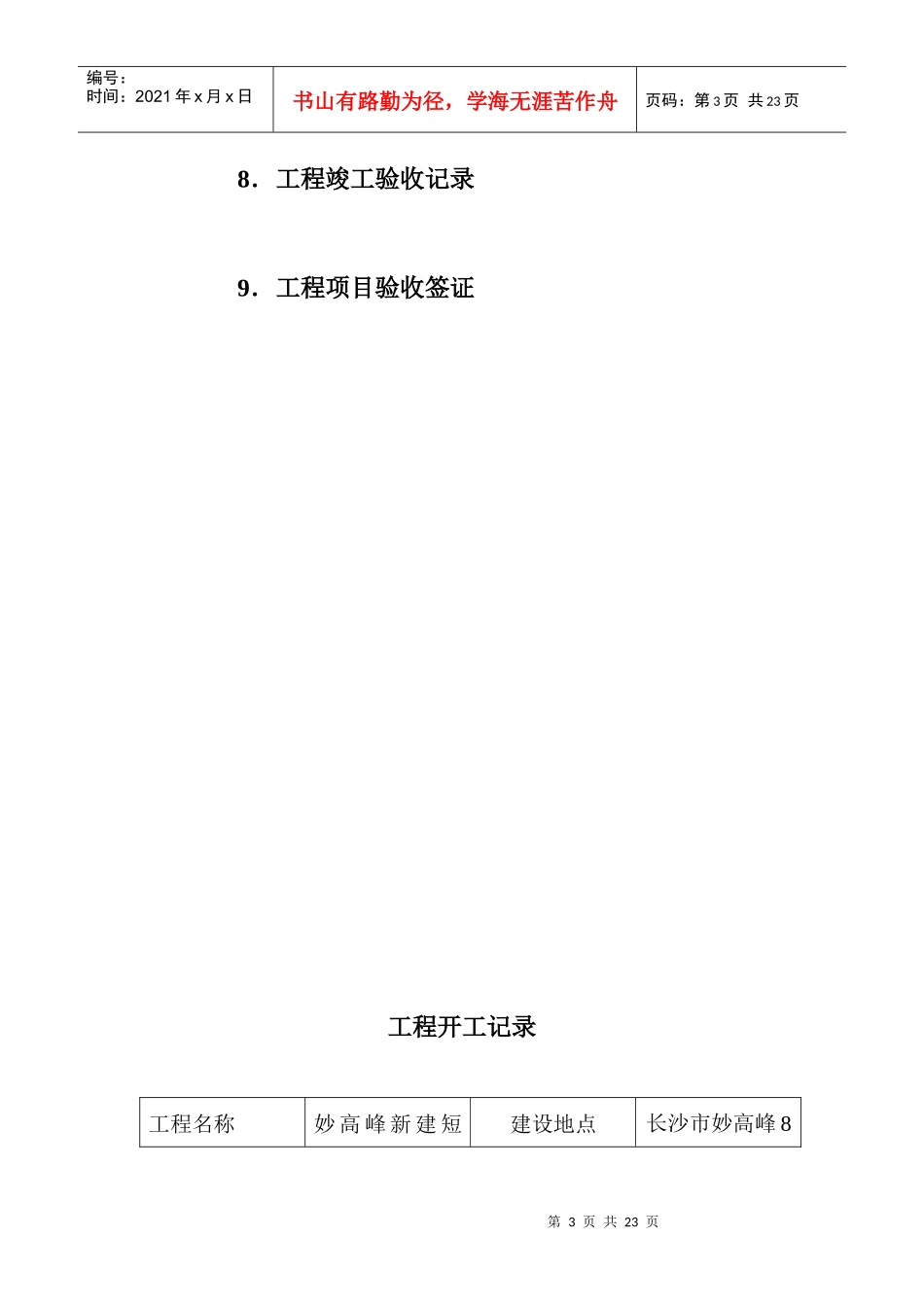

处理短信中心收外地神州行用户攻击以及目的用户表满等问题,进行重大节日节前检查
讨论有关新建短信和老短信系统之间的业务分配方案
(3)10月1日-10月7日,进行新建短信中心的交换机架硬件安装上电和软件设置
服务器安装(包括129操作维护服务器,130计费双机系统,140、143业务处理机两个双机系统,160SMPP代理服务器等)、基本数据配置,模块内部调试
原计划11月6日开始调试信令链路,但传输不到位无法调试
(4)10月8日—10月14日,调试防火墙PIX和路由器,安装Oracle数据库系统
对130计费服务器磁盘阵列损坏进行报修处理
信令链路调测
(5)10月15日-10月20日,调通点对点短消息,进行系统的功能测试,完成业务功
