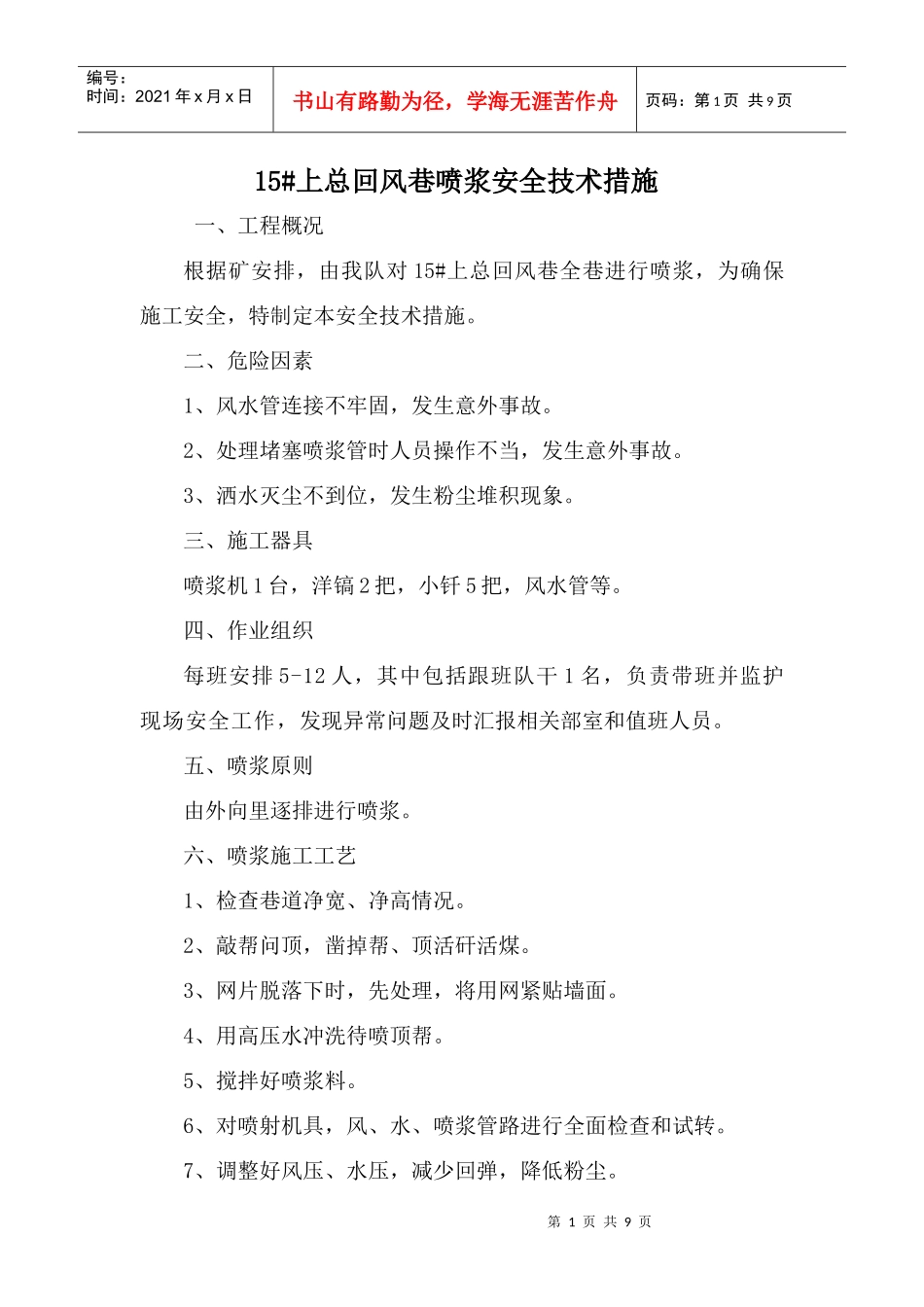

第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共9页15#上总回风巷喷浆安全技术措施一、工程概况根据矿安排,由我队对15#上总回风巷全巷进行喷浆,为确保施工安全,特制定本安全技术措施
二、危险因素1、风水管连接不牢固,发生意外事故
2、处理堵塞喷浆管时人员操作不当,发生意外事故
3、洒水灭尘不到位,发生粉尘堆积现象
三、施工器具喷浆机1台,洋镐2把,小钎5把,风水管等
四、作业组织每班安排5-12人,其中包括跟班队干1名,负责带班并监护现场安全工作,发现异常问题及时汇报相关部室和值班人员
五、喷浆原则由外向里逐排进行喷浆
六、喷浆施工工艺1、检查巷道净宽、净高情况
2、敲帮问顶,凿掉帮、顶活矸活煤
3、网片脱落下时,先处理,将用网紧贴墙面
4、用高压水冲洗待喷顶帮
5、搅拌好喷浆料
6、对喷射机具,风、水、喷浆管路进行全面检查和试转
7、调整好风压、水压,减少回弹,降低粉尘
第2页共9页第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共9页8、进行喷浆
9、喷嘴与面保持1m左右的距离,尽量垂直于喷面
10、喷浆时要分段进行,每段长1
0m,在一段中按一定顺序进行,先上后下,先凹后凸,自上而下先裂缝后表面
11、喷浆机启动时,要先开风,后开水,最后送料,停止时,先停料,最后关水停风
12、喷头操作要先开水后开风,及时调整水灰比,墙部喷射顺序先喷顶,后喷帮,由上各下呈螺旋轨迹移动,螺旋轨迹的直径为0
3m,一圈压一圈,对一些凹凸不平的墙面,应先凹后凸,自上而下分段喷射
13、喷射完毕,验收检查,发现问题及时处理
七、喷浆工程质量要求1、喷浆厚度不低于100mm,覆盖全巷道,无煤体露出,无空洞裂缝,喷浆后无瓦斯渗出
2、表面质量必须平整严实,墙基无裸露,穿裙现象
3、砼标号不低于200#
