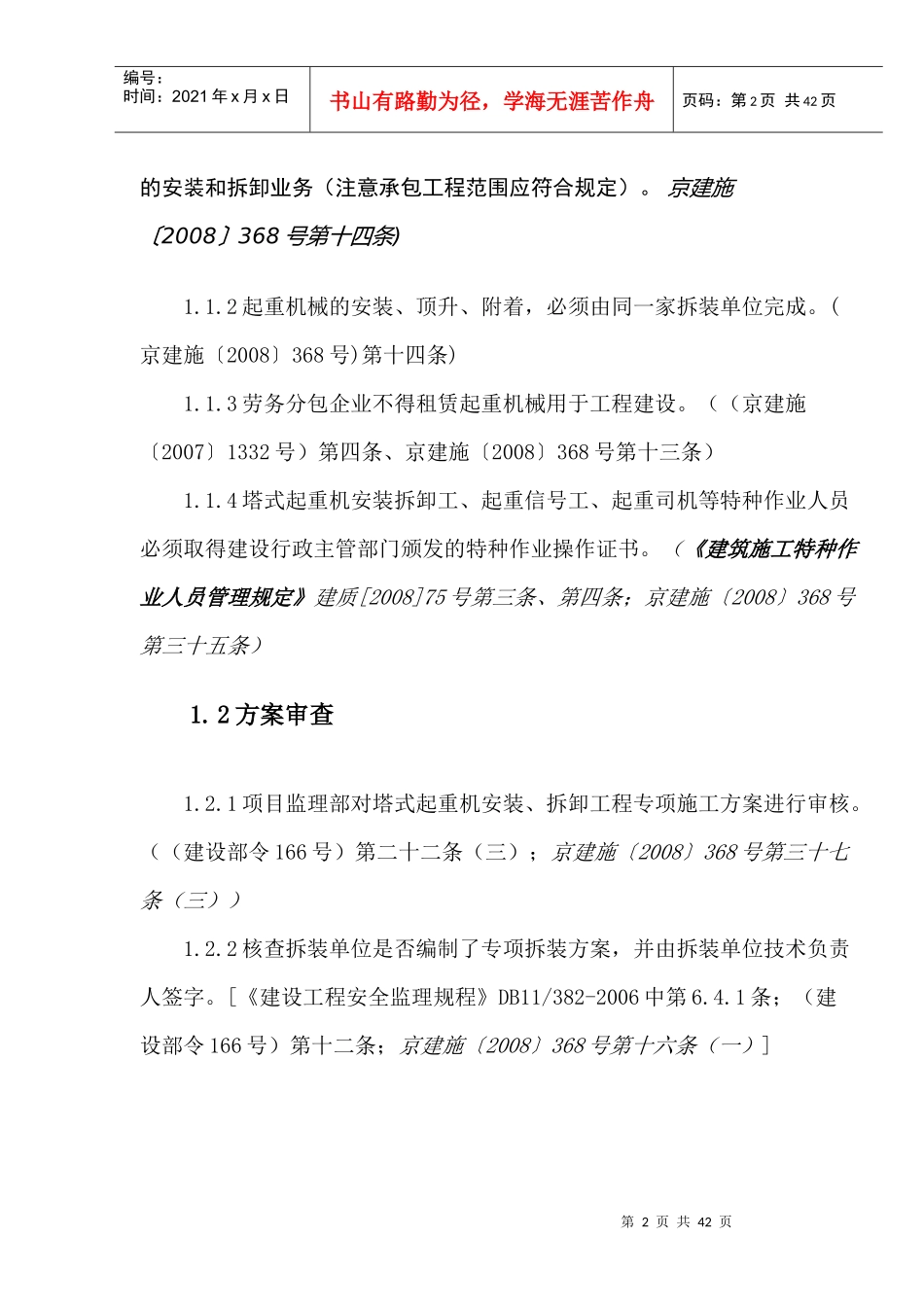

第1页共42页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共42页编制安全监理实施细则作业指导书----施工起重机械(2008年第二版)本作业指导书指的施工起重机械主要包括塔式起重机、施工升降机、高处作业吊篮、物料提升机等施工机械。(《建设工程安全监理规程》条文说明第6.4节)1塔式起重机1.1资质、资格审查审核建筑起重机械拆装单位、使用单位的资质证书、安全生产许可证和特种作业人员的特种作业操作资格证书。(《建筑起重机械安全监督管理规定》(建设部令166号)第二十二条(二)):1.1.1塔式起重机的拆装单位必须依法取得建设行政主管部门颁发的“起重设备安装工程专业承包企业资质”和安全生产许可证,方可从事相应第2页共42页第1页共42页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共42页的安装和拆卸业务(注意承包工程范围应符合规定)。京建施〔2008〕368号第十四条)1.1.2起重机械的安装、顶升、附着,必须由同一家拆装单位完成。(京建施〔2008〕368号)第十四条)1.1.3劳务分包企业不得租赁起重机械用于工程建设。((京建施〔2007〕1332号)第四条、京建施〔2008〕368号第十三条)1.1.4塔式起重机安装拆卸工、起重信号工、起重司机等特种作业人员必须取得建设行政主管部门颁发的特种作业操作证书。(《建筑施工特种作业人员管理规定》建质[2008]75号第三条、第四条;京建施〔2008〕368号第三十五条)1.2方案审查1.2.1项目监理部对塔式起重机安装、拆卸工程专项施工方案进行审核。((建设部令166号)第二十二条(三);京建施〔2008〕368号第三十七条(三))1.2.2核查拆装单位是否编制了专项拆装方案,并由拆装单位技术负责人签字。[《建设工程安全监理规程》DB11/382-2006中第6.4.1条;(建设部令166号)第十二条;京建施〔2008〕368号第十六条(一)]第3页共42页第2页共42页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共42页因场地环境影响塔式起重机易装难拆的现场,安装拆除方案必须同时制定。(《建设工程施工现场安全防护、场容卫生、环境保护及保卫消防标准》(DBJ01-83-2003)的1.10.6要求)1.2.3群塔作业方案:如施工现场使用2台及2台以上的塔式起重机时,施工总承包单位应负责组织编写《群塔作业方案》。(DB11/383-2006第7.8.3条)总承包单位应根据方案要求,合理布置塔式起重机的位置,确保各相邻塔式起重机之间的安全距离,并绘制平面布置图。《建设工程施工现场安全资料管理规程第》7.8.3条)群塔作业方案中,应保证处于低位的塔式起重机臂架端部与相邻塔式起重机塔身之间至少有2m的距离,配备固定的信号指挥和相对固定的挂钩人员.(《建设施工现场安全防护、场容卫生、环境保护及消防标准》DBJ01-83-2003中第1.10.9条)1.2.4审核拆装单位和施工总承包单位制定的《安全事故应急救援预案》。[(京建施〔2008〕593号)第五条;《建设工程安全监理规程》(DB11/382-2006)中第4.2.1(5)条]1.2.5不同施工总承包单位在同一施工现场使用多台塔式起重机作业时,建设单位应当协调组织制定防止塔式起重机相互碰撞的安全措施。[(京建施〔2008〕368号)第三十一条]第4页共42页第3页共42页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共42页1.3塔式起重机进场安装、拆除报审验收程序1.3.1塔式起重机安装前,项目监理部应对施工单位报送的《施工现场起重机械拆装报审表》(京建施〔2008〕368号)文件附件2用表,表AQ-B2-2已经作废)及所附资料进行程序性核查,并核对原件,合格后在《施工现场起重机械拆装报审表》上签字、盖章:(《建设工程安全监理规程》7.2.1;京建施〔2008〕368号第十六条(五);京建施〔2008〕593号第五条)所附资料包括:(1)安装单位的资质证书及安全生产许可证;(2)专项安装方案及群塔作业施工方案、安全事故应急救援预案;(3)产权单位注册地所在区县建委或建设局颁发的“北京市起重机械登记编号”;(4)塔式起重机安装拆卸工、建筑起重信号工、建筑起重机械司机等特殊工种操作人员操作资格证书复印件及《特种作业人员登记表》(...
