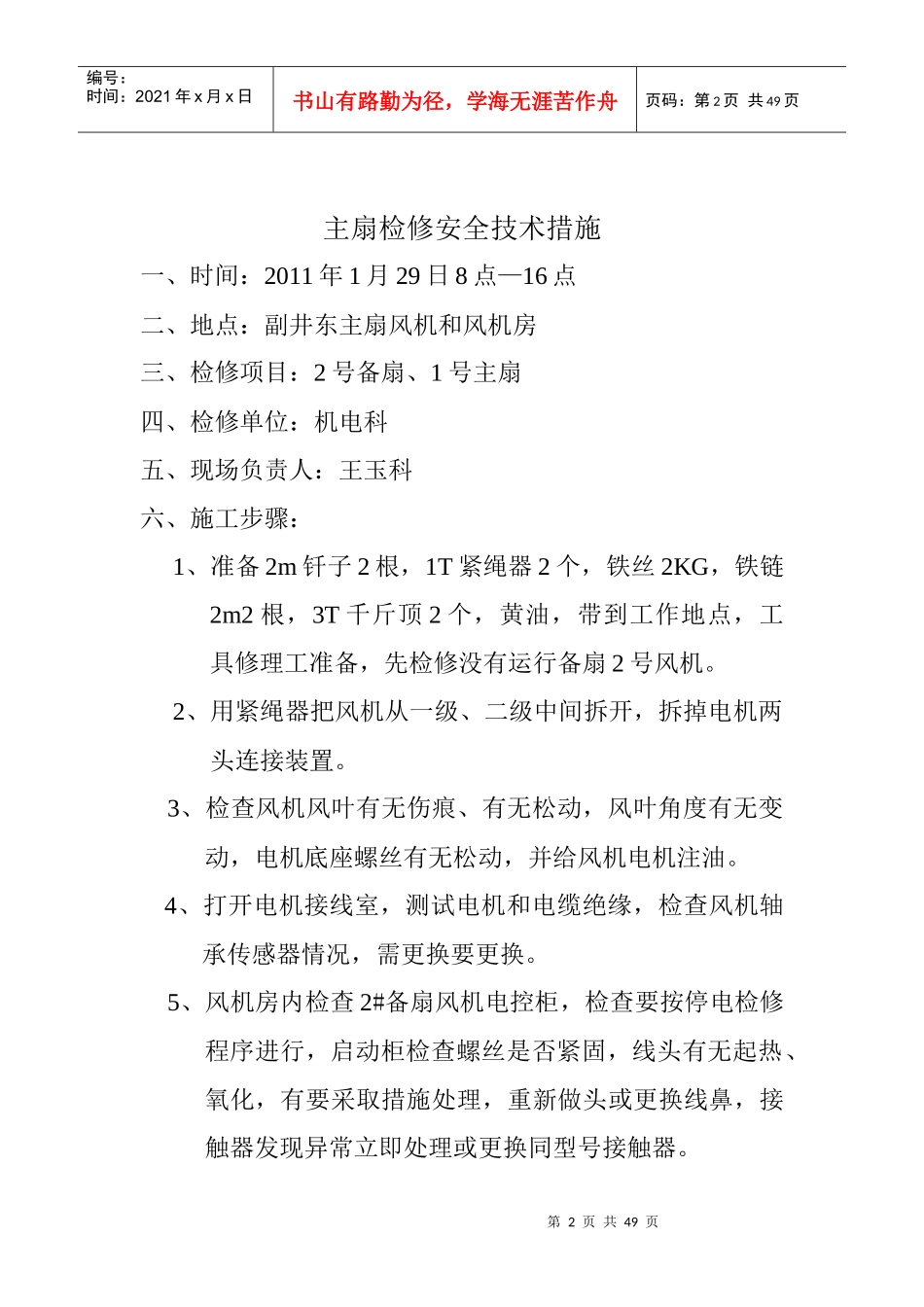

第1页共49页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共49页主扇检修安全技术措施2011年1月5日第2页共49页第1页共49页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共49页主扇检修安全技术措施一、时间:2011年1月29日8点—16点二、地点:副井东主扇风机和风机房三、检修项目:2号备扇、1号主扇四、检修单位:机电科五、现场负责人:王玉科六、施工步骤:1、准备2m钎子2根,1T紧绳器2个,铁丝2KG,铁链2m2根,3T千斤顶2个,黄油,带到工作地点,工具修理工准备,先检修没有运行备扇2号风机
2、用紧绳器把风机从一级、二级中间拆开,拆掉电机两头连接装置
3、检查风机风叶有无伤痕、有无松动,风叶角度有无变动,电机底座螺丝有无松动,并给风机电机注油
4、打开电机接线室,测试电机和电缆绝缘,检查风机轴承传感器情况,需更换要更换
5、风机房内检查2#备扇风机电控柜,检查要按停电检修程序进行,启动柜检查螺丝是否紧固,线头有无起热、氧化,有要采取措施处理,重新做头或更换线鼻,接触器发现异常立即处理或更换同型号接触器

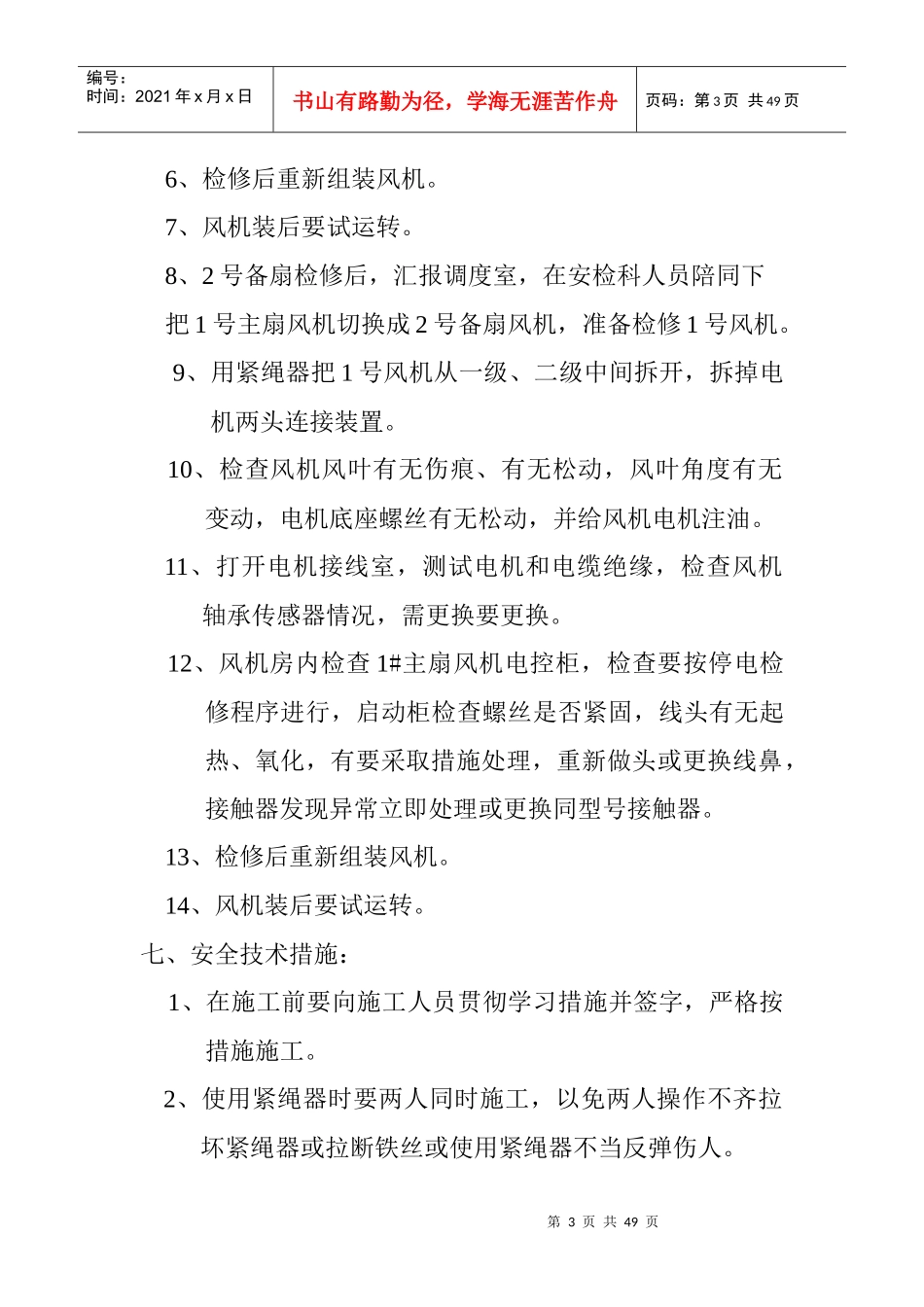

第3页共49页第2页共49页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共49页6、检修后重新组装风机
7、风机装后要试运转
8、2号备扇检修后,汇报调度室,在安检科人员陪同下把1号主扇风机切换成2号备扇风机,准备检修1号风机
9、用紧绳器把1号风机从一级、二级中间拆开,拆掉电机两头连接装置
10、检查风机风叶有无伤痕、有无松动,风叶角度有无变动,电机底座螺丝有无松动,并给风机电机注油
11、打开电机接线室,测试电机和电缆绝缘,检查风机轴承传感器情况,需更换要更换
12、风机房内检查1#主扇风机电控柜,检查要按停电检修程序进行,启动柜检查螺丝是否紧固,线头有无起热、氧化,有要采取
