自检、互检质量检查记录2007年05月09日施工班组长:检查人:自检、互检质量检查记录年月日施工班组长:检查人:工程项目或名称采油二厂803输油管道工程检查内容及部位九区输油管道至803站质量标准及要求SY4200-2007质量检查实况记录1、检查管沟开挖质量,符合设计要求
存在问题的处理意见工程项目或名称采油二厂集输管线大修改造工程检查内容及部位7302注水干线质量标准及要求SY4200-2007质量检查实况记录1、管线组对、焊接
存在问题的处理意见1、管线组对直线度不够,组对焊缝间隙小,容易形成缺陷
2、管线组对直,焊缝间隙合适
自检、互检质量检查记录年月日施工班组长:检查人:自检、互检质量检查记录年月日工程项目或名称采油二厂803输油管道工程检查内容及部位九区输油管道至803站质量标准及要求SY4200-2007质量检查实况记录管线试压符合规范要求,试压合格

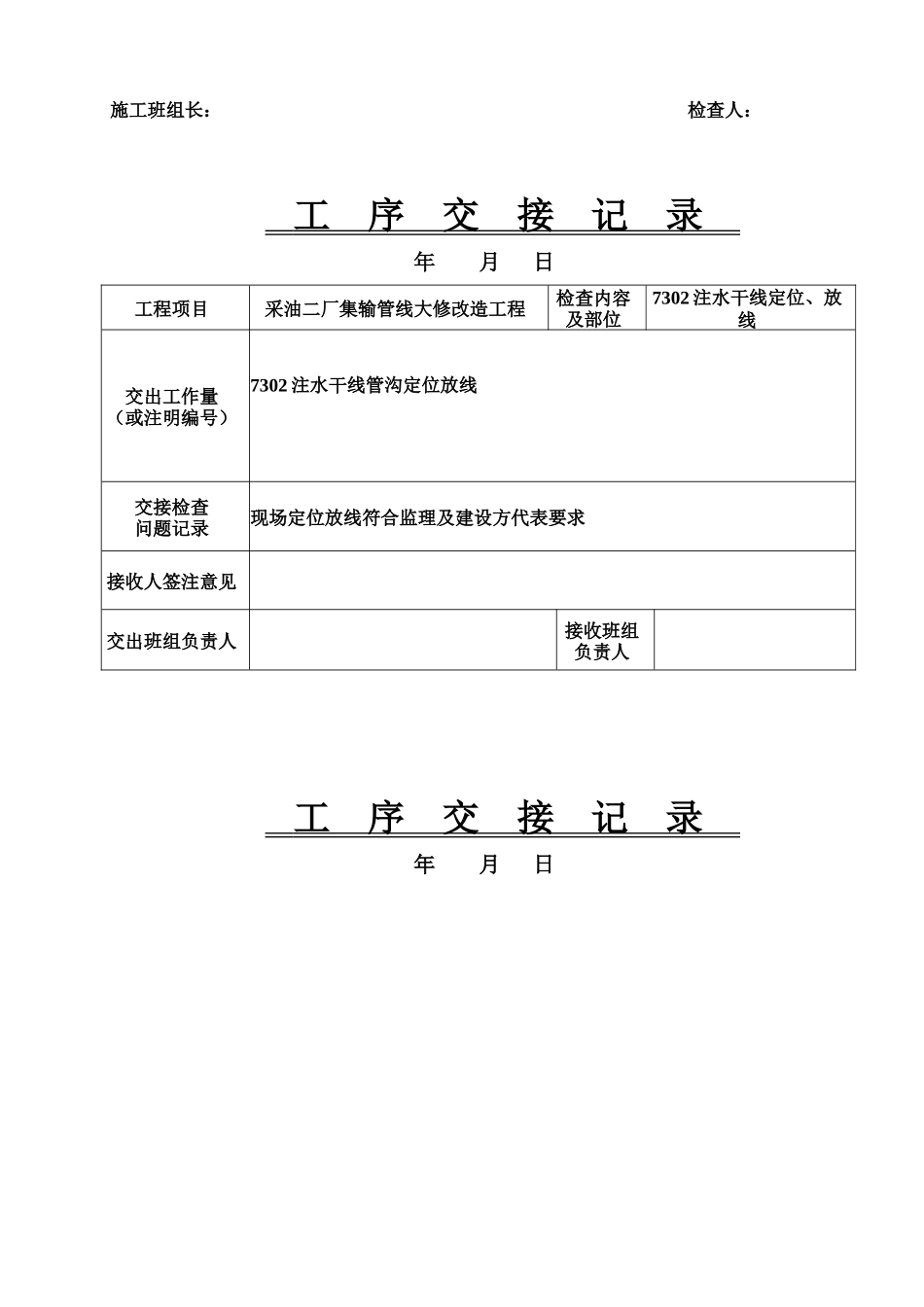

存在问题的处理意见工程项目或名称采油二厂集输管线大修改造工程检查内容及部位7302注水干线质量标准及要求SY4200-2007质量检查实况记录存在问题的处理意见施工班组长:检查人:工序交接记录年月日工序交接记录年月日工程项目采油二厂集输管线大修改造工程检查内容及部位7302注水干线定位、放线交出工作量(或注明编号)7302注水干线管沟定位放线交接检查问题记录现场定位放线符合监理及建设方代表要求接收人签注意见交出班组负责人接收班组负责人工序交接记录年月日工序交接记录年月日工程项目采油二厂集输管线大修改造工程检查内容及部位7302注水干线管沟开挖交出工作量(或注明编号)7302注水干线管线土方开挖:宽1
1*长3080*深1
8m;交接检查问题记录开挖质量、位置、尺寸符合设计图纸及安全操作规程要求,可进行下道工序:管线拉运组焊接收人签注意见交出班组负责人接收班组负责人工程项目采油二厂集输管线大修改造工程检查内容及部位
