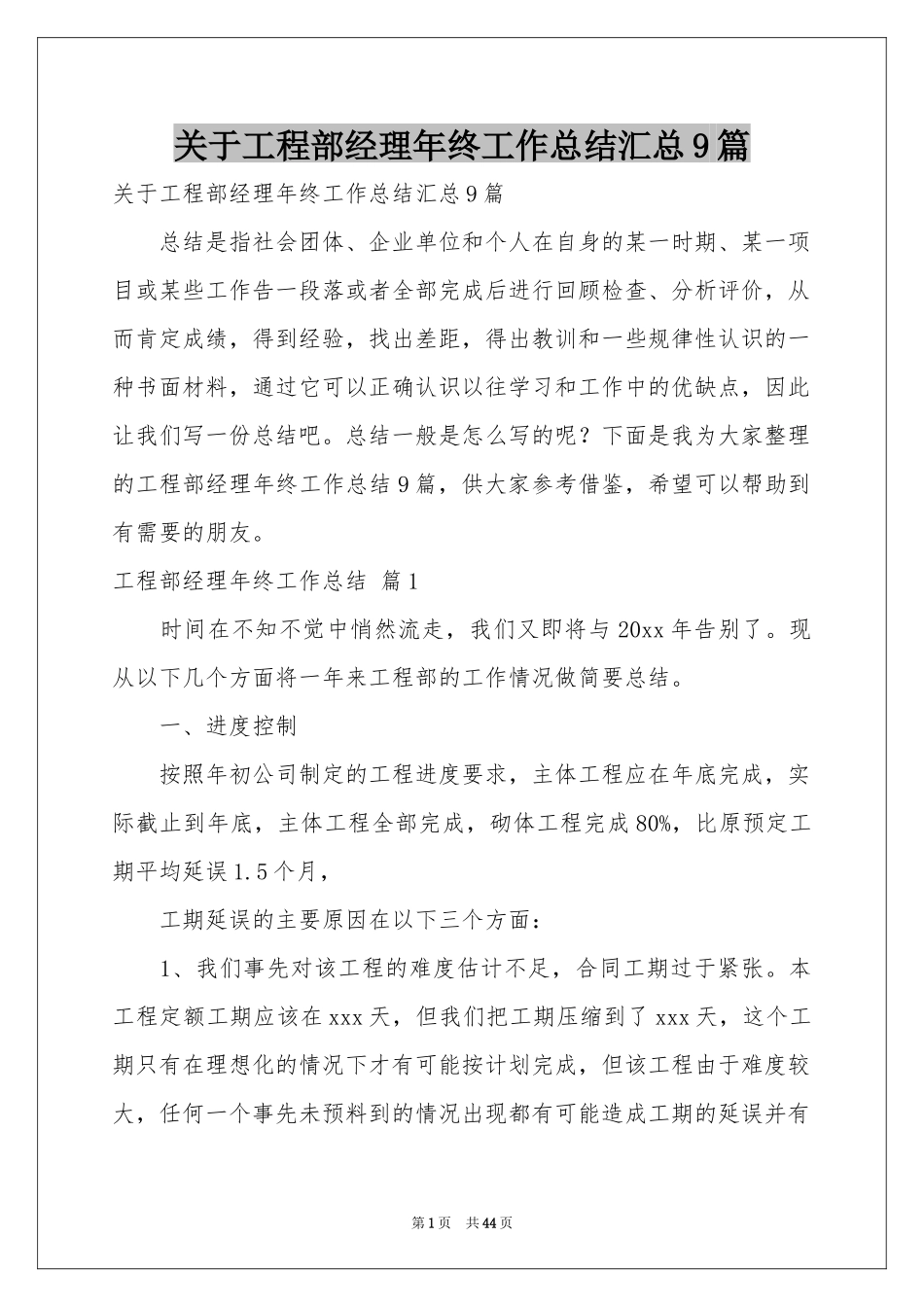

关于工程部经理年终工作总结汇总9篇关于工程部经理年终工作总结汇总9篇总结是指社会团体、企业单位和个人在自身的某一时期、某一项目或某些工作告一段落或者全部完成后进行回顾检查、分析评价,从而肯定成绩,得到经验,找出差距,得出教训和一些规律性认识的一种书面材料,通过它可以正确认识以往学习和工作中的优缺点,因此让我们写一份总结吧
总结一般是怎么写的呢
下面是我为大家整理的工程部经理年终工作总结9篇,供大家参考借鉴,希望可以帮助到有需要的朋友
工程部经理年终工作总结篇1时间在不知不觉中悄然流走,我们又即将与20xx年告别了
现从以下几个方面将一年来工程部的工作情况做简要总结
一、进度控制按照年初公司制定的工程进度要求,主体工程应在年底完成,实际截止到年底,主体工程全部完成,砌体工程完成80%,比原预定工期平均延误1
5个月,工期延误的主要原因在以下三个方面:1、我们事先对该工程的难度估计不足,合同工期过于紧张
本工程定额工期应该在xxx天,但我们把工期压缩到了xxx天,这个工期只有在理想化的情况下才有可能按计划完成,但该工程由于难度较大,任何一个事先未预料到的情况出现都有可能造成工期的延误并有第1页共44页可能产生连锁反应
2、我们事先对施工单位的实际实力(包括资金实力和管理实力)估计不足
两家施工单位都属于承包责任制,施工单位收取承包人的管理费用,工程的资金投入和管理人员的配置由承包人负责,施工单位不给承包人任何资金支持和人员支持,同时也缺乏必要的管理方面的支持,存在以包代管现象
制约工期的主要原因在于施工单位的资金和管理方面
资金实力的不足导致材料、设备经常供应不上,工地经常出现停工待料现象,停工待料又经常造成施工人员的流失,劳动力的严重缺乏造成了工程进度严重拖延

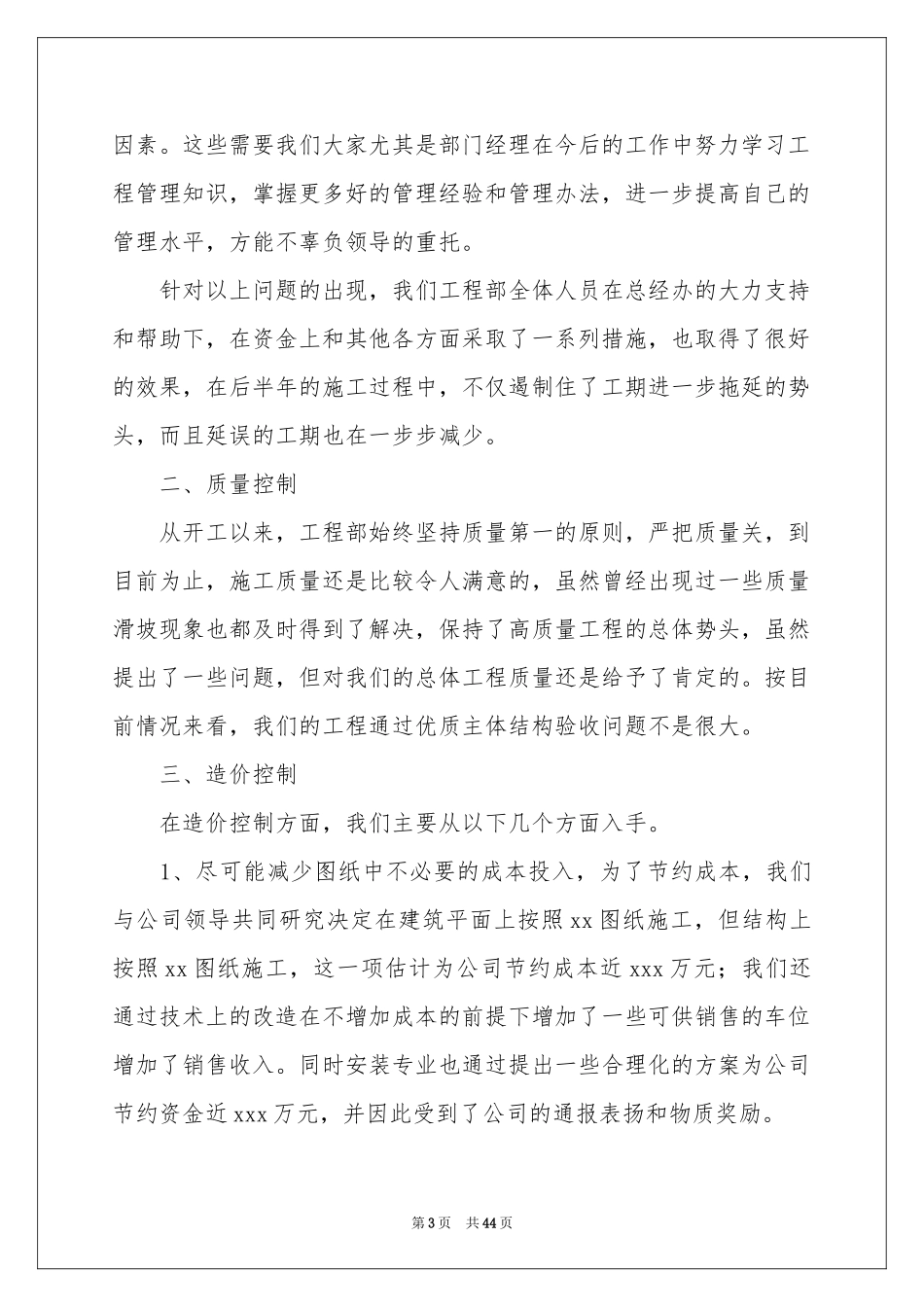

在管理方面,一方面管理人员责任心和素质达不到应有要求,另一方面由于劳务层分包层次过多,工班分组过细,无法形成流水作业
