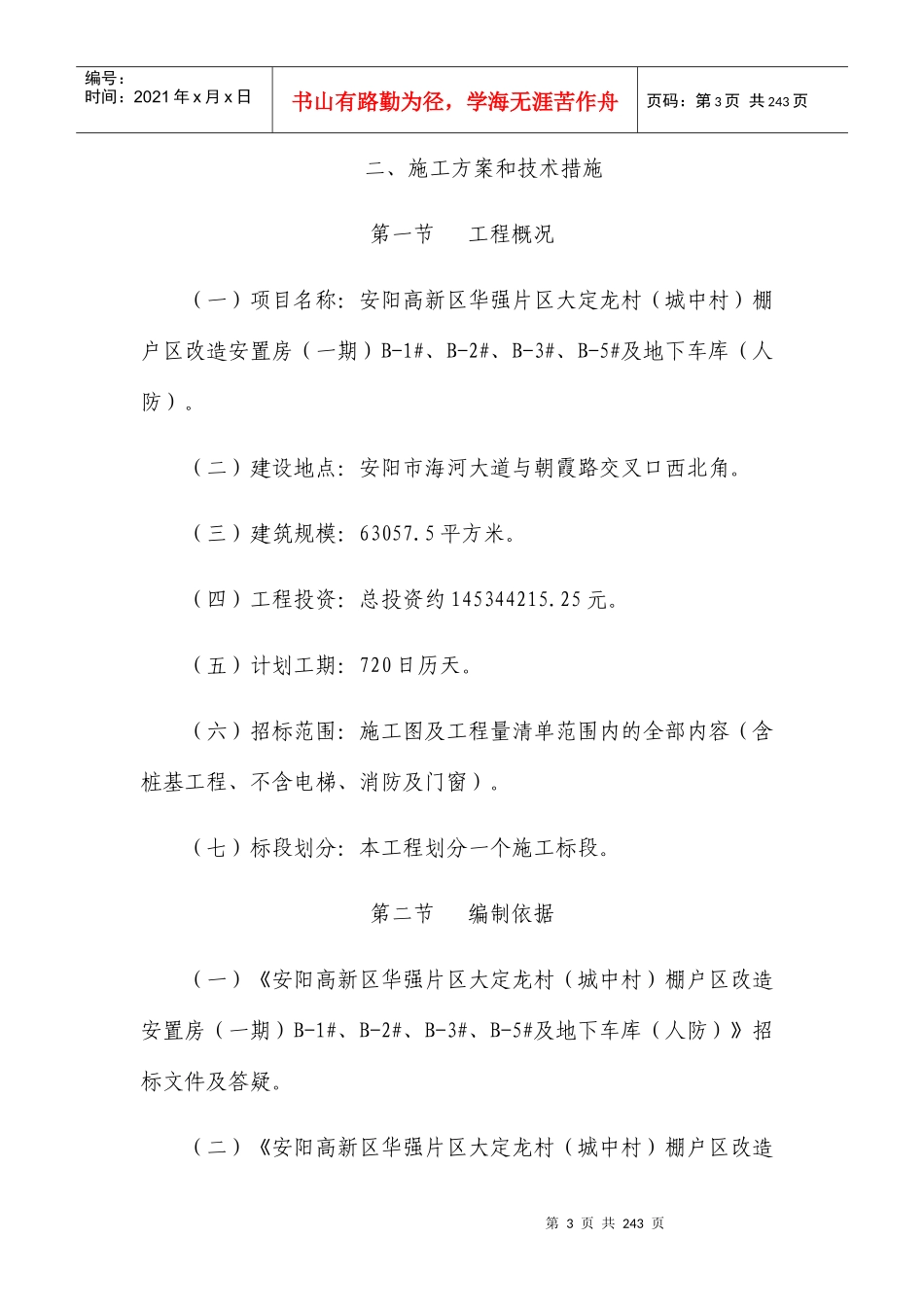

第3页共243页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共243页二、施工方案和技术措施第一节工程概况(一)项目名称:安阳高新区华强片区大定龙村(城中村)棚户区改造安置房(一期)B-1#、B-2#、B-3#、B-5#及地下车库(人防)。(二)建设地点:安阳市海河大道与朝霞路交叉口西北角。(三)建筑规模:63057.5平方米。(四)工程投资:总投资约145344215.25元。(五)计划工期:720日历天。(六)招标范围:施工图及工程量清单范围内的全部内容(含桩基工程、不含电梯、消防及门窗)。(七)标段划分:本工程划分一个施工标段。第二节编制依据(一)《安阳高新区华强片区大定龙村(城中村)棚户区改造安置房(一期)B-1#、B-2#、B-3#、B-5#及地下车库(人防)》招标文件及答疑。(二)《安阳高新区华强片区大定龙村(城中村)棚户区改造第4页共243页第3页共243页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共243页安置房(一期)B-1#、B-2#、B-3#、B-5#及地下车库(人防)》施工图纸及工程量清单。(三)主要图集、标准、法规、规程、规范。如下:1、《建筑地基基础设计规范》GB/T50007-20112、《混凝土结构设计规范》GB50010-20103、《混凝土结构试验方法标准》GB50152-20124、《建设工程施工现场供用电安全规范》GB50194-20145、《建筑工程施工质量验收统一标准》GB50300-20136、《钢筋焊接接头试验方法标准》JGJT27-2014∕7、《建筑工程冬期施工规程》JGJ/T104-20118、《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-20119、《建设工程施工现场环境与卫生标准》JGJ146-201310、《建筑施工临时支撑结构技术规范》JGJ300-201311、《建筑施工安全技术统一规范》GB50870-201312、《建筑施工安全检查标准》JGJ59-201113、《建筑施工模板安全技术规范》JGJ162-2008第5页共243页第4页共243页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共243页14、《建筑施工组织设计规范》GB/T50502-200915、《混凝土结构工程施工规范》GB50666-201116、其他现行法律法规文件、图集。(四)建设单位提供施工用地、水、电等现场条件。第三节管理目标(一)工程质量目标:本工程质量目标:合格。(二)工期目标:本工程施工工期:720日历天。(三)安全生产目标:本工程安全生产的达到目标:符合国家、地方等现行相关法律、法规、规范要求,杜绝重大伤亡事故、重伤事故,达到安全文明工地合格要求。(四)文明施工目标:符合国家、地方等现行相关法律、法规、规范等要求,达到安阳市扬尘污染防治保准。(五)工程技术资料管理目标:第6页共243页第5页共243页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第6页共243页本工程采用与工程建设同步归档,采用计算机管理,做到资料齐全、准确、工整,满足达标投产的要求。(六)服务目标:积极与总承包商、监理、质检站、安装单位配合,顾全大局,服从调度,在工程竣工后对工程质量实行跟踪服务、保修。第四节工程施工特点分析及对策(一)本工程在施工期间要经历夏季高温和雨季及冬季,受气候影响较大,需采取季节性施工措施。(二)本工程混凝土量较大,砌筑工程量较大、抹灰工程量较大,水平垂直运输量大,安全生产问题较为突出,施工期间要做好必要的防护措施,防患于未然,避免安全事故发生。(三)文明施工要求较高,运输车辆进出、灰尘及污水不能污染周围环境。第五节施工部署(一)工程目标1、质量目标:合格。2、安全目标:符合国家、地方等现行相关法律、法规、规范第7页共243页第6页共243页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第7页共243页要求,杜绝重大伤亡事故、重伤事故,达到安全文明工地合格要求。3、工期目标:科学组织施工,合理安排工序穿插,确保合同工期实现。4、现场管理目标:争创省级文明工地。5、管理体系:管理机制采用项目法施工管理。质量体系经认证并符合标准规范。(二)管理组织机构1、组织机构:本工程按项目法组织施工,所派项目经理承担过类似项目管理,并积累了丰富的施工管理经验的项目...
