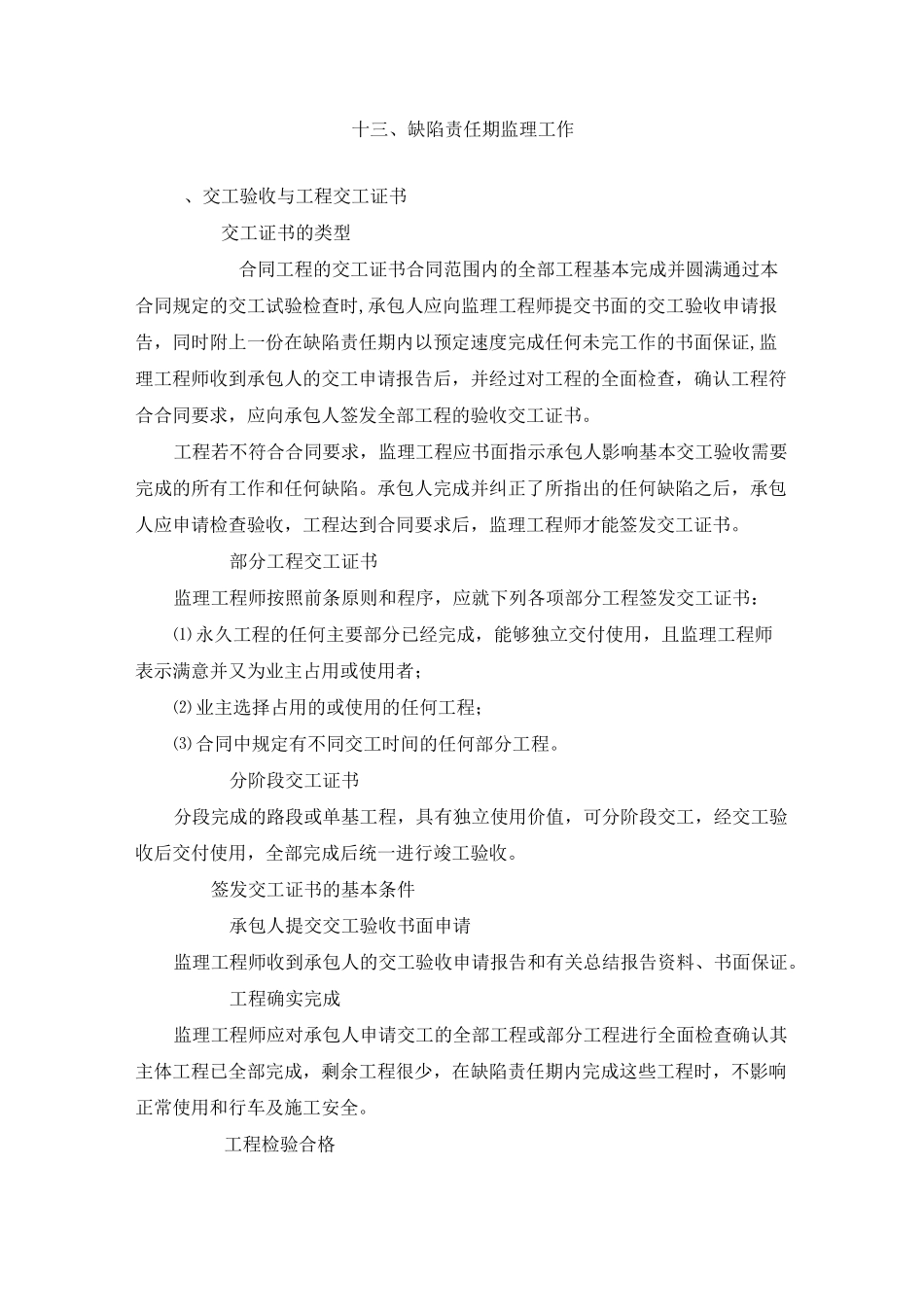

十三、缺陷责任期监理工作、交工验收与工程交工证书交工证书的类型合同工程的交工证书合同范围内的全部工程基本完成并圆满通过本合同规定的交工试验检查时,承包人应向监理工程师提交书面的交工验收申请报告,同时附上一份在缺陷责任期内以预定速度完成任何未完工作的书面保证,监理工程师收到承包人的交工申请报告后,并经过对工程的全面检查,确认工程符合合同要求,应向承包人签发全部工程的验收交工证书
工程若不符合合同要求,监理工程应书面指示承包人影响基本交工验收需要完成的所有工作和任何缺陷
承包人完成并纠正了所指出的任何缺陷之后,承包人应申请检查验收,工程达到合同要求后,监理工程师才能签发交工证书
部分工程交工证书监理工程师按照前条原则和程序,应就下列各项部分工程签发交工证书:⑴永久工程的任何主要部分已经完成,能够独立交付使用,且监理工程师表示满意并又为业主占用或使用者;⑵业主选择占用的或使用的任何工程;⑶合同中规定有不同交工时间的任何部分工程
分阶段交工证书分段完成的路段或单基工程,具有独立使用价值,可分阶段交工,经交工验收后交付使用,全部完成后统一进行竣工验收
签发交工证书的基本条件承包人提交交工验收书面申请监理工程师收到承包人的交工验收申请报告和有关总结报告资料、书面保证
工程确实完成监理工程师应对承包人申请交工的全部工程或部分工程进行全面检查确认其主体工程已全部完成,剩余工程很少,在缺陷责任期内完成这些工程时,不影响正常使用和行车及施工安全
工程检验合格欢迎下载2⑴监理工程师经过各单项工程的验收确认项目工程质量符合设计和规范要求,且各项资料齐全
⑵监理工程师在各种场合以不同形式向承包人指出的各种质量问题,均已得到妥善的解决
现场清理完毕监理工程师确认承包人对其申请交工的工程进行全面的现场清理包括临时用地和材料场、取土场

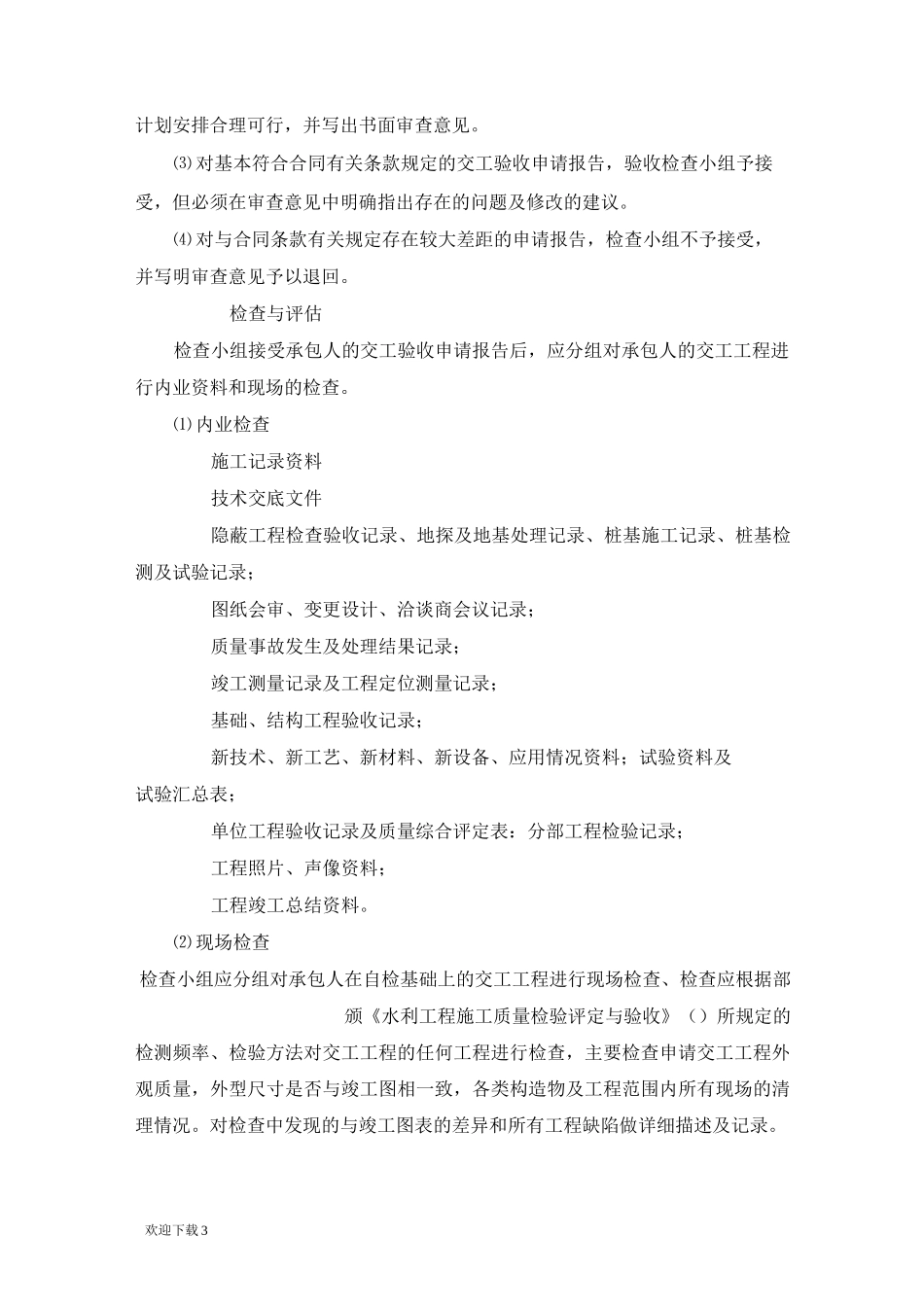

交工资料监理工程师确认承包人已根据合同要求提交了完整的交工资料
