第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共8页标准墙钢筋施工工艺控制流程及控制要点一、工艺流程放控制线→清理插筋→找正插筋→绑扎墙体主筋→绑扎洞口加筋→放置拉结钢筋→清理现场二、施工过程1
放控制线在施工钢筋前,需要放墙体的模板尺寸线,包括墙体边线、定位轴线、洞口线、套管位置线、大型埋件的位置尺寸线等与钢筋施工有关的尺寸线,同时应抄标高,标识清楚明了
清理插筋插筋在混凝土浇注的时候会沾染混凝土浮浆,需要在绑扎之前用钢丝刷清理干净,对于生锈严重的插筋需要用钢丝刷除锈
插筋找正开始墙体钢筋绑扎前,需要根据已经放出的墙体位置线,用水平尺找正插筋
当插筋的位置偏差过大,或者已经偏出墙体边线,需要按程序进行插筋修补,或者制定专门的插筋修补方案
通常情况是采取植筋的方法进行修补
绑扎墙体主筋1)绑扎顺序剪力墙钢筋绑扎时,先立2~4根竖向钢筋,并在竖筋上画好横向水平钢筋的位置线,然后在下部和肩部高度位置绑扎两根水平定位钢筋,当竖向钢筋的高度超过6米时,水平定位筋应不少于三根,且应均匀分布于竖向钢筋高度范围,并在水平钢筋上画好竖向钢筋的位置线,然后绑扎其余竖向钢筋,最后绑扎剩余的水平钢筋

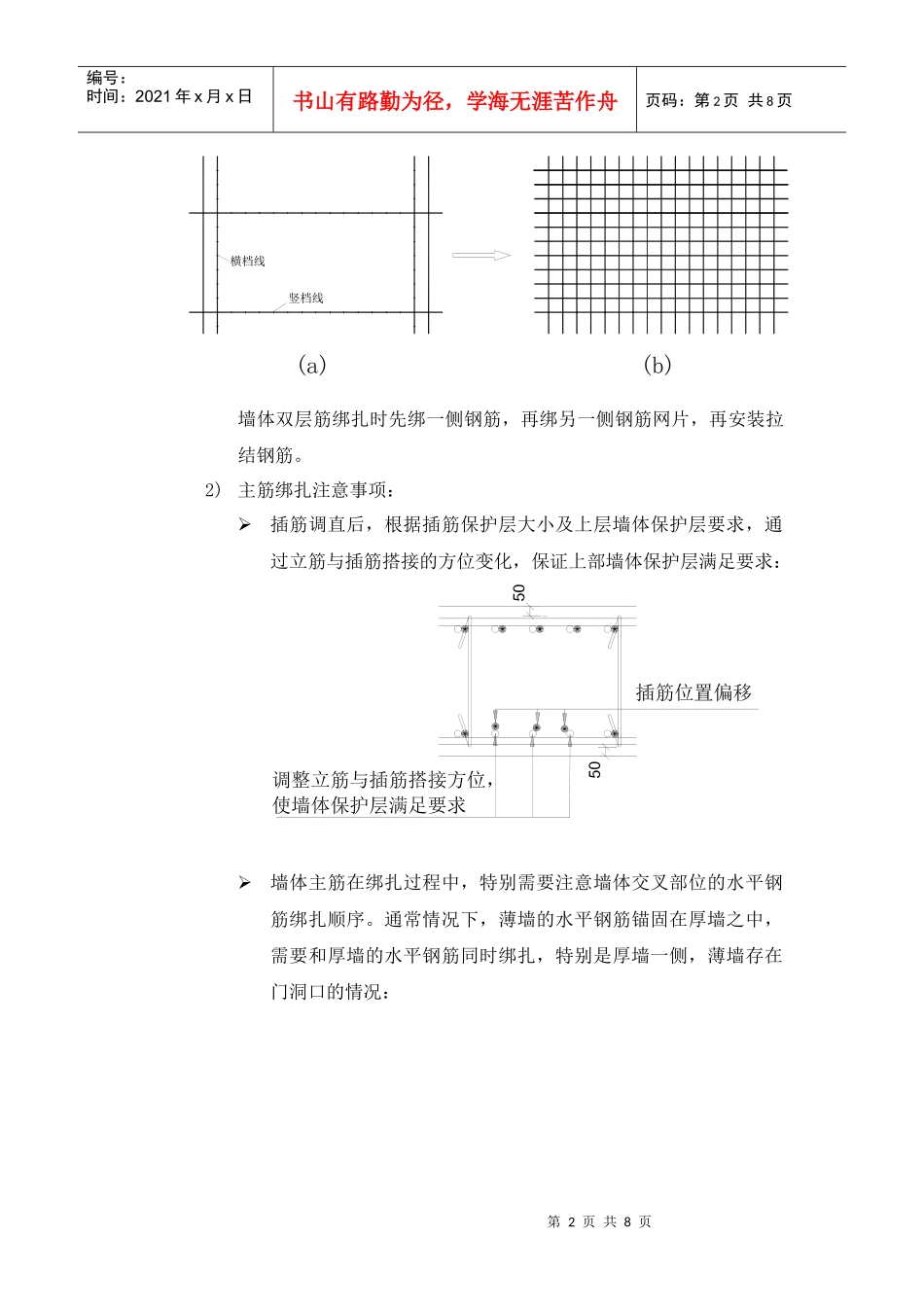

绑扎过程见下图示意:第2页共8页第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共8页墙体双层筋绑扎时先绑一侧钢筋,再绑另一侧钢筋网片,再安装拉结钢筋
2)主筋绑扎注意事项:插筋调直后,根据插筋保护层大小及上层墙体保护层要求,通过立筋与插筋搭接的方位变化,保证上部墙体保护层满足要求:墙体主筋在绑扎过程中,特别需要注意墙体交叉部位的水平钢筋绑扎顺序

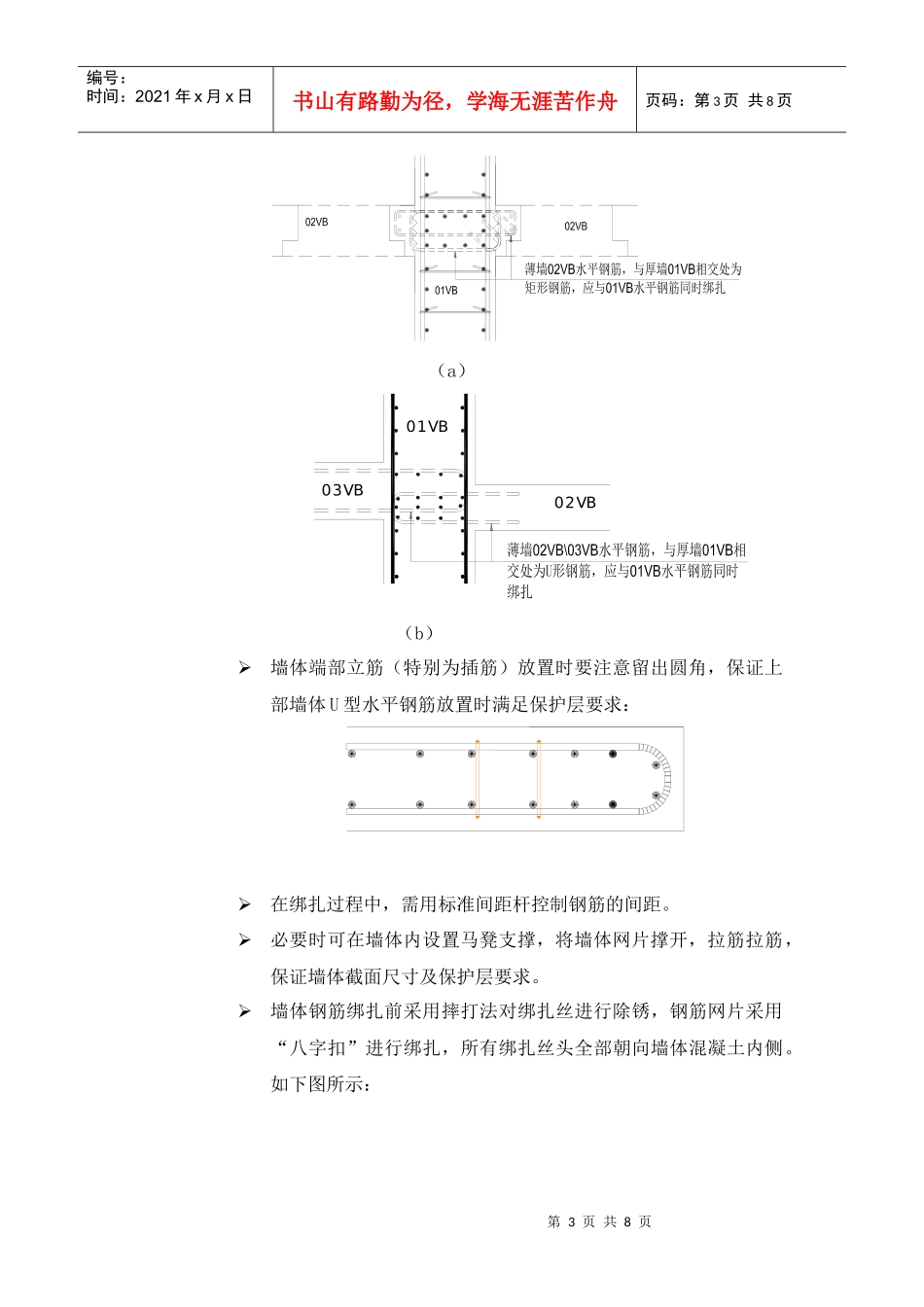

通常情况下,薄墙的水平钢筋锚固在厚墙之中,需要和厚墙的水平钢筋同时绑扎,特别是厚墙一侧,薄墙存在门洞口的情况:(a)(b)横档线竖档线第3页共8页第2页共8页编号:时
